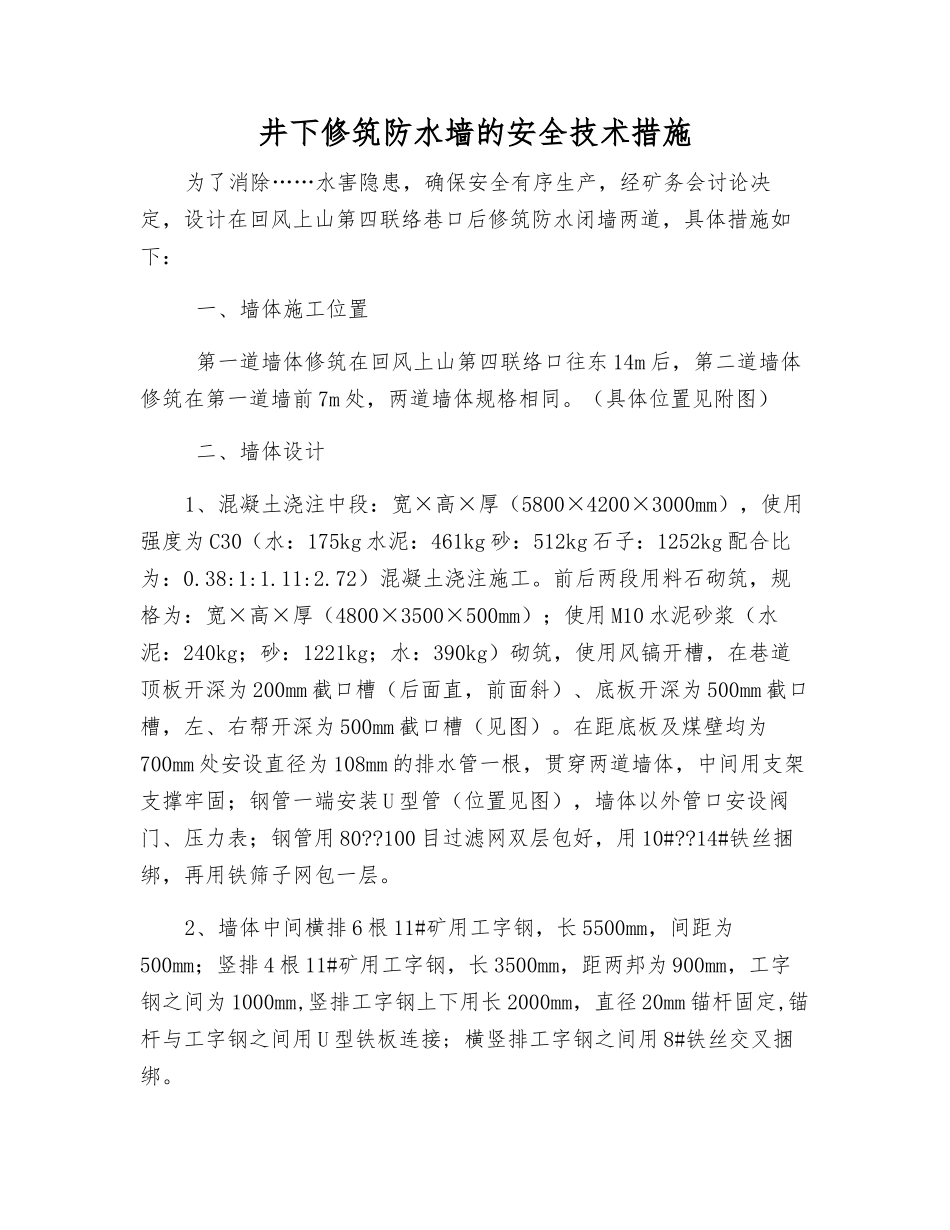

井下修筑防水墙的安全技术措施为了消除……水害隐患,确保安全有序生产,经矿务会讨论决定,设计在回风上山第四联络巷口后修筑防水闭墙两道,具体措施如下: 一、墙体施工位置 第一道墙体修筑在回风上山第四联络口往东 14m 后,第二道墙体修筑在第一道墙前 7m 处,两道墙体规格相同
(具体位置见附图) 二、墙体设计1、混凝土浇注中段:宽×高×厚(5800×4200×3000mm),使用强度为 C30(水:175kg 水泥:461kg 砂:512kg 石子:1252kg 配合比为:0
38:1:1
72)混凝土浇注施工
前后两段用料石砌筑,规格为:宽×高×厚(4800×3500×500mm);使用 M10 水泥砂浆(水泥:240kg;砂:1221kg;水:390kg)砌筑,使用风镐开槽,在巷道顶板开深为 200mm 截口槽(后面直,前面斜)、底板开深为 500mm 截口槽,左、右帮开深为 500mm 截口槽(见图)
在距底板及煤壁均为700mm 处安设直径为 108mm 的排水管一根,贯穿两道墙体,中间用支架支撑牢固;钢管一端安装 U 型管(位置见图),墙体以外管口安设阀门、压力表;钢管用 80
100 目过滤网双层包好,用 10#
14#铁丝捆绑,再用铁筛子网包一层
2、墙体中间横排 6 根 11#矿用工字钢,长 5500mm,间距为500mm;竖排 4 根 11#矿用工字钢,长 3500mm,距两邦为 900mm,工字钢之间为 1000mm,竖排工字钢上下用长 2000mm,直径 20mm 锚杆固定,锚杆与工字钢之间用 U 型铁板连接; 横竖排工字钢之间用 8#铁丝交叉捆绑

三、施工顺序 先将后部料石墙全部砌完,放好工字钢,前部料石墙每砌 20cm,然后浇注混凝土,顶部采纳横向浇注
四、材料运输方式及路线: 地面椏蟪
副斜井椆斓老镂膊
调度绞车椈胤缌 缦
