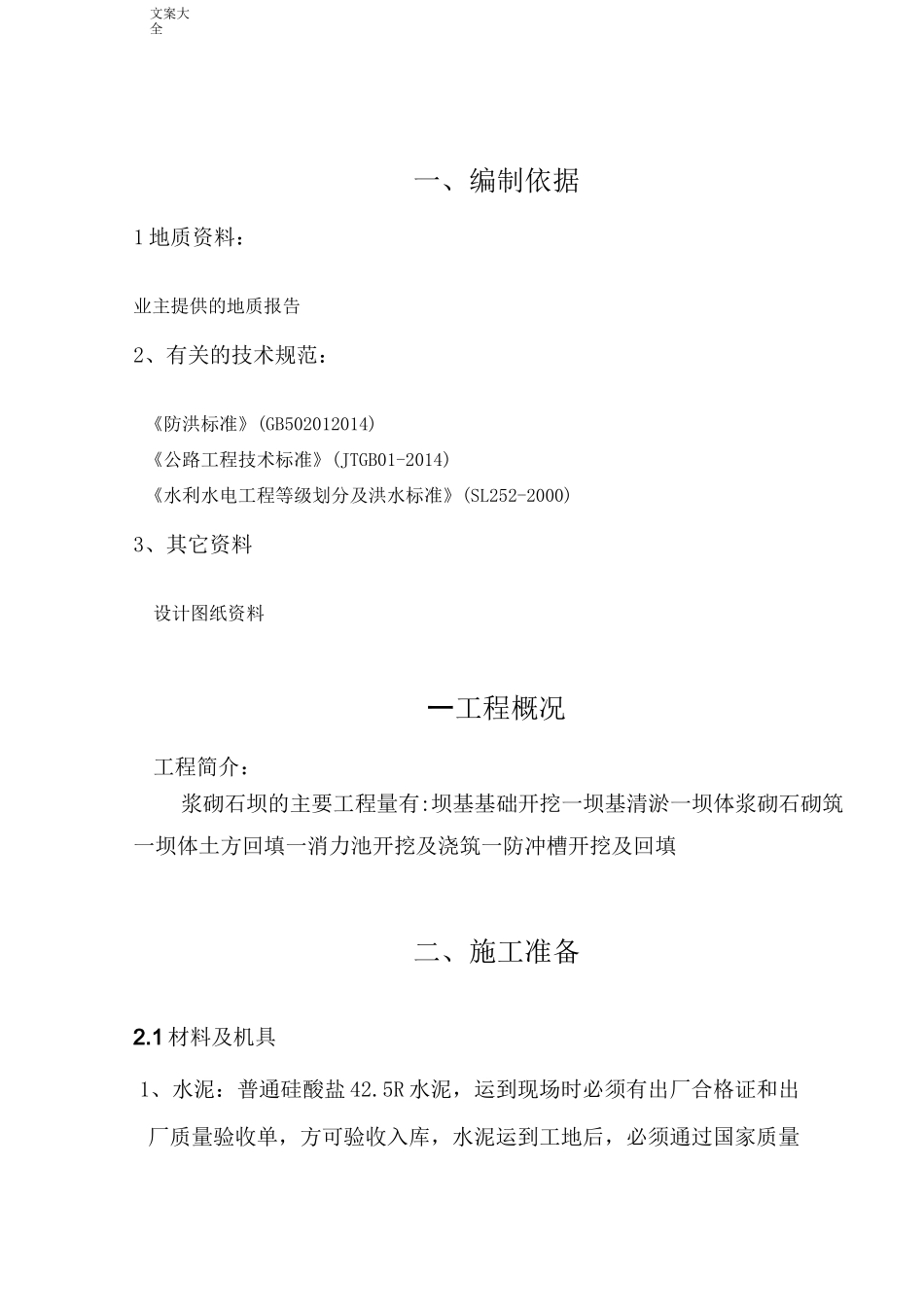

文案大全一、编制依据1 地质资料:业主提供的地质报告2、有关的技术规范:《防洪标准》(GB502012014)《公路工程技术标准》(JTGB01-2014)《水利水电工程等级划分及洪水标准》(SL252-2000)3、其它资料设计图纸资料一工程概况工程简介:浆砌石坝的主要工程量有:坝基基础开挖一坝基清淤一坝体浆砌石砌筑一坝体土方回填一消力池开挖及浇筑一防冲槽开挖及回填二、施工准备2

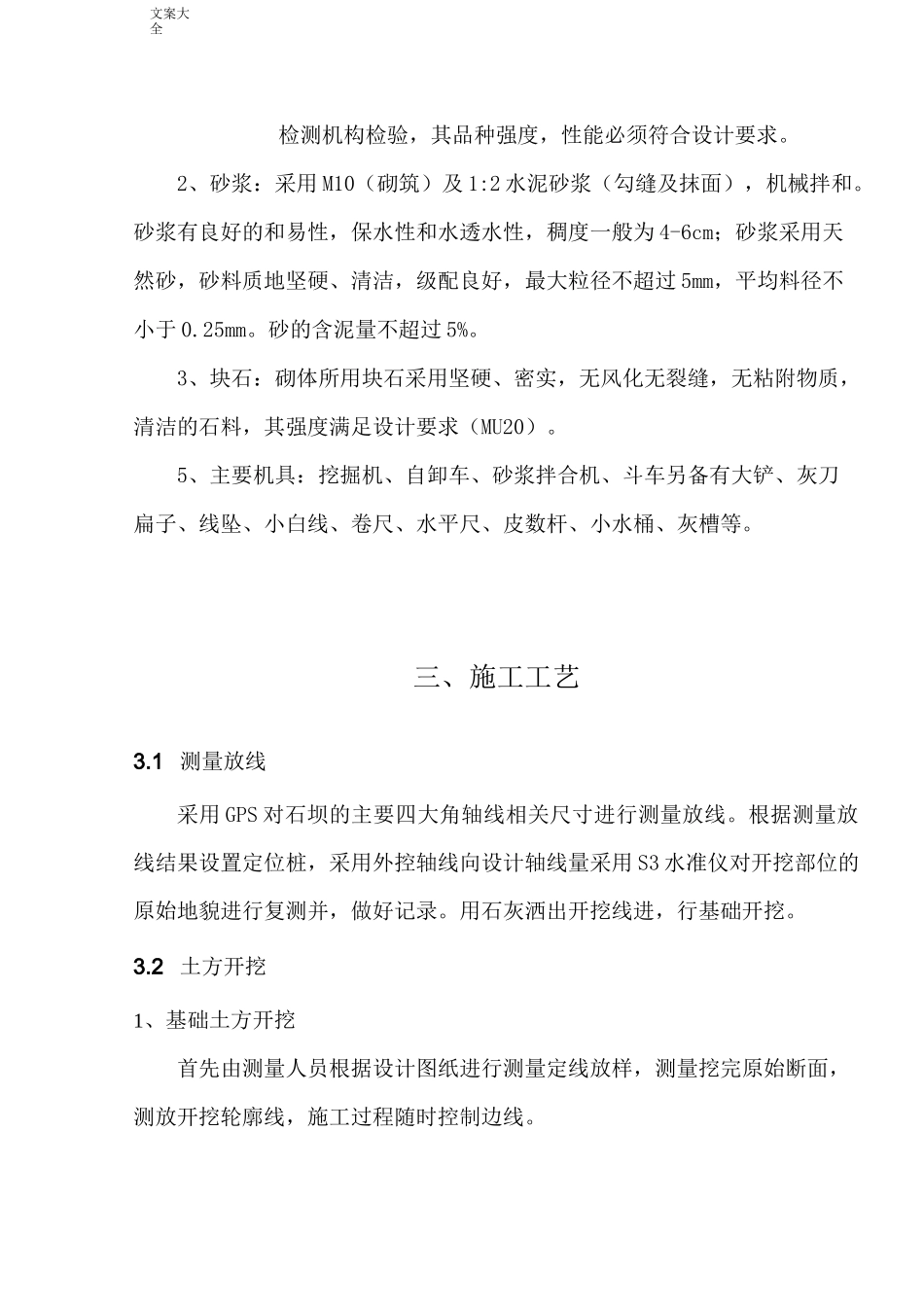

1 材料及机具1、水泥:普通硅酸盐 42
5R 水泥,运到现场时必须有出厂合格证和出厂质量验收单,方可验收入库,水泥运到工地后,必须通过国家质量文案大全检测机构检验,其品种强度,性能必须符合设计要求
2、砂浆:采用 M10(砌筑)及 1:2 水泥砂浆(勾缝及抹面),机械拌和
砂浆有良好的和易性,保水性和水透水性,稠度一般为 4-6cm;砂浆采用天然砂,砂料质地坚硬、清洁,级配良好,最大粒径不超过 5mm,平均料径不小于 0
砂的含泥量不超过 5%
3、块石:砌体所用块石采用坚硬、密实,无风化无裂缝,无粘附物质,清洁的石料,其强度满足设计要求(MU20)
5、主要机具:挖掘机、自卸车、砂浆拌合机、斗车另备有大铲、灰刀扁子、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽等
三、施工工艺3
1 测量放线采用 GPS 对石坝的主要四大角轴线相关尺寸进行测量放线
根据测量放线结果设置定位桩,采用外控轴线向设计轴线量采用 S3 水准仪对开挖部位的原始地貌进行复测并,做好记录
用石灰洒出开挖线进,行基础开挖
2 土方开挖1、基础土方开挖首先由测量人员根据设计图纸进行测量定线放样,测量挖完原始断面,测放开挖轮廓线,施工过程随时控制边线

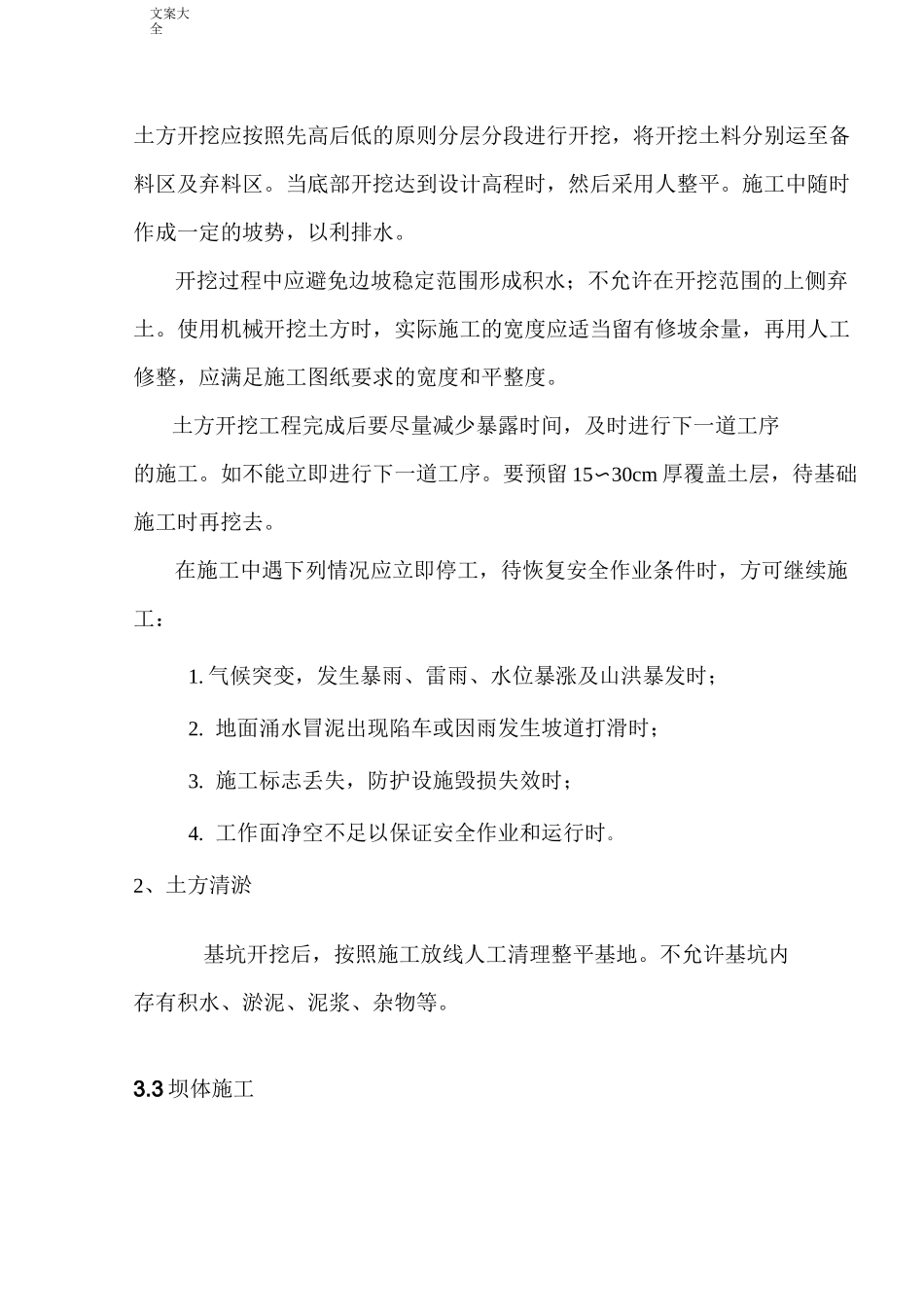

文案大全土方开挖应按照先高后低的原则分层分段进行开挖,将开挖土料分别运至备料区及弃料区
当底部开挖达到设计高程时,然后采用人整平
施工中随时作成一定的坡势,以利排
