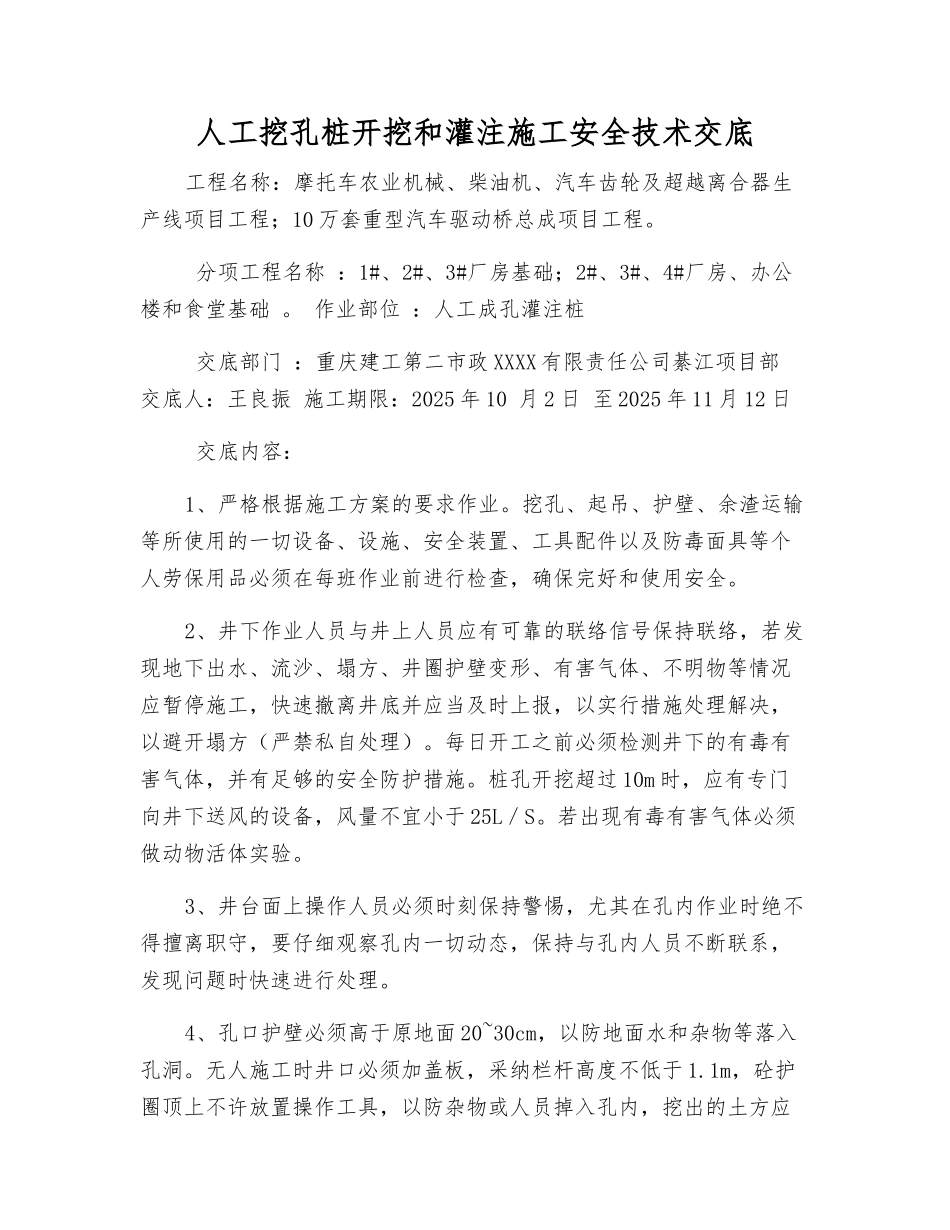

人工挖孔桩开挖和灌注施工安全技术交底工程名称:摩托车农业机械、柴油机、汽车齿轮及超越离合器生产线项目工程;10 万套重型汽车驱动桥总成项目工程
分项工程名称 :1#、2#、3#厂房基础;2#、3#、4#厂房、办公楼和食堂基础
作业部位 :人工成孔灌注桩 交底部门 :重庆建工第二市政 XXXX 有限责任公司綦江项目部 交底人:王良振 施工期限:2025 年 10 月 2 日 至 2025 年 11 月 12 日 交底内容:1、严格根据施工方案的要求作业
挖孔、起吊、护壁、余渣运输等所使用的一切设备、设施、安全装置、工具配件以及防毒面具等个人劳保用品必须在每班作业前进行检查,确保完好和使用安全
2、井下作业人员与井上人员应有可靠的联络信号保持联络,若发现地下出水、流沙、塌方、井圈护壁变形、有害气体、不明物等情况应暂停施工,快速撤离井底并应当及时上报,以实行措施处理解决,以避开塌方(严禁私自处理)
每日开工之前必须检测井下的有毒有害气体,并有足够的安全防护措施
桩孔开挖超过 10m 时,应有专门向井下送风的设备,风量不宜小于 25L/S
若出现有毒有害气体必须做动物活体实验
3、井台面上操作人员必须时刻保持警惕,尤其在孔内作业时绝不得擅离职守,要仔细观察孔内一切动态,保持与孔内人员不断联系,发现问题时快速进行处理
4、孔口护壁必须高于原地面 20~30cm,以防地面水和杂物等落入孔洞
无人施工时井口必须加盖板,采纳栏杆高度不低于 1
1m,砼护圈顶上不许放置操作工具,以防杂物或人员掉入孔内,挖出的土方应当及时运离孔口,不得堆放在孔口周围 1m 范围以内,机动车辆的通行不得对井壁的安全造成影响
砼护圈顶上不许放置操作工具,严格防范坠落伤人
供井内作业用的风镐管、通风管、抽水管、电源线等必须妥加整理临时固定,并应沿井壁边敷设,防止脱落
5、任何情况下,提升设备不得超载运转,供人
