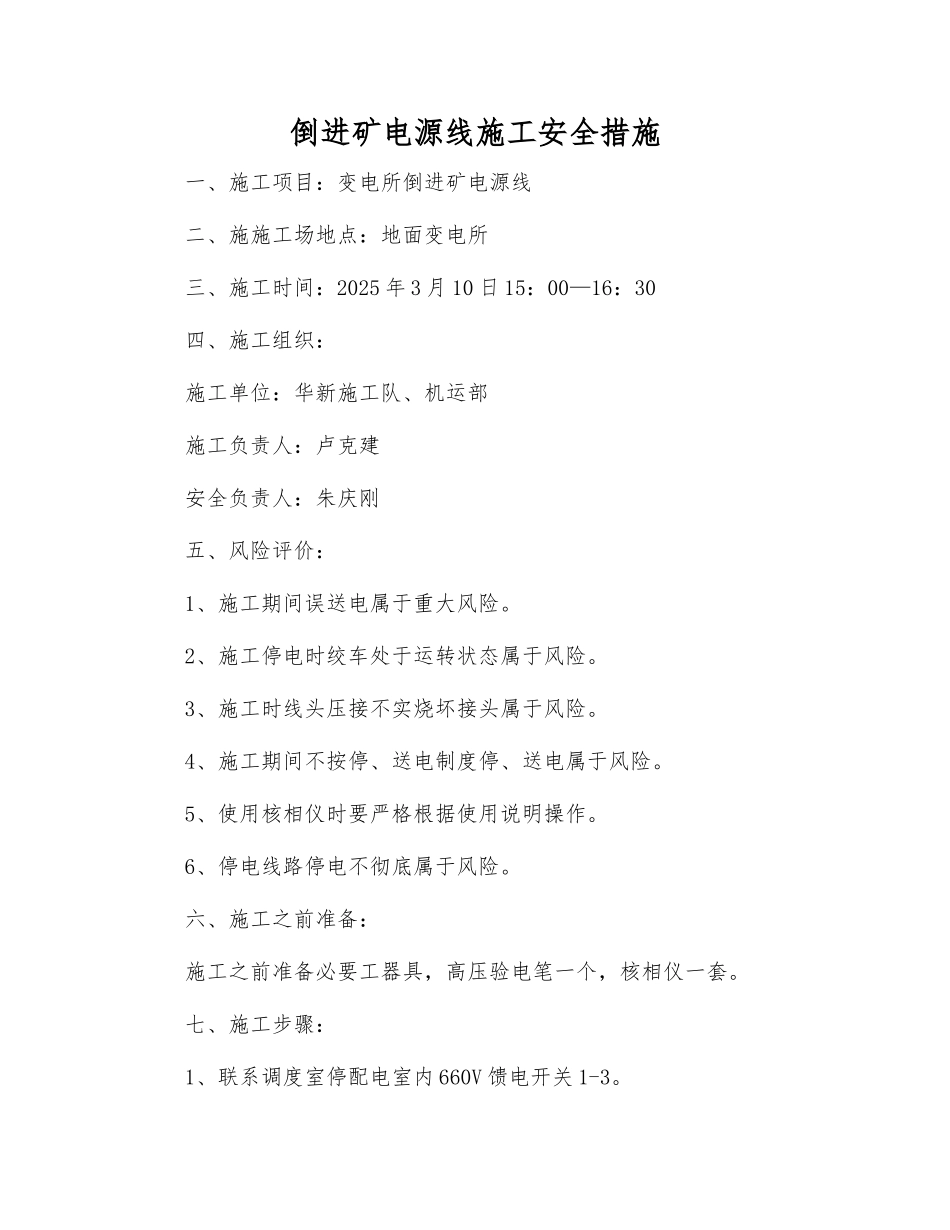

倒进矿电源线施工安全措施一、施工项目:变电所倒进矿电源线二、施施工场地点:地面变电所三、施工时间:2025 年 3 月 10 日 15:00—16:30四、施工组织:施工单位:华新施工队、机运部施工负责人:卢克建安全负责人:朱庆刚五、风险评价:1、施工期间误送电属于重大风险
2、施工停电时绞车处于运转状态属于风险
3、施工时线头压接不实烧坏接头属于风险
4、施工期间不按停、送电制度停、送电属于风险
5、使用核相仪时要严格根据使用说明操作
6、停电线路停电不彻底属于风险
六、施工之前准备:施工之前准备必要工器具,高压验电笔一个,核相仪一套
七、施工步骤:1、联系调度室停配电室内 660V 馈电开关 1-3

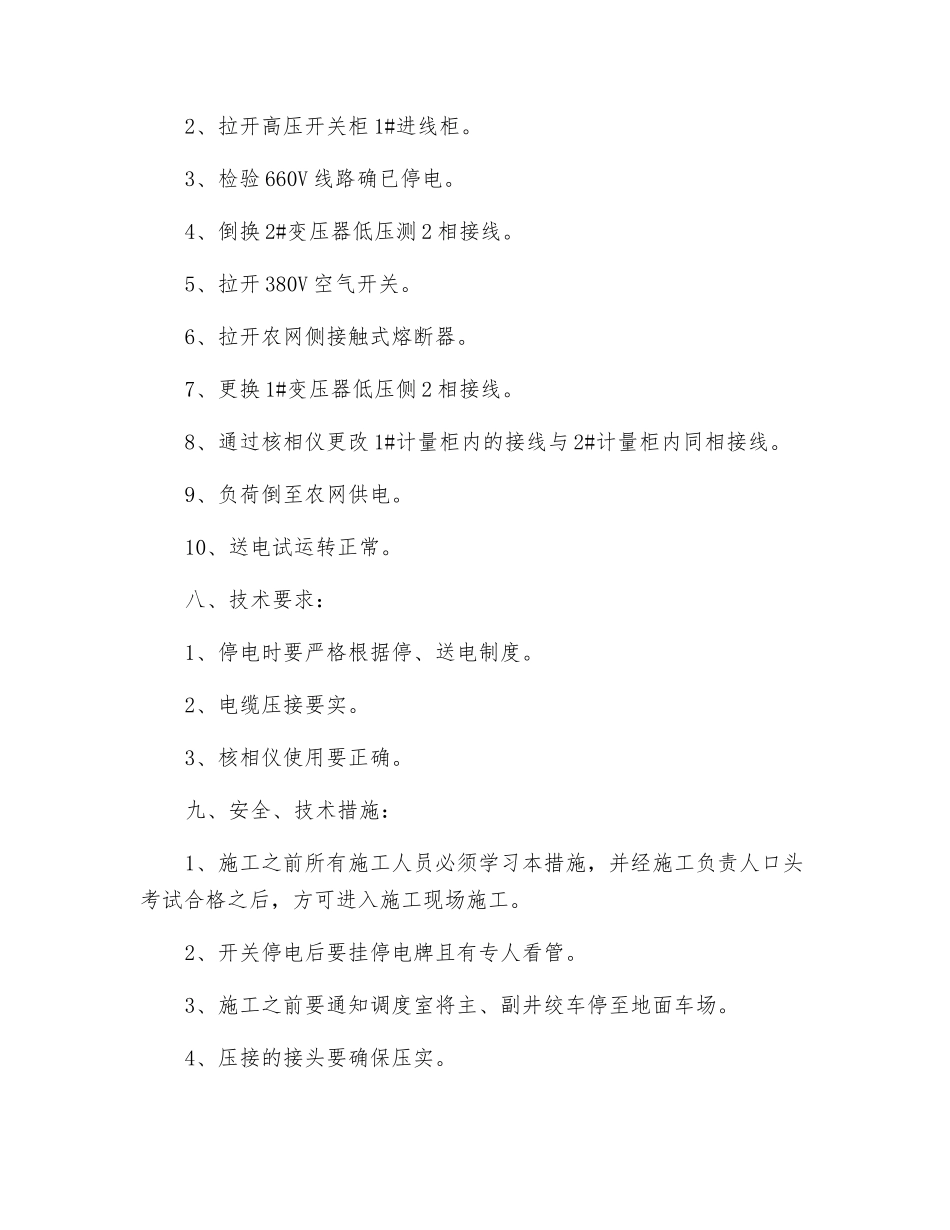

2、拉开高压开关柜 1#进线柜
3、检验 660V 线路确已停电
4、倒换 2#变压器低压测 2 相接线
5、拉开 380V 空气开关
6、拉开农网侧接触式熔断器
7、更换 1#变压器低压侧 2 相接线
8、通过核相仪更改 1#计量柜内的接线与 2#计量柜内同相接线
9、负荷倒至农网供电
10、送电试运转正常
八、技术要求:1、停电时要严格根据停、送电制度
2、电缆压接要实
3、核相仪使用要正确
九、安全、技术措施:1、施工之前所有施工人员必须学习本措施,并经施工负责人口头考试合格之后,方可进入施工现场施工
2、开关停电后要挂停电牌且有专人看管
3、施工之前要通知调度室将主、副井绞车停至地面车场
4、压接的接头要确保压实

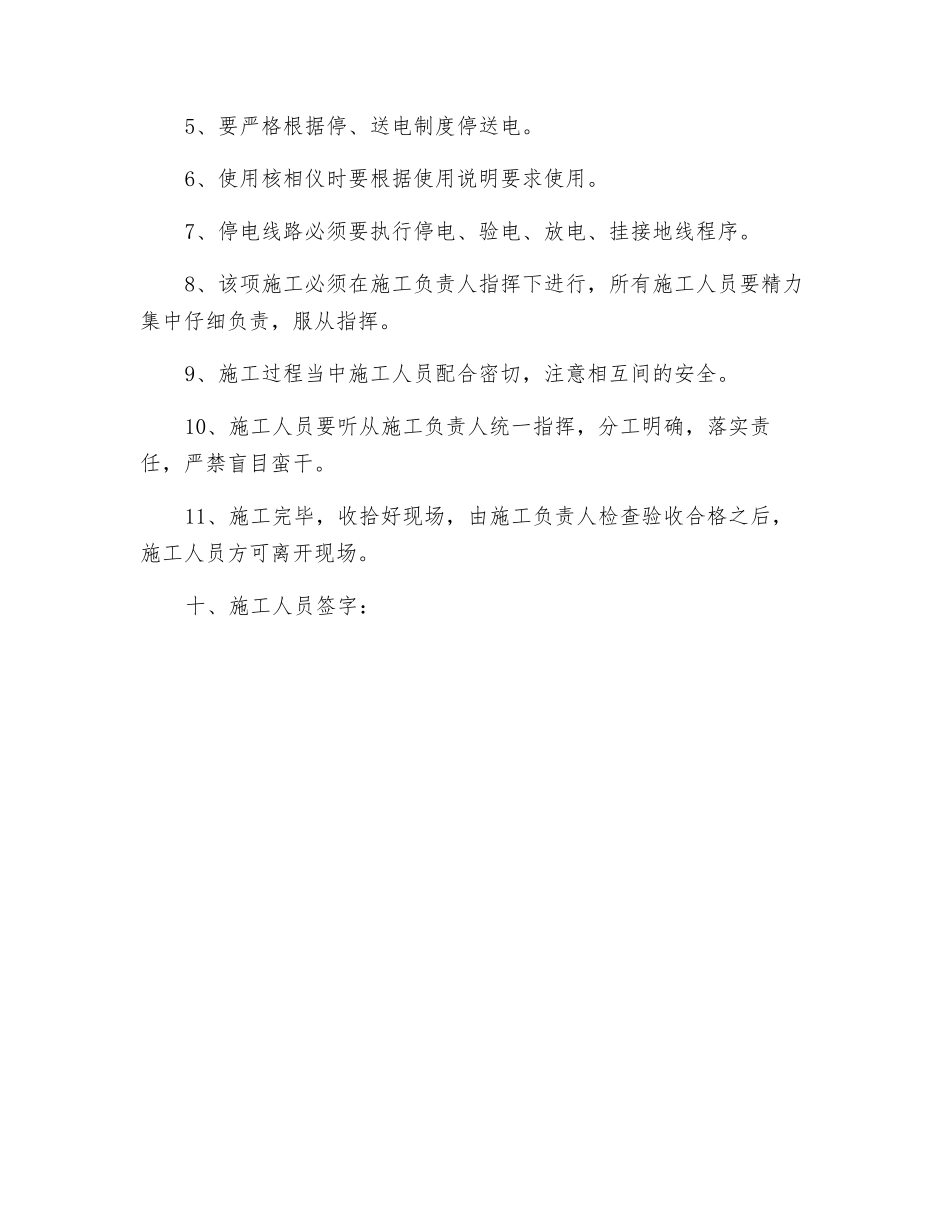

5、要严格根据停、送电制度停送电
6、使用核相仪时要根据使用说明要求使用
7、停电线路必须要执行停电、验电、放电、挂接地线程序
8、该项施工必须在施工负责人指挥下进行,所有施工人员要精力集中仔细负责,服从指挥
9、施工过程当中施工人员配合密切,注意相互间的安全
10、施工人员要听从施工负责人统一指挥,分工明确,落实责任,严禁盲目蛮干
11、施工完毕,收拾好
