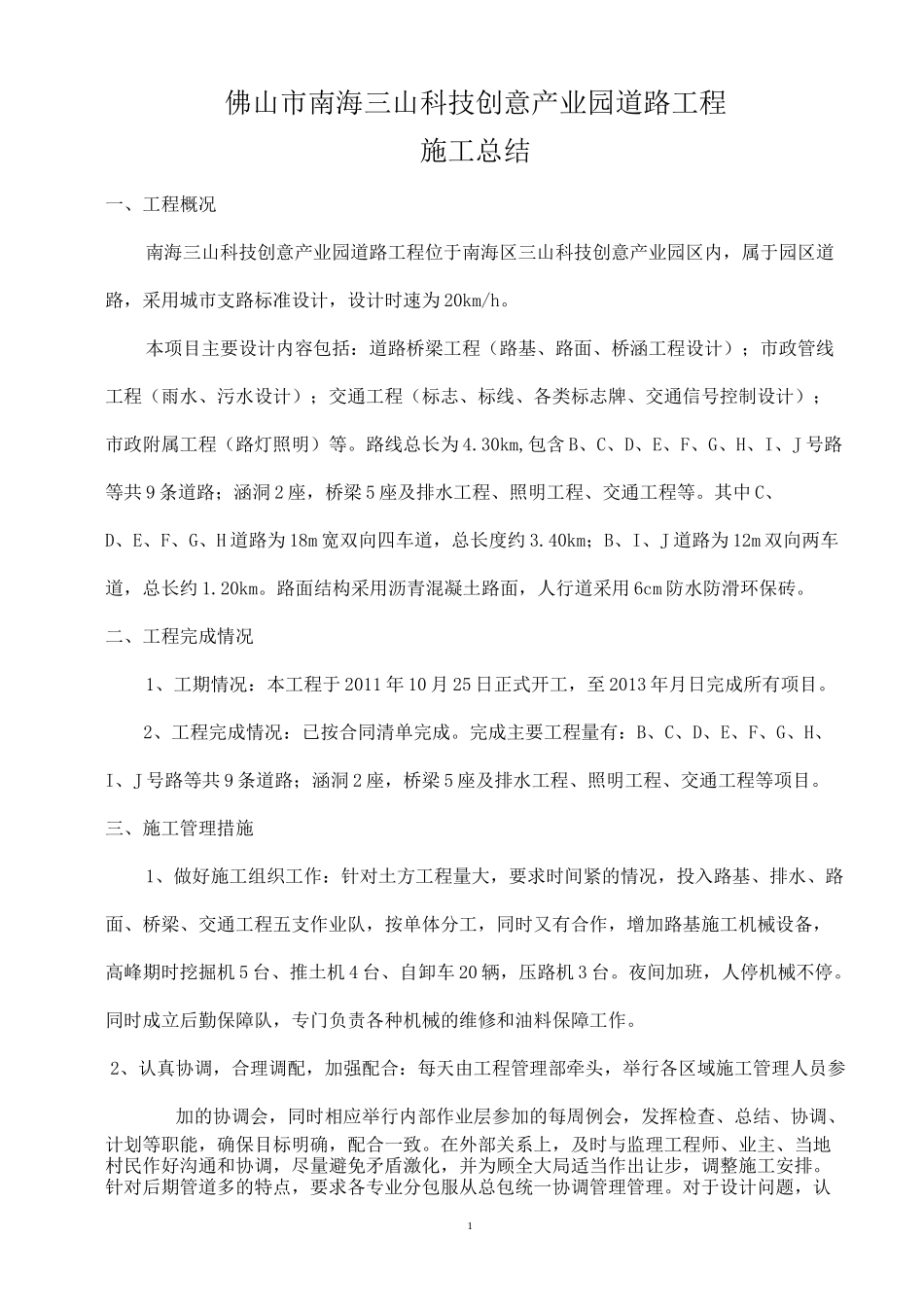

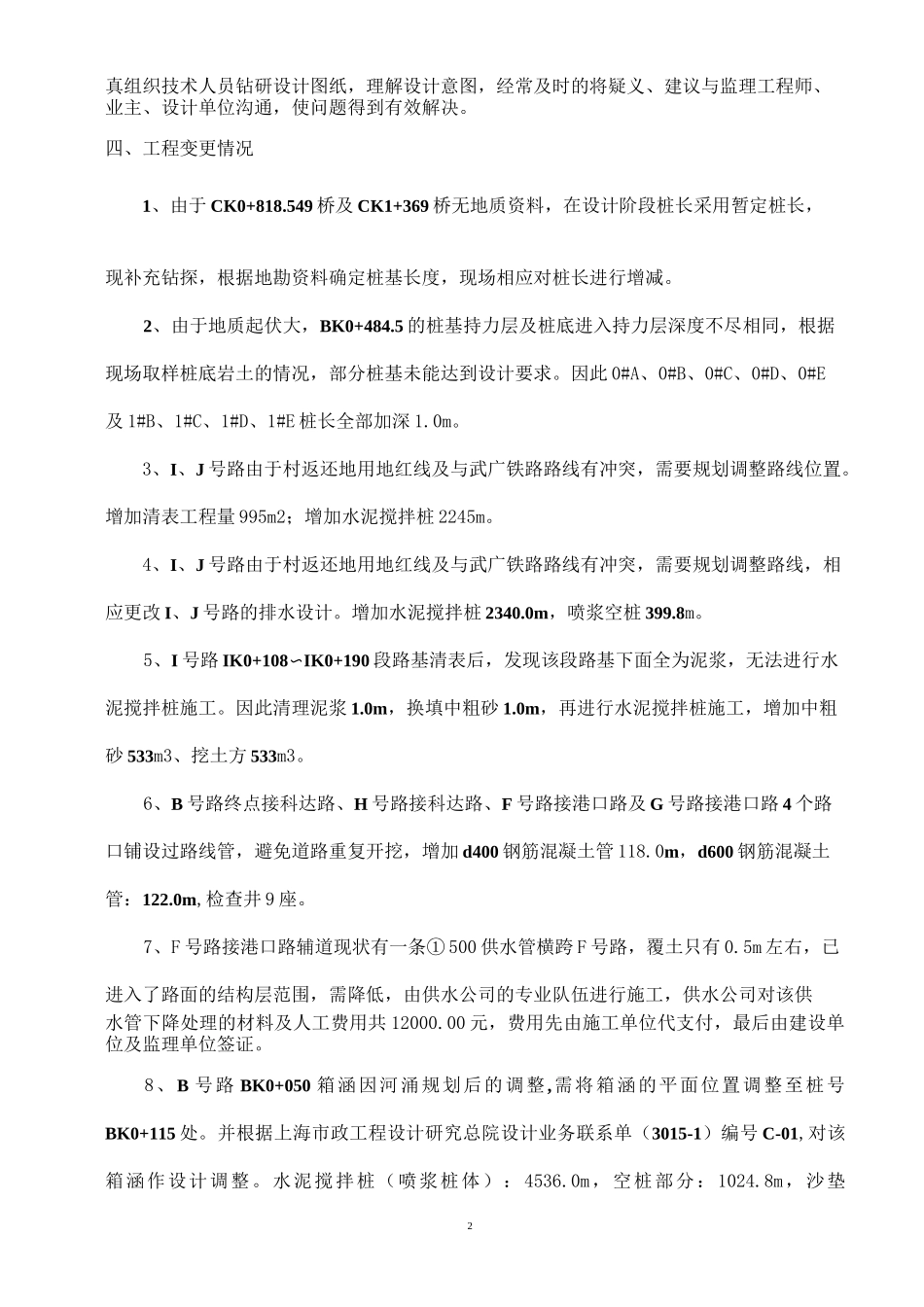

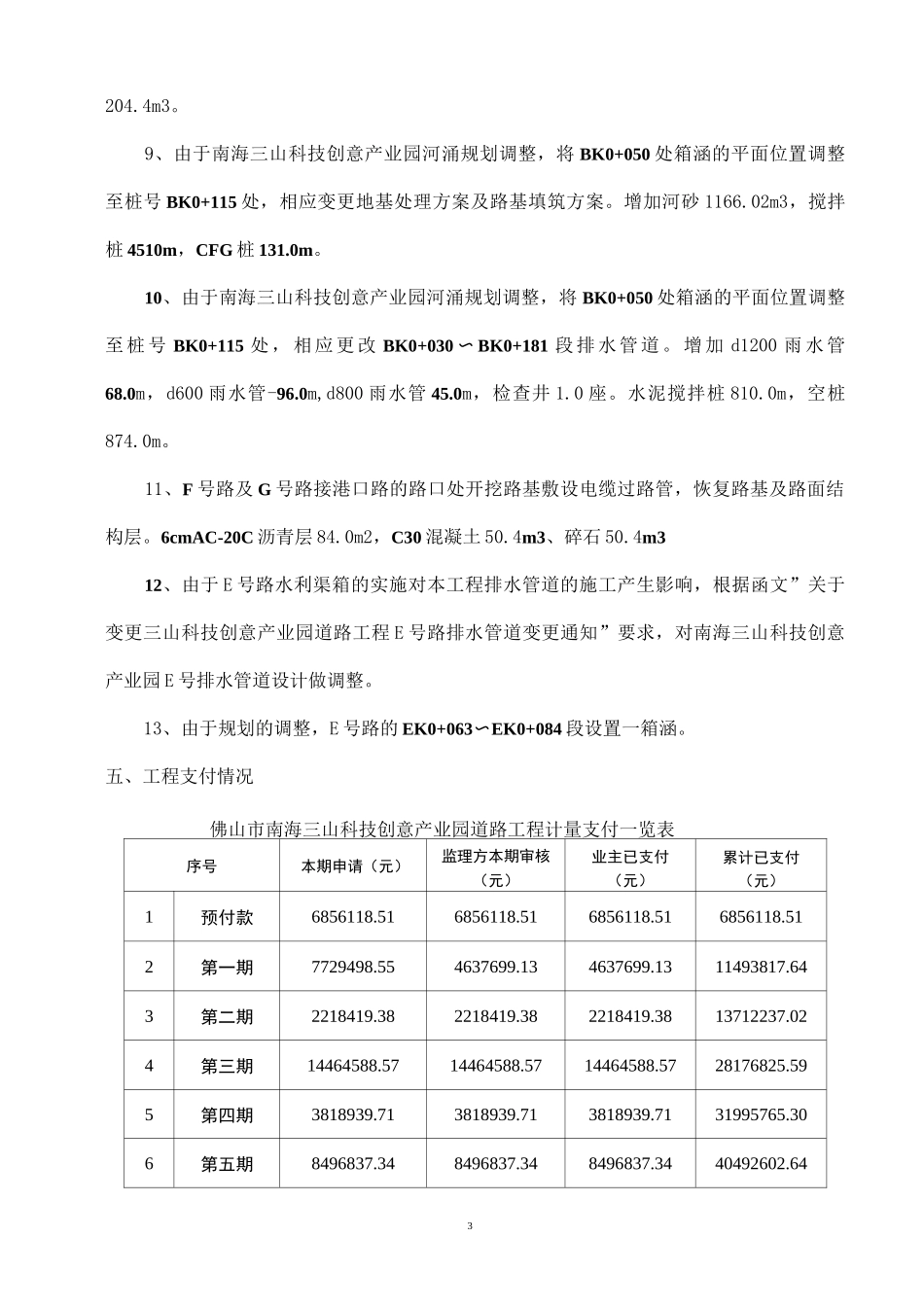

1佛山市南海三山科技创意产业园道路工程施工总结一、工程概况南海三山科技创意产业园道路工程位于南海区三山科技创意产业园区内,属于园区道路,采用城市支路标准设计,设计时速为 20km/h。本项目主要设计内容包括:道路桥梁工程(路基、路面、桥涵工程设计);市政管线工程(雨水、污水设计);交通工程(标志、标线、各类标志牌、交通信号控制设计);市政附属工程(路灯照明)等。路线总长为 4.30km,包含 B、C、D、E、F、G、H、I、J 号路等共 9 条道路;涵洞 2 座,桥梁 5 座及排水工程、照明工程、交通工程等。其中 C、D、E、F、G、H 道路为 18m 宽双向四车道,总长度约 3.40km;B、I、J 道路为 12m 双向两车道,总长约 1.20km。路面结构采用沥青混凝土路面,人行道采用 6cm 防水防滑环保砖。二、工程完成情况1、工期情况:本工程于 2011 年 10 月 25 日正式开工,至 2013 年月日完成所有项目。2、工程完成情况:已按合同清单完成。完成主要工程量有:B、C、D、E、F、G、H、I、J 号路等共 9 条道路;涵洞 2 座,桥梁 5 座及排水工程、照明工程、交通工程等项目。三、施工管理措施1、做好施工组织工作:针对土方工程量大,要求时间紧的情况,投入路基、排水、路面、桥梁、交通工程五支作业队,按单体分工,同时又有合作,增加路基施工机械设备,高峰期时挖掘机 5 台、推土机 4 台、自卸车 20 辆,压路机 3 台。夜间加班,人停机械不停。同时成立后勤保障队,专门负责各种机械的维修和油料保障工作。2、认真协调,合理调配,加强配合:每天由工程管理部牵头,举行各区域施工管理人员参加的协调会,同时相应举行内部作业层参加的每周例会,发挥检查、总结、协调、计划等职能,确保目标明确,配合一致。在外部关系上,及时与监理工程师、业主、当地村民作好沟通和协调,尽量避免矛盾激化,并为顾全大局适当作出让步,调整施工安排。针对后期管道多的特点,要求各专业分包服从总包统一协调管理管理。对于设计问题,认2真组织技术人员钻研设计图纸,理解设计意图,经常及时的将疑义、建议与监理工程师、业主、设计单位沟通,使问题得到有效解决。四、工程变更情况1、由于 CK0+818.549 桥及 CK1+369 桥无地质资料,在设计阶段桩长采用暂定桩长,现补充钻探,根据地勘资料确定桩基长度,现场相应对桩长进行增减。2、由于地质起伏大,BK0+484.5 的桩基持力层及桩底进入持力层深度不尽相同,根据现场取...
