概述……………………………………………………………………………12
施工平面布置…………………………………………………………………23
施工方案……………………………………………………………………
施工进度计划………………………………………………………………
施工资源配置………………………………………………………………106
质量保证措施………………………………………………………………117
安全、文明施工保证措施………………………………………………

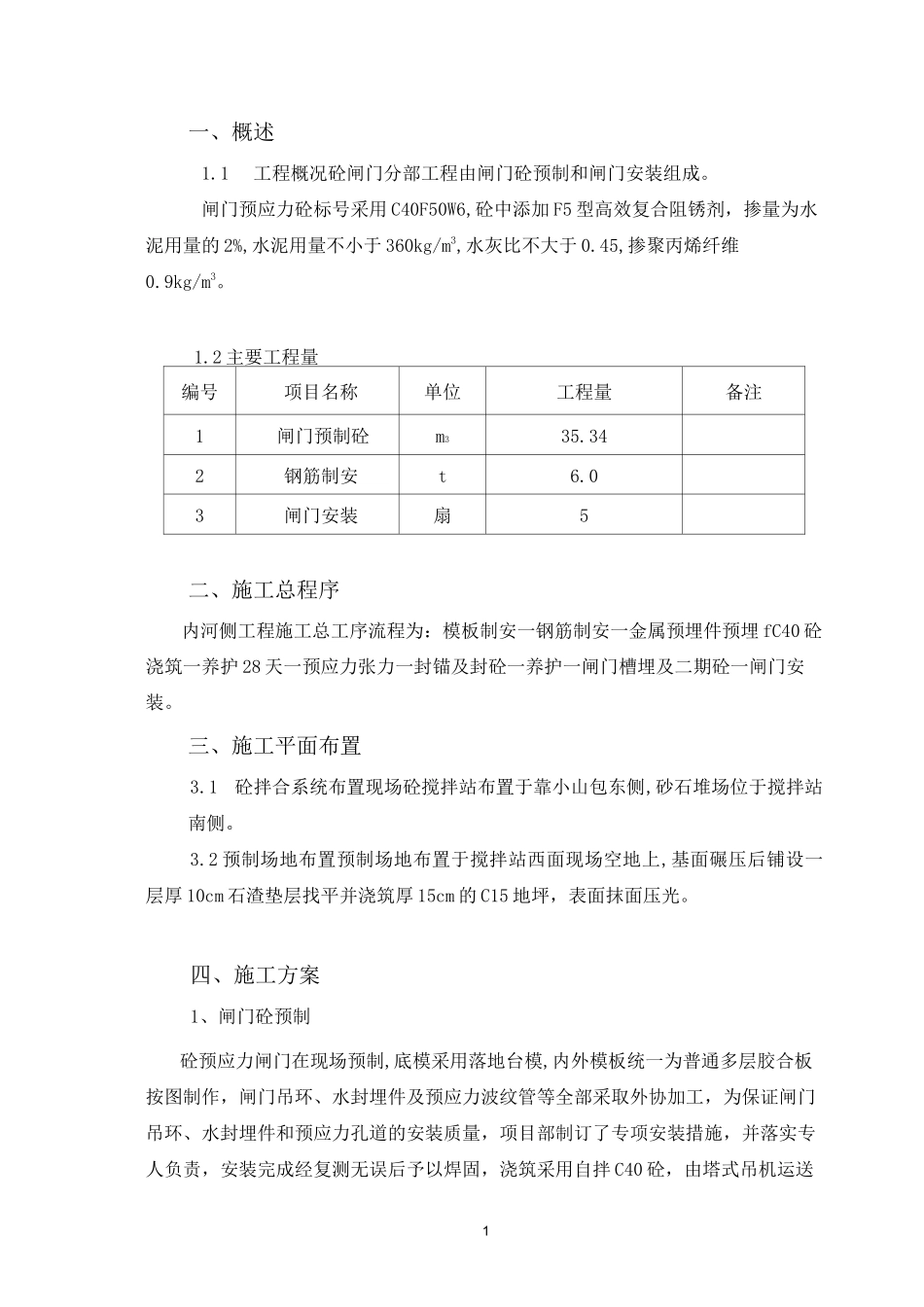

131一、概述1
1工程概况砼闸门分部工程由闸门砼预制和闸门安装组成
闸门预应力砼标号采用 C40F50W6,砼中添加 F5 型高效复合阻锈剂,掺量为水泥用量的 2%,水泥用量不小于 360kg/m3,水灰比不大于 0
45,掺聚丙烯纤维0
9kg/m3
2 主要工程量编号项目名称单位工程量备注1闸门预制砼m335
342钢筋制安t6
03闸门安装扇5二、施工总程序内河侧工程施工总工序流程为:模板制安一钢筋制安一金属预埋件预埋 fC40 砼浇筑一养护 28 天一预应力张力一封锚及封砼一养护一闸门槽埋及二期砼一闸门安装
三、施工平面布置3
1砼拌合系统布置现场砼搅拌站布置于靠小山包东侧,砂石堆场位于搅拌站南侧
2 预制场地布置预制场地布置于搅拌站西面现场空地上,基面碾压后铺设一层厚 10cm 石渣垫层找平并浇筑厚 15cm 的 C15 地坪,表面抹面压光

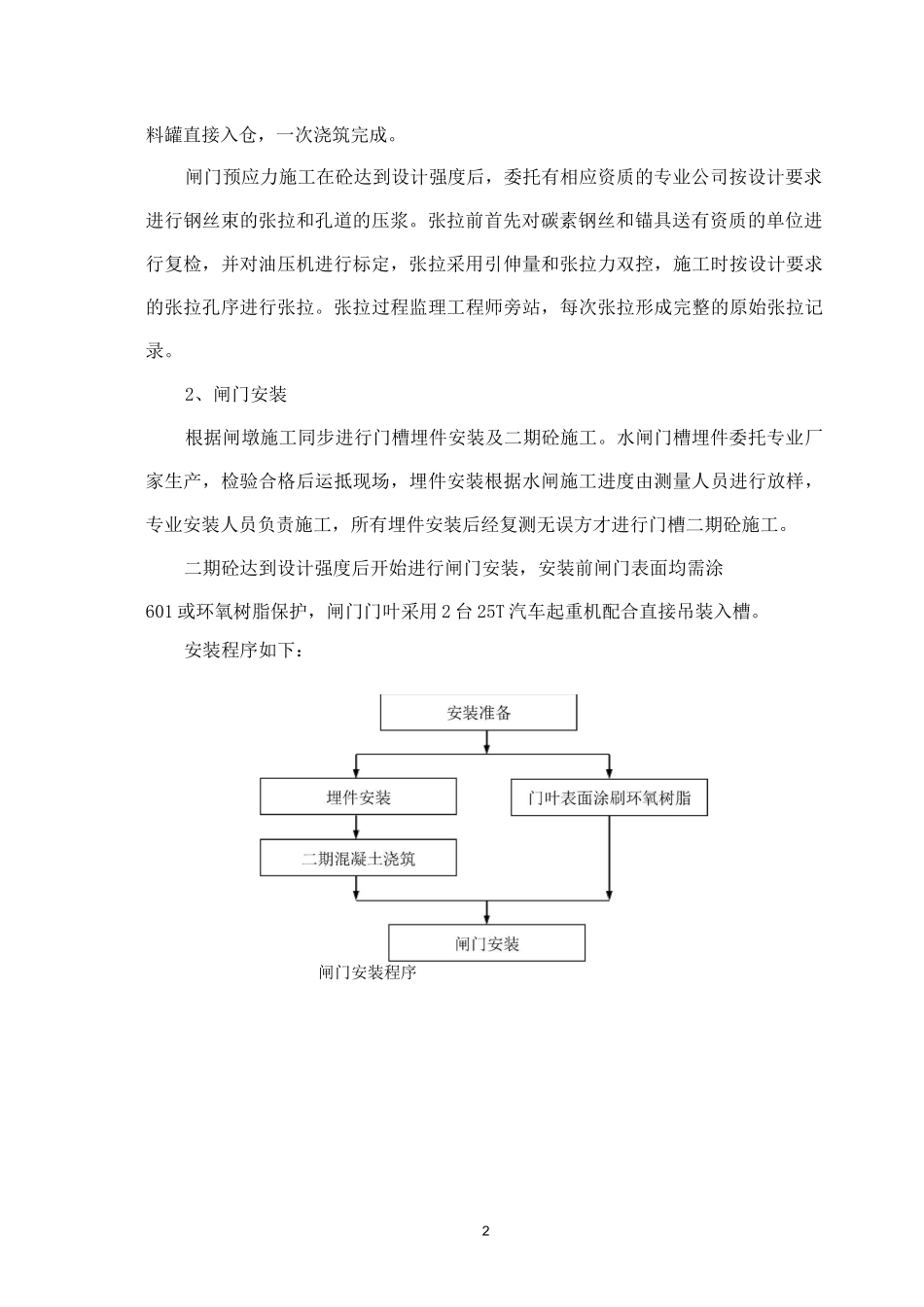

四、施工方案1、闸门砼预制砼预应力闸门在现场预制,底模采用落地台模,内外模板统一为普通多层胶合板按图制作,闸门吊环、水封埋件及预应力波纹管等全部采取外协加工,为保证闸门吊环、水封埋件和预应力孔道的安装质量,项目部制订了专项安装措施,并落实专人负责,安装完成经复测无误后予以焊固,浇筑采用自拌 C40 砼,由塔式吊机运送2料罐直接入仓,一次浇筑完成
