刘庄煤矿集控中心机房更换 SDH 安全技术措施一、施工目的:刘庄集控中心机房 SDH(光传输设备),使刘庄煤矿、公司总部、新集一矿、口孜东矿形成环状连接,SDH 之间传输速率为 2
5Gbps,确保了刘庄煤矿网络系统的安全可靠快速运转提供安全保障,刘庄煤矿SDH(型号:华为 Optix OSN3500)光传输设备于 2025 年投入使用至今已有 8 年,因设备使用年限较远,存在老化现象,给数据上传、办公网络正常运转带来安全隐患,需对 SDH 进行更换
二、施施工场地点:集控中心机房三、施工时间:以矿审批时间为准四、施工负责人:马飞 安全负责人:钱正五、影响范围:全矿办公网络、行政电话外线、人员定位及瓦斯数据上传、口孜东矿及板集煤矿行政电话外线
六、施工准备:1、 施工之前准备工作1) 要对现有的 SDH 电源系统结构,供电方式进行详细掌握
2) 通知通风部门,由通风部门协助对瓦斯监控系统上传中断情况进行网上走流程申请中断原因及时间,同意后方可施工
3) 更换前,对所更换的 SDH 进行通电系统测试,确保设备正常运转

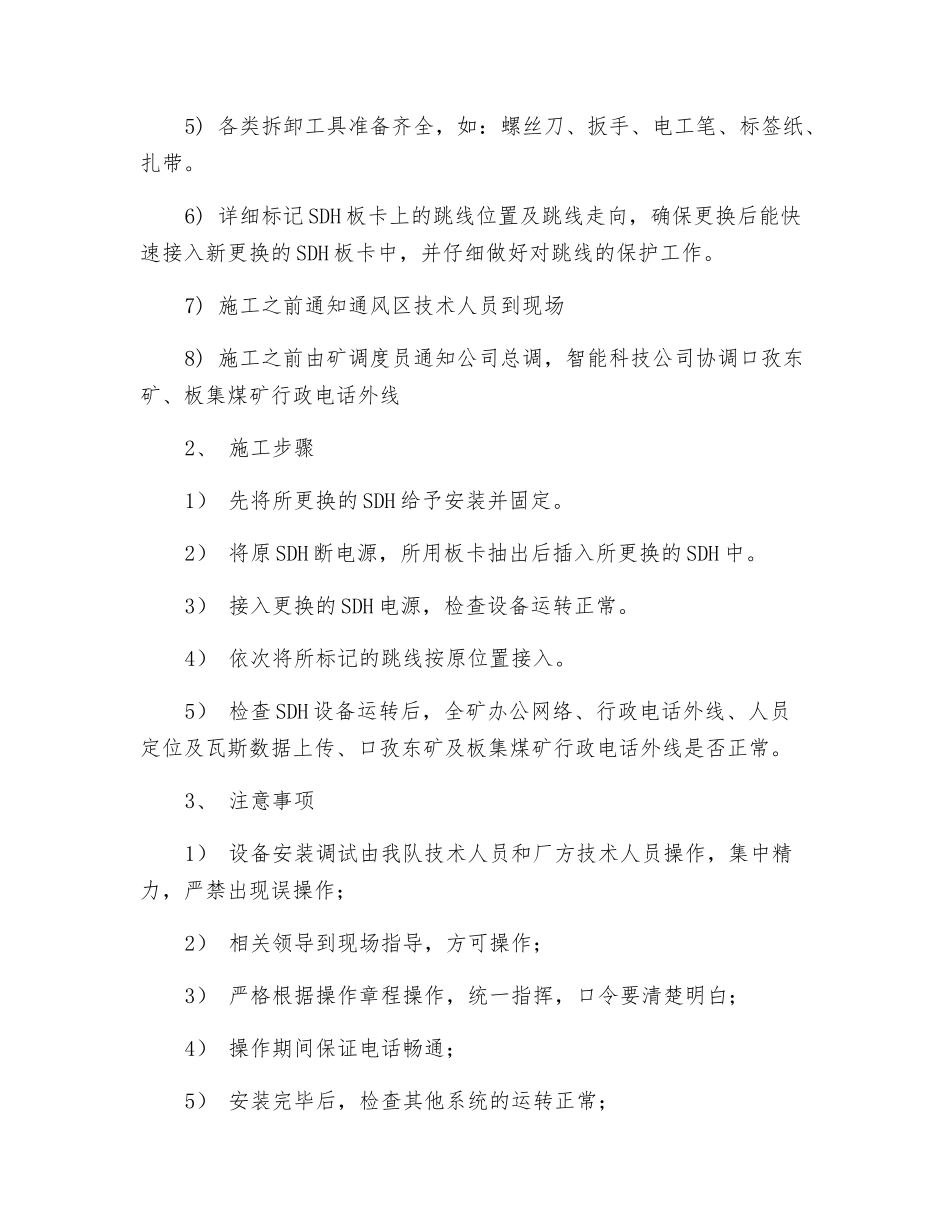

4) 厂家技术人员,对所更换的 SDH 进行调试测试,确保设备正常运转5) 各类拆卸工具准备齐全,如:螺丝刀、扳手、电工笔、标签纸、扎带
6) 详细标记 SDH 板卡上的跳线位置及跳线走向,确保更换后能快速接入新更换的 SDH 板卡中,并仔细做好对跳线的保护工作
7) 施工之前通知通风区技术人员到现场8) 施工之前由矿调度员通知公司总调,智能科技公司协调口孜东矿、板集煤矿行政电话外线2、 施工步骤1) 先将所更换的 SDH 给予安装并固定
2) 将原 SDH 断电源,所用板卡抽出后插入所更换的 SDH 中
3) 接入更换的 SDH 电源,检查设备运转正常
4) 依次将所标记的跳线按原位置接入
5) 检查 SDH 设备运转后,全矿办公网络、行政电话外线、人员定位及
