副井井底清淤安全技术措施一、概述 由于现副井井底积淤较多,需对井底进行清淤,为了进一步确保施工安全,特制订本安全技术措施
一、施工之前所需材料准备1、铁锹 4 把,滑轮 1 个,羊稿 2 把
2、长度 3m×0
1m 的木板 40 块,吊桶 1 个,伸缩梯子 1张,绳卡 10 个
二、施工顺序及要求 施工人员入井后,通知井口把口工对井口进行搭设封盘,封盘搭设完毕后由机电队负责指定专人看管防止杂物入井伤人,待井口封盘打设完毕后,入井人员在稳罐梁向上 8m 处搭设封盘,封盘采纳长3m×0
1m 横纵向交错密集铺设(提升钢丝绳位置必须留设 0
5m空间),铺设封盘完毕后然后用长度 7m 的钢丝绳用绳卡固定在罐笼底中心位置,只有在两道封盘搭设完毕后施工人员方可进入工作面进行清淤工作,清淤采纳罐笼配合钢丝绳牵引吊桶提升
清淤前先对副井井底进行排水,只有在水位低于 0
3m 后由当班瓦斯检查工沿云梯进入工作面检查瓦斯及有害气体情况,只有在瓦斯浓度低于 0

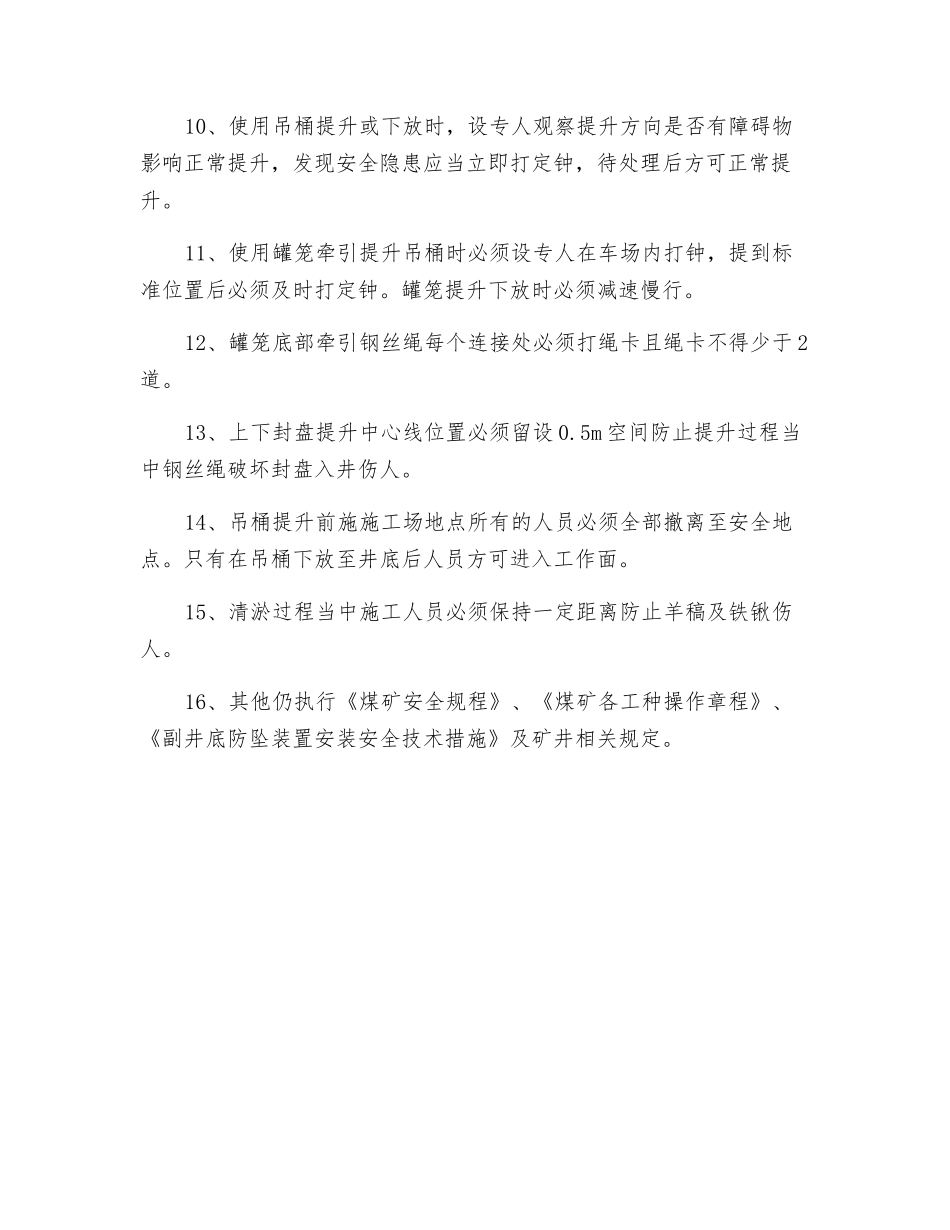

5%,二氧化碳浓度不超过 0
5%时方可通知施工人员进入工作区域内进行工作
施工之前应该先对井底中心位置挖水窝确保施工人员能够正常进行清理淤泥,进入工作面清淤人数不得超过 3 人,清淤时人员应当保持一定距离防止铁锹及羊稿伤人
提升前井底施工人员必须全部撤离至车场内安全地点
提升至井花口处时必须要有两个人配合把吊桶移至车场内摘下吊钩,把淤泥装入矿车内进行运输
四、安全技术措施1、施工之前,必须组织全体施工人员学习本措施,不学习人员禁止上岗作业
2、严格执行现场队干跟班带班制度,严禁出现空班、脱岗现象
3、严格执行现场交接班制度,下班人员必须全部交班后,本班人员方可升井,不得出现早升井现象
4、施工人员入井后应当立即通知井口把口工对井口搭设封盘,并专人在井口位置看管防止杂物掉入井内伤人
封盘搭设完毕后设入井人员
