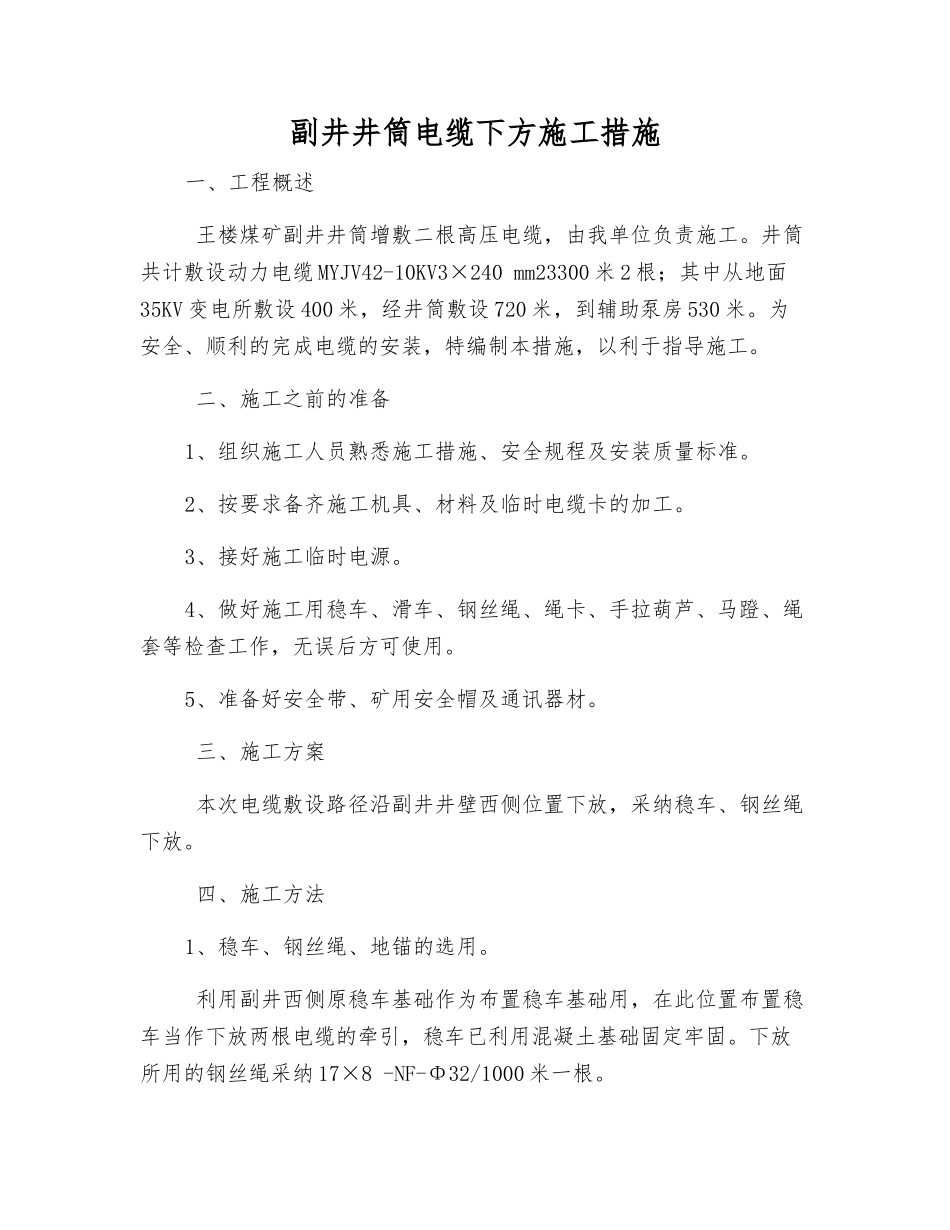

副井井筒电缆下方施工措施一、工程概述 王楼煤矿副井井筒增敷二根高压电缆,由我单位负责施工
井筒共计敷设动力电缆 MYJV42-10KV3×240 mm23300 米 2 根;其中从地面35KV 变电所敷设 400 米,经井筒敷设 720 米,到辅助泵房 530 米
为安全、顺利的完成电缆的安装,特编制本措施,以利于指导施工
二、施工之前的准备1、组织施工人员熟悉施工措施、安全规程及安装质量标准
2、按要求备齐施工机具、材料及临时电缆卡的加工
3、接好施工临时电源
4、做好施工用稳车、滑车、钢丝绳、绳卡、手拉葫芦、马蹬、绳套等检查工作,无误后方可使用
5、准备好安全带、矿用安全帽及通讯器材
三、施工方案 本次电缆敷设路径沿副井井壁西侧位置下放,采纳稳车、钢丝绳下放
四、施工方法1、稳车、钢丝绳、地锚的选用
利用副井西侧原稳车基础作为布置稳车基础用,在此位置布置稳车当作下放两根电缆的牵引,稳车已利用混凝土基础固定牢固
下放所用的钢丝绳采纳 17×8 -NF-Φ32/1000 米一根

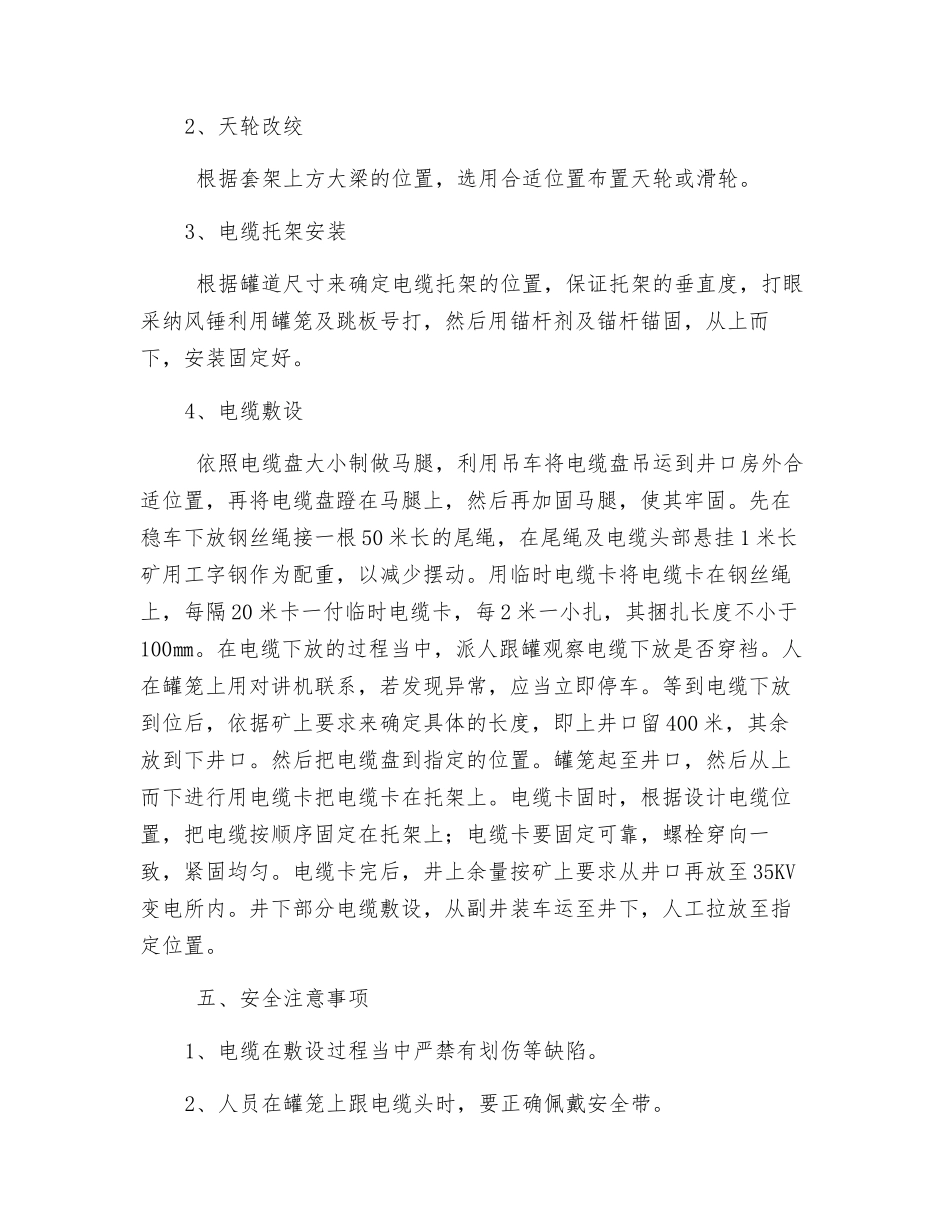

2、天轮改绞 根据套架上方大梁的位置,选用合适位置布置天轮或滑轮
3、电缆托架安装 根据罐道尺寸来确定电缆托架的位置,保证托架的垂直度,打眼采纳风锤利用罐笼及跳板号打,然后用锚杆剂及锚杆锚固,从上而下,安装固定好
4、电缆敷设 依照电缆盘大小制做马腿,利用吊车将电缆盘吊运到井口房外合适位置,再将电缆盘蹬在马腿上,然后再加固马腿,使其牢固
先在稳车下放钢丝绳接一根 50 米长的尾绳,在尾绳及电缆头部悬挂 1 米长矿用工字钢作为配重,以减少摆动
用临时电缆卡将电缆卡在钢丝绳上,每隔 20 米卡一付临时电缆卡,每 2 米一小扎,其捆扎长度不小于100㎜
在电缆下放的过程当中,派人跟罐观察电缆下放是否穿裆
人在罐笼上用对讲机联系,若发现异常,应当立即停车
等到电缆下放到位后,依据矿上要求来确定具体的
