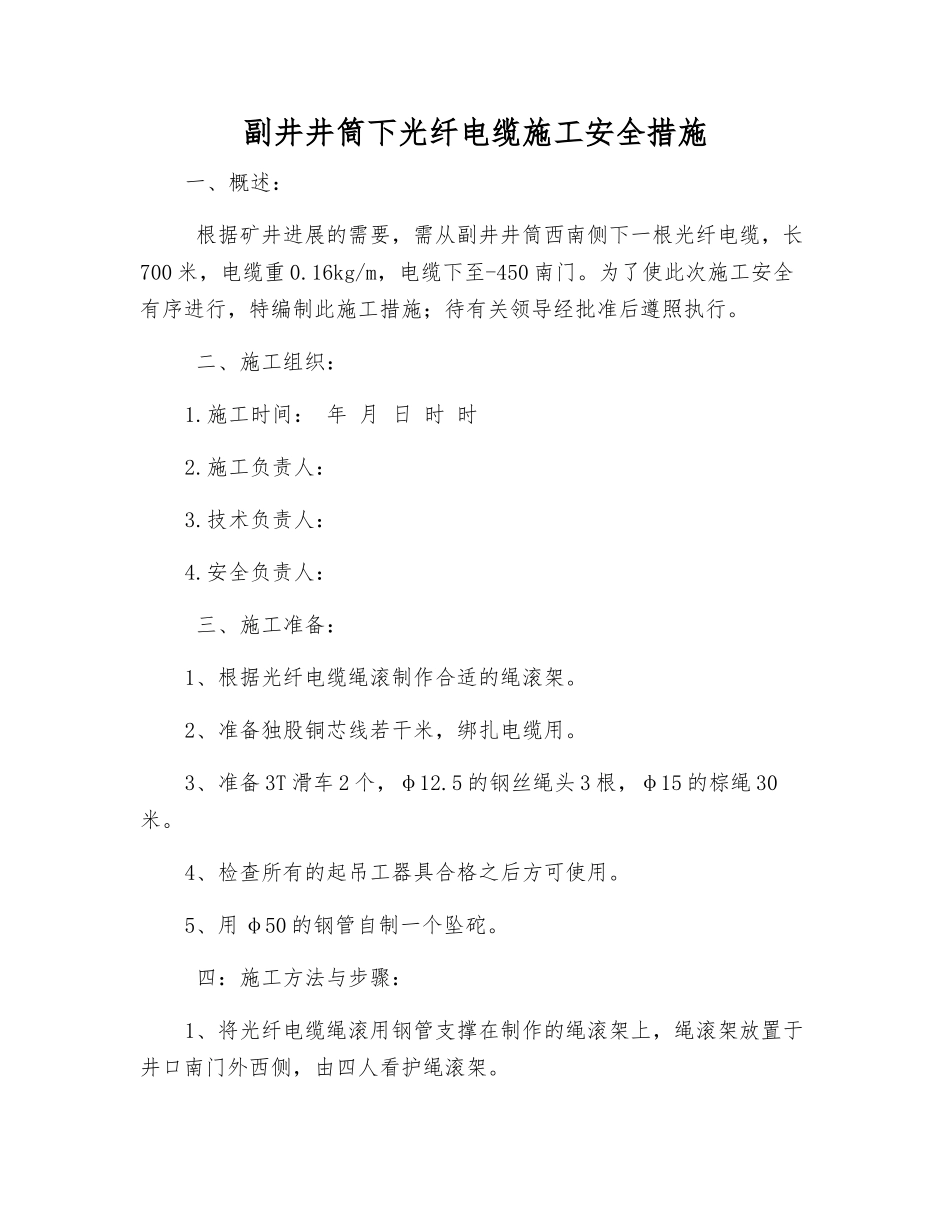

副井井筒下光纤电缆施工安全措施一、概述: 根据矿井进展的需要,需从副井井筒西南侧下一根光纤电缆,长700 米,电缆重 0.16kg/m,电缆下至-450 南门。为了使此次施工安全有序进行,特编制此施工措施;待有关领导经批准后遵照执行。 二、施工组织:1.施工时间: 年 月 日 时 时2.施工负责人:3.技术负责人:4.安全负责人: 三、施工准备:1、根据光纤电缆绳滚制作合适的绳滚架。2、准备独股铜芯线若干米,绑扎电缆用。3、准备 3T 滑车 2 个,φ12.5 的钢丝绳头 3 根,φ15 的棕绳 30米。4、检查所有的起吊工器具合格之后方可使用。5、用 φ50 的钢管自制一个坠砣。 四:施工方法与步骤:1、将光纤电缆绳滚用钢管支撑在制作的绳滚架上,绳滚架放置于井口南门外西侧,由四人看护绳滚架。2、在+17.5M 处的西侧套架梁上披一 φ12.5 的钢丝绳头,用旧带面保护好,挂上一只 3T 滑车,调整滑车位置,固定好,并在井口西南侧挂一只滑车,作为改向用。3、用棕绳将光纤电缆头带上井架,穿过滑车后拉至井口,穿过井口改向滑车后卡好坠砣。4、由人工转动光缆绳滚,开始下放光缆。同时西罐笼顶站两个人,一个拿对讲机,一人执手锤,联系信号,运转绞车,西罐笼下放,速度与绳滚速度保持同步,仔细监视光缆的下放情况。5、井口由施工负责人用对讲机与井筒内罐笼顶上的人员进行联系,同时再安排一人在井口用手锤与井筒人员进行联系,以防对讲机信号不清,确保信号畅通。6、当光缆头下放到-450 水平后,联系信号,绞车停止运转,光缆停止下放。7、罐笼顶上的人员下到-450 北门,同时将坠砣和光缆引至-450南门。8、联系地面人员,转动绳滚,将光缆放至-450 南门指定地点,并留出做头所需长度后,联系地面人员停止转动绳滚。9、联系信号,将井下人员拉至地面。10、人员上到西罐笼顶上,联系信号,开动绞车,自上而下,用独股铜芯线将光缆绑扎在井筒西南侧的电缆架上。11、将光缆在井筒内固定可靠后,倒出绳滚上的光缆,并将光缆头用棕绳带上井架,根据使用单位指定的走向,将光缆倒至电缆桥架。 五、安全措施:1、参加施工人员都必须积极服从施工负责人指挥。2、在井口、井筒作业人员都必须带好保险带,安全帽,且保险带可靠生根在相对静止的物体上,站在罐笼顶上施工时,保险带必须可靠生根在罐笼顶上。3、井口施工用工具都必须留有保险绳,以防不慎而坠入井筒。4、施工时-250 水平、-450 水平、井口严禁闲杂人员在井口走动、滞留...
