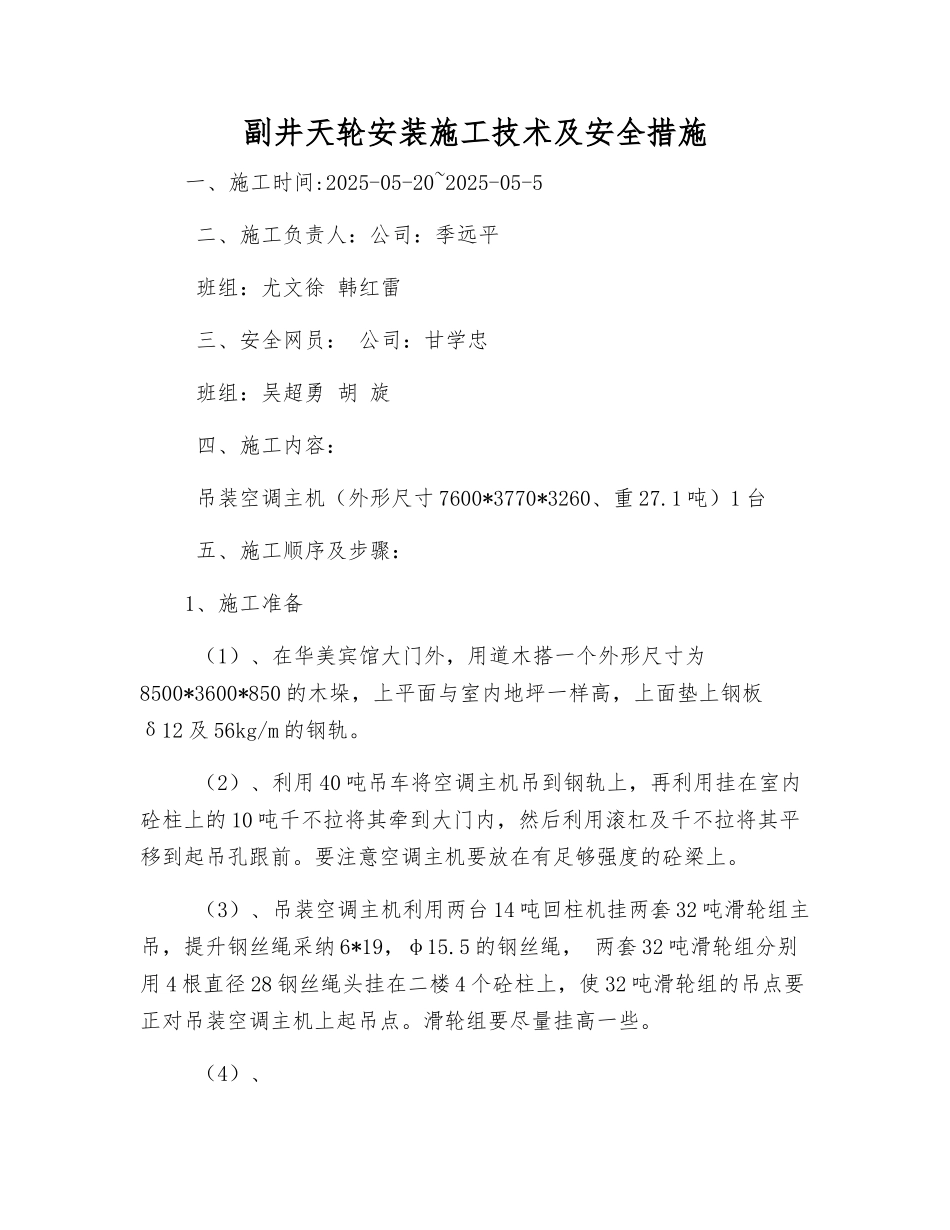

副井天轮安装施工技术及安全措施一、施工时间:2025-05-20~2025-05-5 二、施工负责人:公司:季远平 班组:尤文徐 韩红雷 三、安全网员: 公司:甘学忠 班组:吴超勇 胡 旋 四、施工内容: 吊装空调主机(外形尺寸 7600*3770*3260、重 27
1 吨)1 台 五、施工顺序及步骤:1、施工准备 (1)、在华美宾馆大门外,用道木搭一个外形尺寸为8500*3600*850 的木垛,上平面与室内地坪一样高,上面垫上钢板δ12 及 56kg/m 的钢轨
(2)、利用 40 吨吊车将空调主机吊到钢轨上,再利用挂在室内砼柱上的 10 吨千不拉将其牵到大门内,然后利用滚杠及千不拉将其平移到起吊孔跟前
要注意空调主机要放在有足够强度的砼梁上
(3)、吊装空调主机利用两台 14 吨回柱机挂两套 32 吨滑轮组主吊,提升钢丝绳采纳 6*19,φ15
5 的钢丝绳, 两套 32 吨滑轮组分别用 4 根直径 28 钢丝绳头挂在二楼 4 个砼柱上,使 32 吨滑轮组的吊点要正对吊装空调主机上起吊点
滑轮组要尽量挂高一些

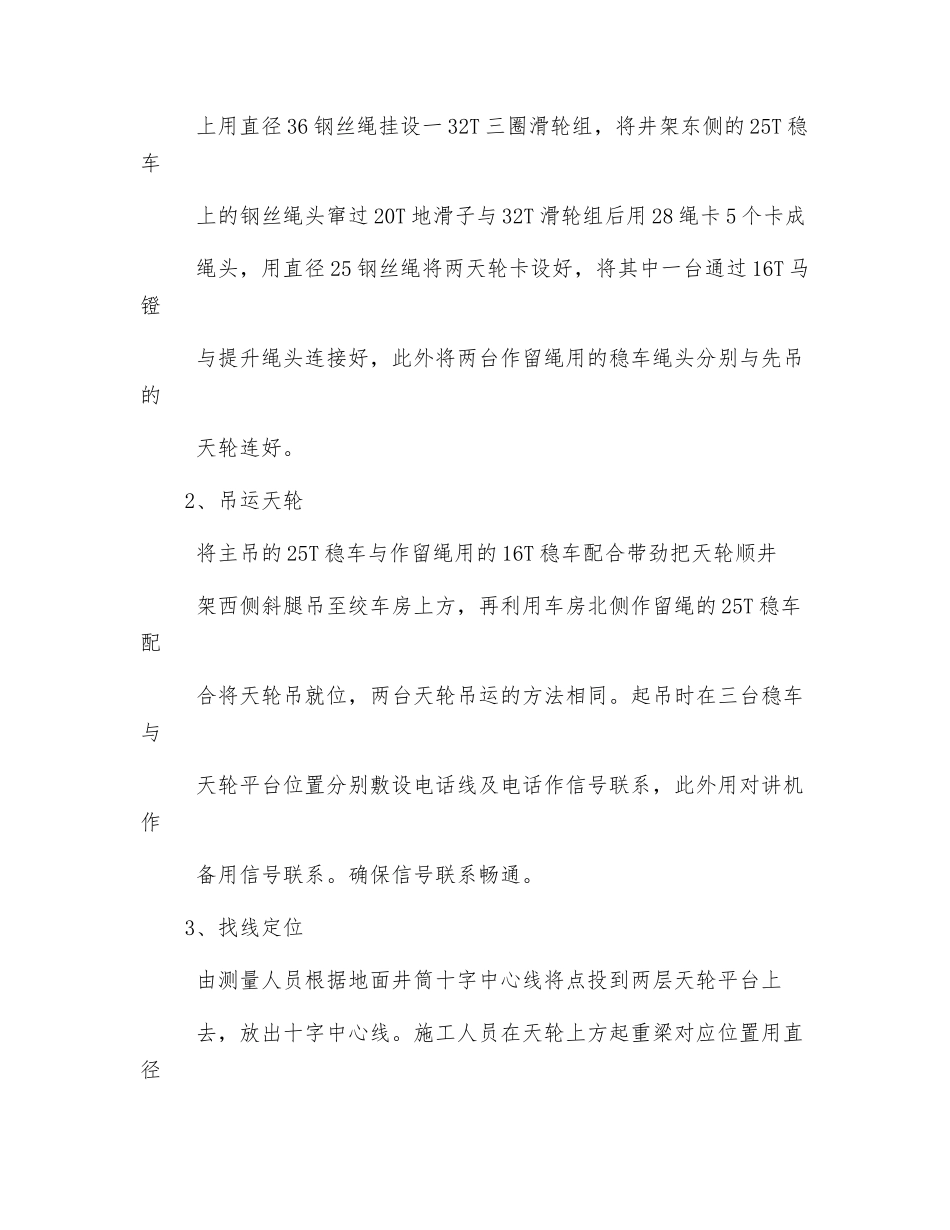

(4)、 上用直径 36 钢丝绳挂设一 32T 三圈滑轮组,将井架东侧的 25T 稳车 上的钢丝绳头窜过 20T 地滑子与 32T 滑轮组后用 28 绳卡 5 个卡成 绳头,用直径 25 钢丝绳将两天轮卡设好,将其中一台通过 16T 马镫 与提升绳头连接好,此外将两台作留绳用的稳车绳头分别与先吊的 天轮连好
2、吊运天轮 将主吊的 25T 稳车与作留绳用的 16T 稳车配合带劲把天轮顺井 架西侧斜腿吊至绞车房上方,再利用车房北侧作留绳的 25T 稳车配 合将天轮吊就位,两台天轮吊运的方法相同
起吊时在三台稳车与 天轮平台位置分别敷设电话线及电话作信号联系,此外用对讲机作 备用信号联系
确保信号联系畅通
3、找线定位 由测量人员根据地面井筒十字中心线将点投
