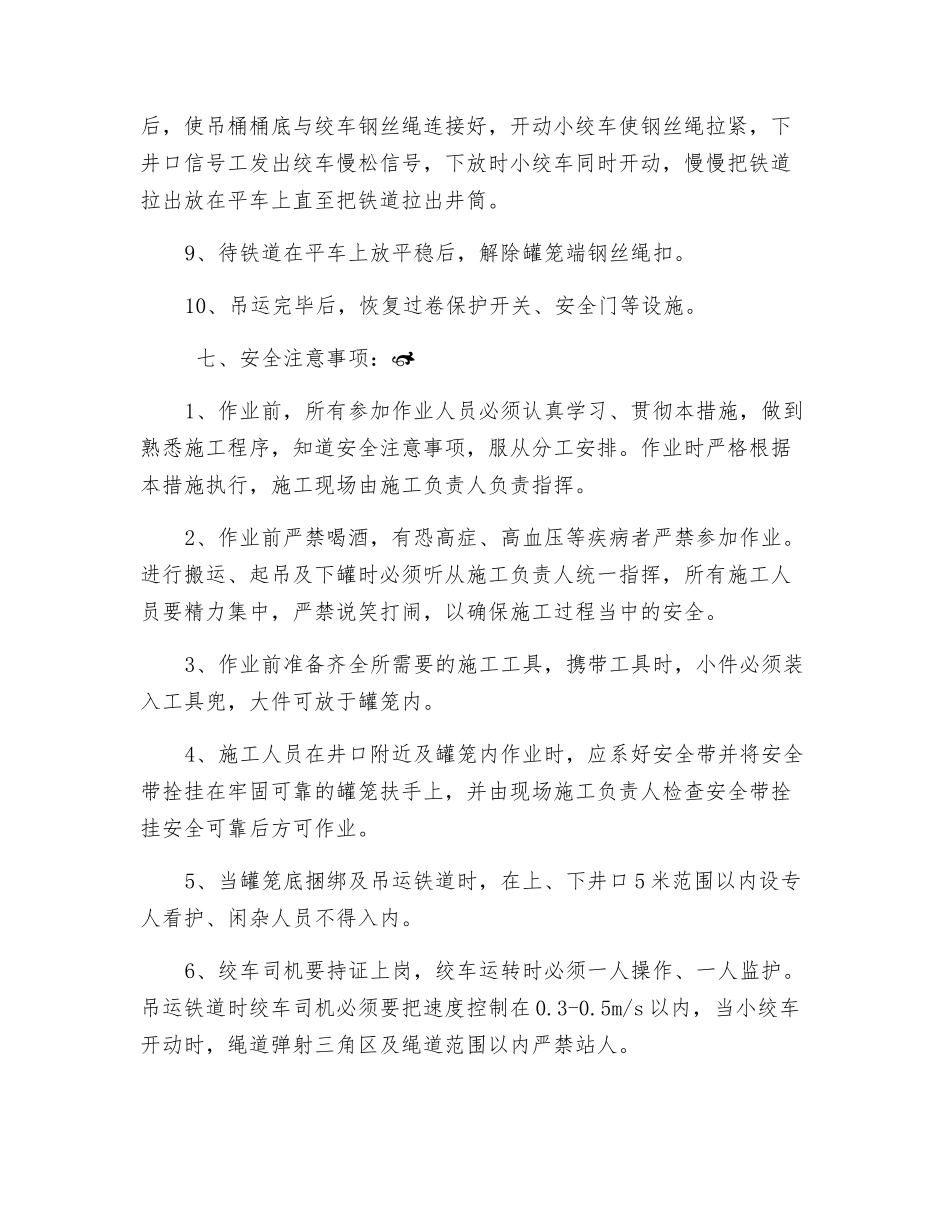

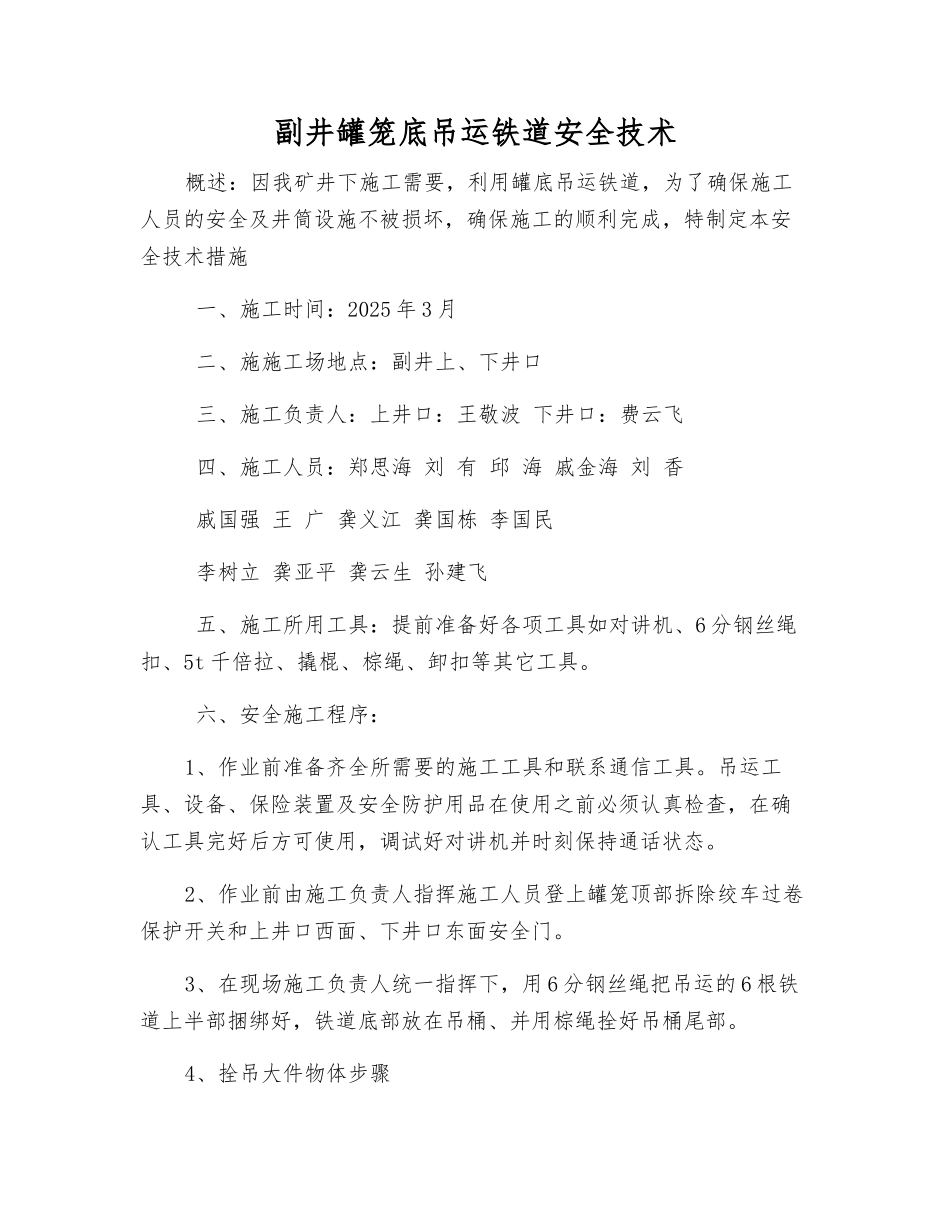

副井罐笼底吊运铁道安全技术概述:因我矿井下施工需要,利用罐底吊运铁道,为了确保施工人员的安全及井筒设施不被损坏,确保施工的顺利完成,特制定本安全技术措施 一、施工时间:2025 年 3 月 二、施施工场地点:副井上、下井口 三、施工负责人:上井口:王敬波 下井口:费云飞 四、施工人员:郑思海 刘 有 邱 海 戚金海 刘 香 戚国强 王 广 龚义江 龚国栋 李国民 李树立 龚亚平 龚云生 孙建飞 五、施工所用工具:提前准备好各项工具如对讲机、6 分钢丝绳扣、5t 千倍拉、撬棍、棕绳、卸扣等其它工具。 六、安全施工程序:1、作业前准备齐全所需要的施工工具和联系通信工具。吊运工具、设备、保险装置及安全防护用品在使用之前必须认真检查,在确认工具完好后方可使用,调试好对讲机并时刻保持通话状态。2、作业前由施工负责人指挥施工人员登上罐笼顶部拆除绞车过卷保护开关和上井口西面、下井口东面安全门。3、在现场施工负责人统一指挥下,用 6 分钢丝绳把吊运的 6 根铁道上半部捆绑好,铁道底部放在吊桶、并用棕绳拴好吊桶尾部。4、拴吊大件物体步骤 ①、把 5t 千倍拉在罐笼顶部挂好。 ②、把 6 分钢丝绳套一端与铁道及吊桶连接固定好。 ③、把钢丝绳套另一端穿过罐笼底眼并挂入 5t 千倍拉勾内,罐笼内钢丝绳扣穿入铁道。 ④、铁道捆绑及拴吊等操作完毕后,要有现场施工负责人检查并确认各连接部位紧固完好后,方可吊运操作。 ⑤、发送信号慢提罐笼至铁道安全吊起并与罐笼垂直。 ⑥、罐笼内跟罐人员拉紧 5t 千倍拉,使铁道离罐笼底部达到最小距离,以保证铁道在吊运过程当中的幌动幅度达到最小,棕绳另一端通过罐笼底眼拴在罐笼内部扶手上,以防铁道在井筒内旋转或摆动。 ⑦、罐笼内留一人跟罐,跟罐人员要系好安全带,并把安全带拴挂在罐笼内安全可靠的罐笼扶手上,跟罐人员随时观察调整棕绳状态。5、在吊运操作前,由现场施工负责人与井口上、下信号工和绞车司机联系好走罐信号,通知信号工发送慢松或慢提信号。6、吊运铁道准备上提或下松时、或罐笼正在运转中,若发现意外问题或井筒内有导常响声,跟罐人员应当立即通过对讲机发出停车信号,在查明原因并处理后方可继续吊运。7、铁道接近井口时,下井口施工负责人应当注意铁道及罐笼位置,并及时向信号工发出停车信号。8、下井口人员提前准备一辆平车,待吊桶底部下放至距下井口轨道两米处后,下井口信号工发出停车信号,跟罐人员放下棕绳,...
