危险性较大的分部分项工程安全管理《危险性较大的分部分项工程安全管理办法》规定:施工单位应当在危险性较大的分部分项工程施工之前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证
建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制
超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会
实行施工总承包的,由施工总承包单位组织召开专家论证会专项方案实施前,编制人员或项目技术负责人应当向现场管理人员和作业人员进行安全技术交底
(1)危险性较大的分部分项工程范围
1)基坑支护、降水工程
开挖深度超过 3m(含 3m)或虽未超过 3m 但地质条件和周边环境复杂的基坑(槽)支护、降水工程
2)土方开挖工程
开挖深度超过 3m(3m)的基坑(槽)的土方开挖工程
3)模板工程及支撑体系
① 各类工具式模板工程
包括大模板、滑模、爬模、飞模等工程
② 混凝土模板支撑工程
搭设高度 5m 及以上;搭设跨度 10m 及以上;施工总荷载 10kN/m2 及以上;集中线荷载 15kN/m 及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程

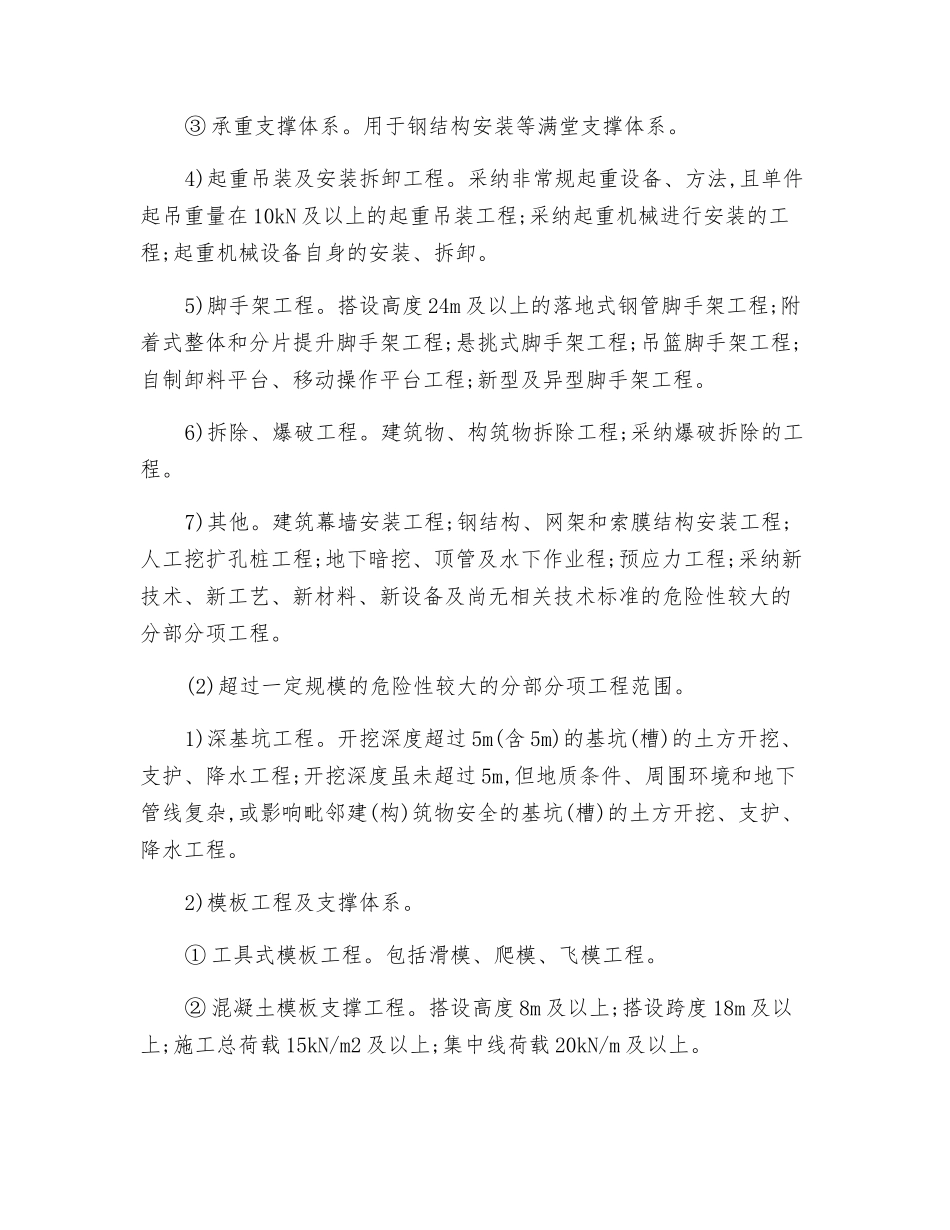

③ 承重支撑体系
用于钢结构安装等满堂支撑体系
4)起重吊装及安装拆卸工程
采纳非常规起重设备、方法,且单件起吊重量在 10kN 及以上的起重吊装工程;采纳起重机械进行安装的工程;起重机械设备自身的安装、拆卸
5)脚手架工程
搭设高度 24m 及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程;吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程
6)拆除、爆破工程
建筑物、构筑物拆除工程;采纳爆破拆除的工程
