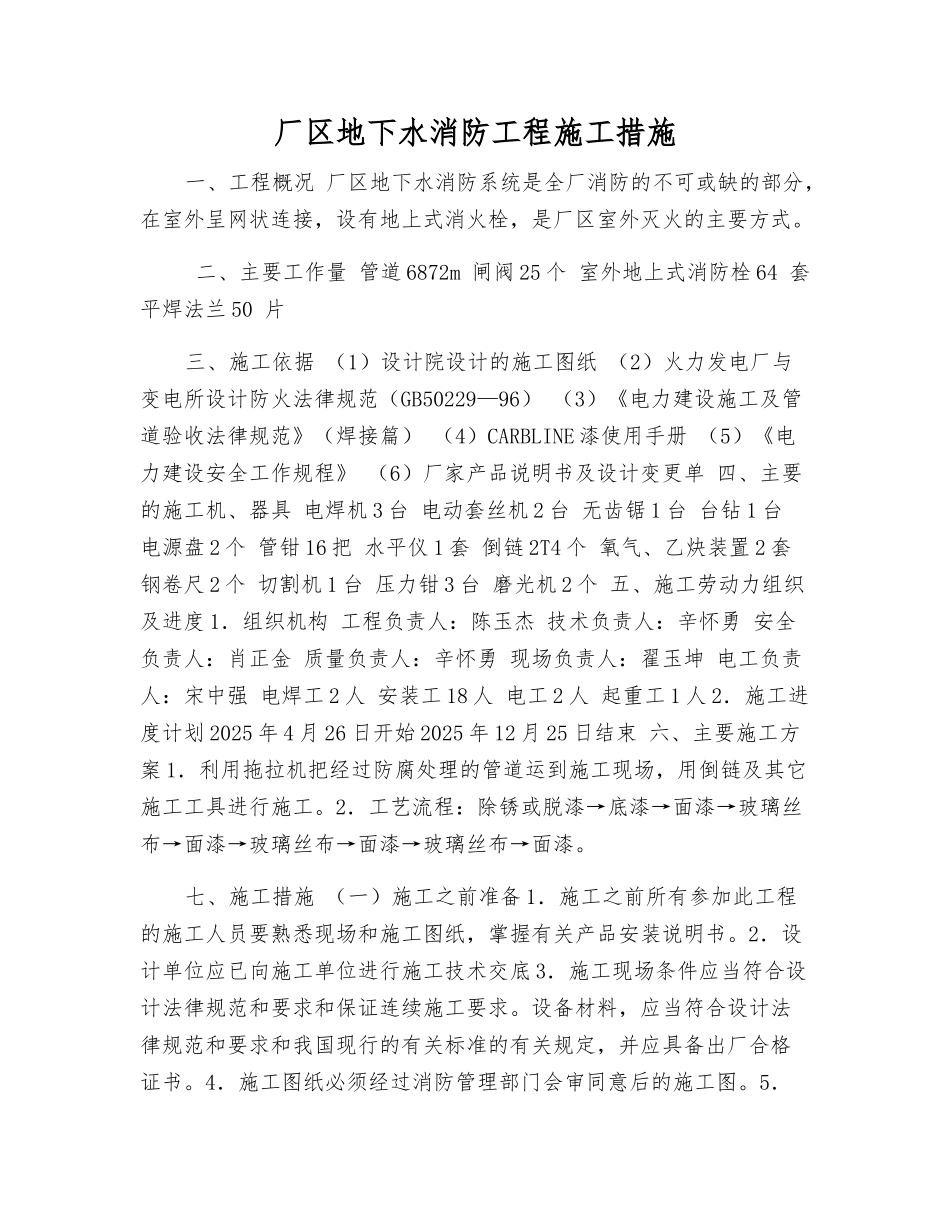

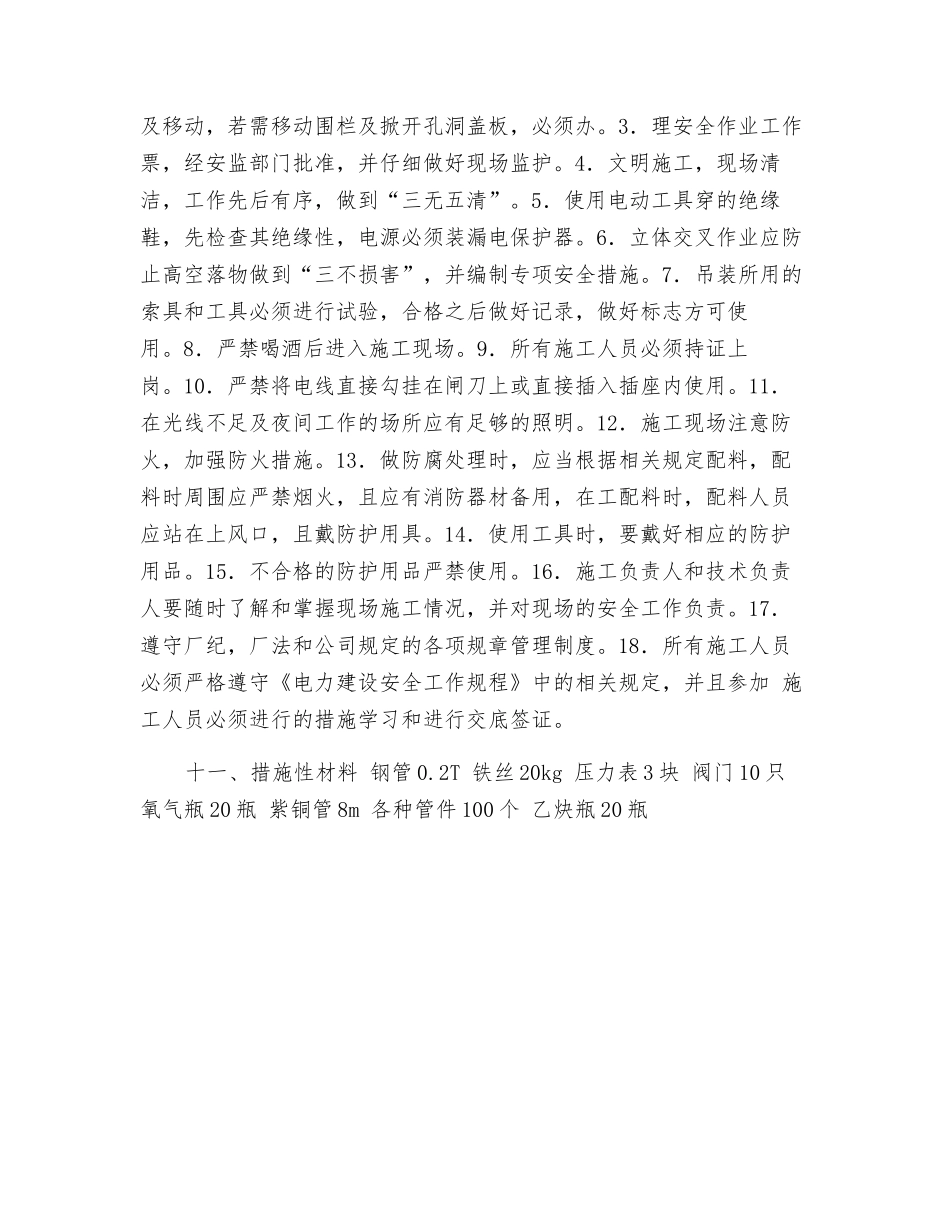

厂区地下水消防工程施工措施一、工程概况 厂区地下水消防系统是全厂消防的不可或缺的部分,在室外呈网状连接,设有地上式消火栓,是厂区室外灭火的主要方式
二、主要工作量 管道 6872m 闸阀 25 个 室外地上式消防栓 64 套 平焊法兰 50 片三、施工依据 (1)设计院设计的施工图纸 (2)火力发电厂与变电所设计防火法律规范(GB50229—96) (3)《电力建设施工及管道验收法律规范》(焊接篇) (4)CARBLINE 漆使用手册 (5)《电力建设安全工作规程》 (6)厂家产品说明书及设计变更单 四、主要的施工机、器具 电焊机 3 台 电动套丝机 2 台 无齿锯 1 台 台钻 1 台 电源盘 2 个 管钳 16 把 水平仪 1 套 倒链 2T4 个 氧气、乙炔装置 2 套 钢卷尺 2 个 切割机 1 台 压力钳 3 台 磨光机 2 个 五、施工劳动力组织及进度 1.组织机构 工程负责人:陈玉杰 技术负责人:辛怀勇 安全负责人:肖正金 质量负责人:辛怀勇 现场负责人:翟玉坤 电工负责人:宋中强 电焊工 2 人 安装工 18 人 电工 2 人 起重工 1 人 2.施工进度计划 2025 年 4 月 26 日开始 2025 年 12 月 25 日结束 六、主要施工方案 1.利用拖拉机把经过防腐处理的管道运到施工现场,用倒链及其它施工工具进行施工
2.工艺流程:除锈或脱漆→底漆→面漆→玻璃丝布→面漆→玻璃丝布→面漆→玻璃丝布→面漆
七、施工措施 (一)施工之前准备 1.施工之前所有参加此工程的施工人员要熟悉现场和施工图纸,掌握有关产品安装说明书
2.设计单位应已向施工单位进行施工技术交底 3.施工现场条件应当符合设计法律规范和要求和保证连续施工要求
设备材料,应当符合设计法律规范和要求和我国现行的有关标准的有关规定,并应具备出厂合格证书
4.施工图纸必须经过消防管理部门会审同
