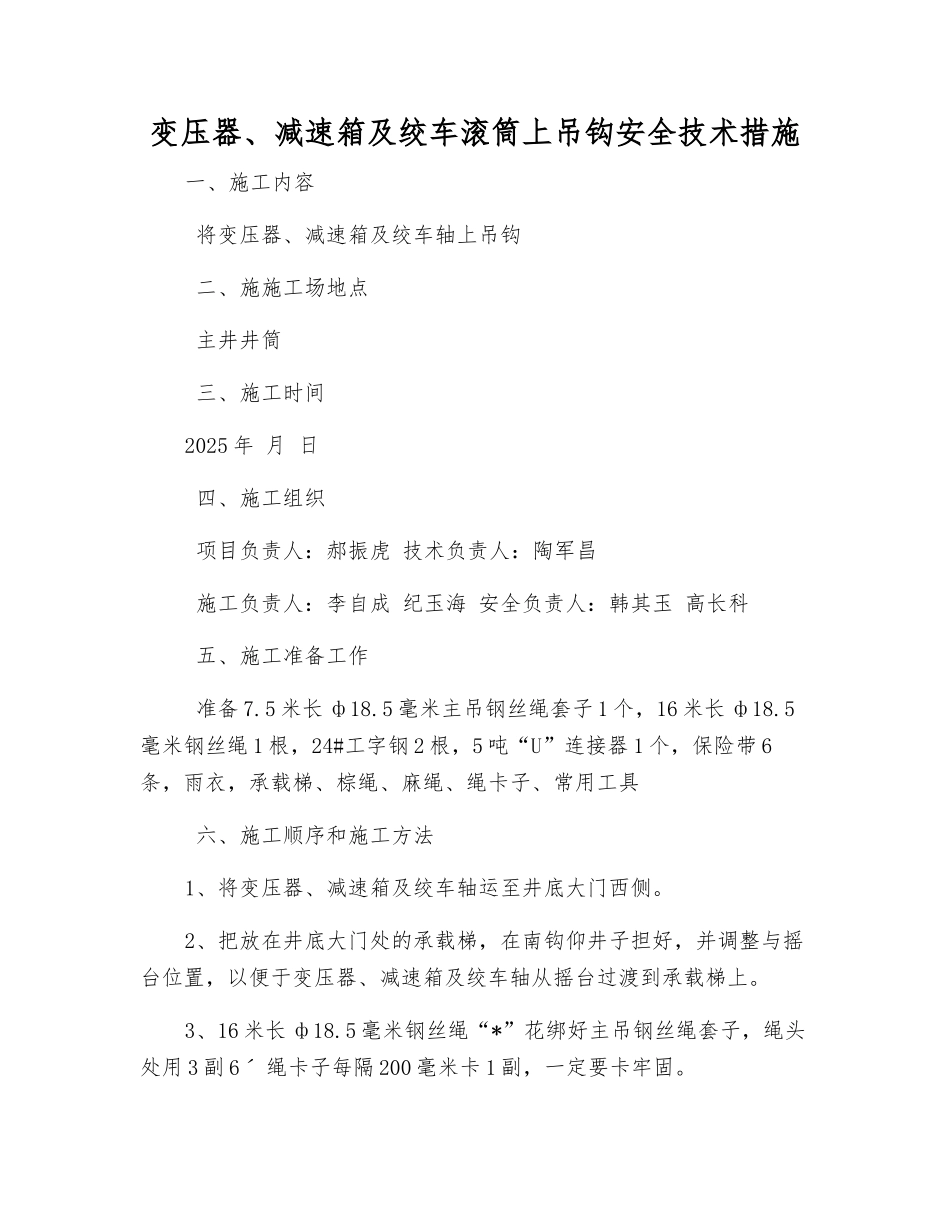

变压器、减速箱及绞车滚筒上吊钩安全技术措施一、施工内容 将变压器、减速箱及绞车轴上吊钩 二、施施工场地点 主井井筒 三、施工时间2025 年 月 日 四、施工组织 项目负责人:郝振虎 技术负责人:陶军昌 施工负责人:李自成 纪玉海 安全负责人:韩其玉 高长科 五、施工准备工作 准备 7
5 米长 ф18
5 毫米主吊钢丝绳套子 1 个,16 米长 ф18

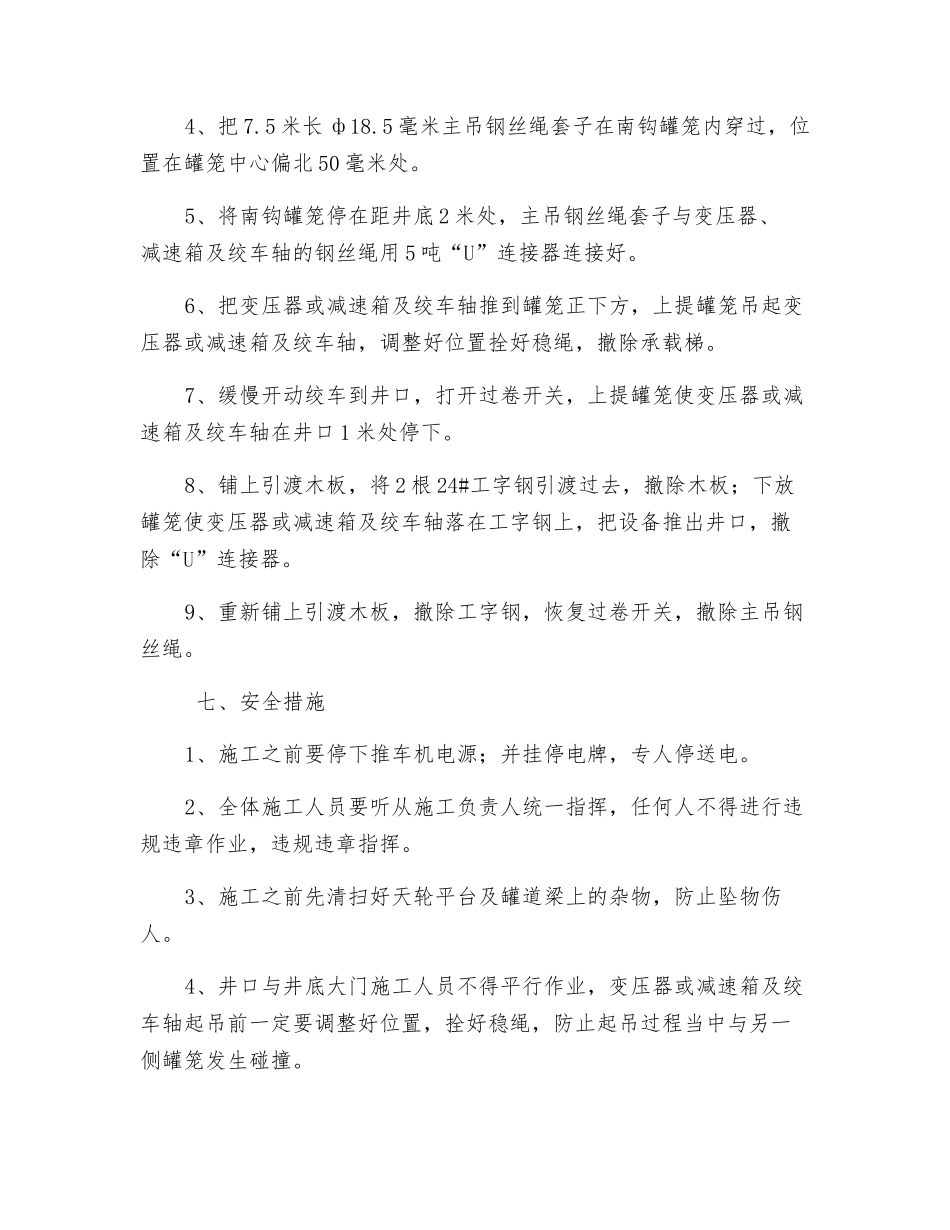

5毫米钢丝绳 1 根,24#工字钢 2 根,5 吨“U”连接器 1 个,保险带 6条,雨衣,承载梯、棕绳、麻绳、绳卡子、常用工具 六、施工顺序和施工方法1、将变压器、减速箱及绞车轴运至井底大门西侧
2、把放在井底大门处的承载梯,在南钩仰井子担好,并调整与摇台位置,以便于变压器、减速箱及绞车轴从摇台过渡到承载梯上
3、16 米长 ф18
5 毫米钢丝绳“*”花绑好主吊钢丝绳套子,绳头处用 3 副 6ˊ 绳卡子每隔 200 毫米卡 1 副,一定要卡牢固
5 米长 ф18
5 毫米主吊钢丝绳套子在南钩罐笼内穿过,位置在罐笼中心偏北 50 毫米处
5、将南钩罐笼停在距井底 2 米处,主吊钢丝绳套子与变压器、 减速箱及绞车轴的钢丝绳用 5 吨“U”连接器连接好
6、把变压器或减速箱及绞车轴推到罐笼正下方,上提罐笼吊起变压器或减速箱及绞车轴,调整好位置拴好稳绳,撤除承载梯
7、缓慢开动绞车到井口,打开过卷开关,上提罐笼使变压器或减速箱及绞车轴在井口 1 米处停下
8、铺上引渡木板,将 2 根 24#工字钢引渡过去,撤除木板;下放罐笼使变压器或减速箱及绞车轴落在工字钢上,把设备推出井口,撤除“U”连接器
9、重新铺上引渡木板,撤除工字钢,恢复过卷开关,撤除主吊钢丝绳

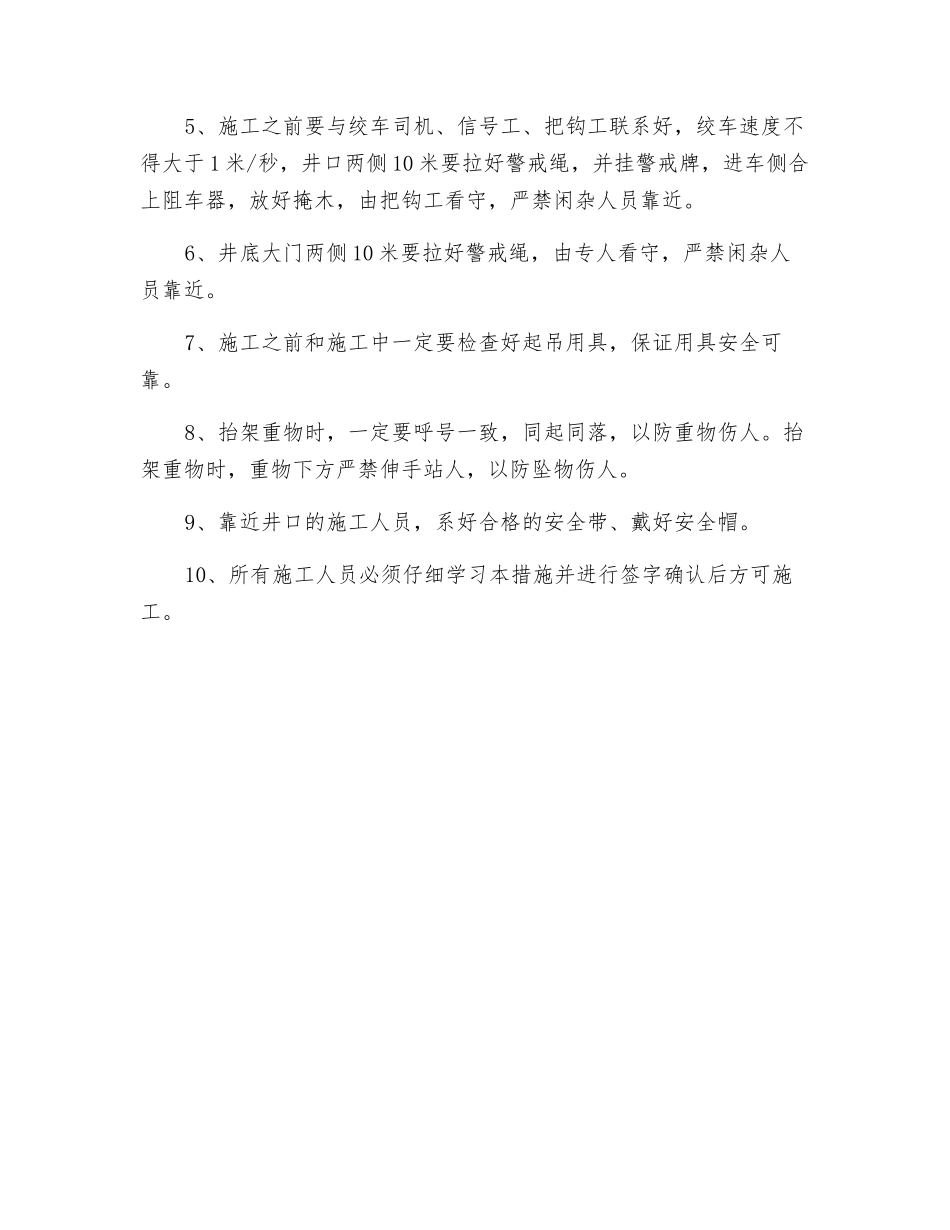

七、安全措施1、施工之前要停下推车机电源;并挂停电牌,专人停送电
2、全体施工人员要听从施工负责人统一指挥,任何人不得进行违规违章作业,违规违章指挥
