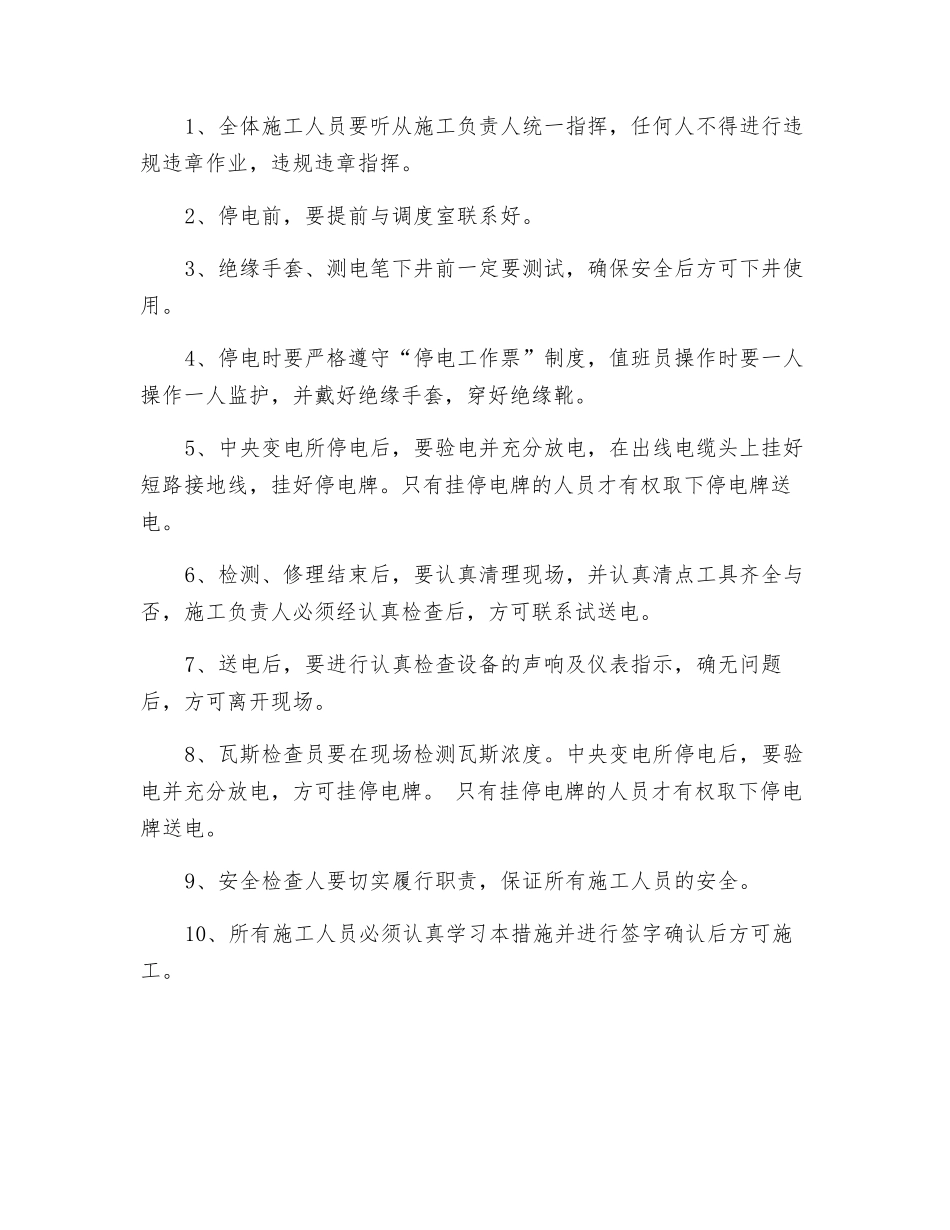

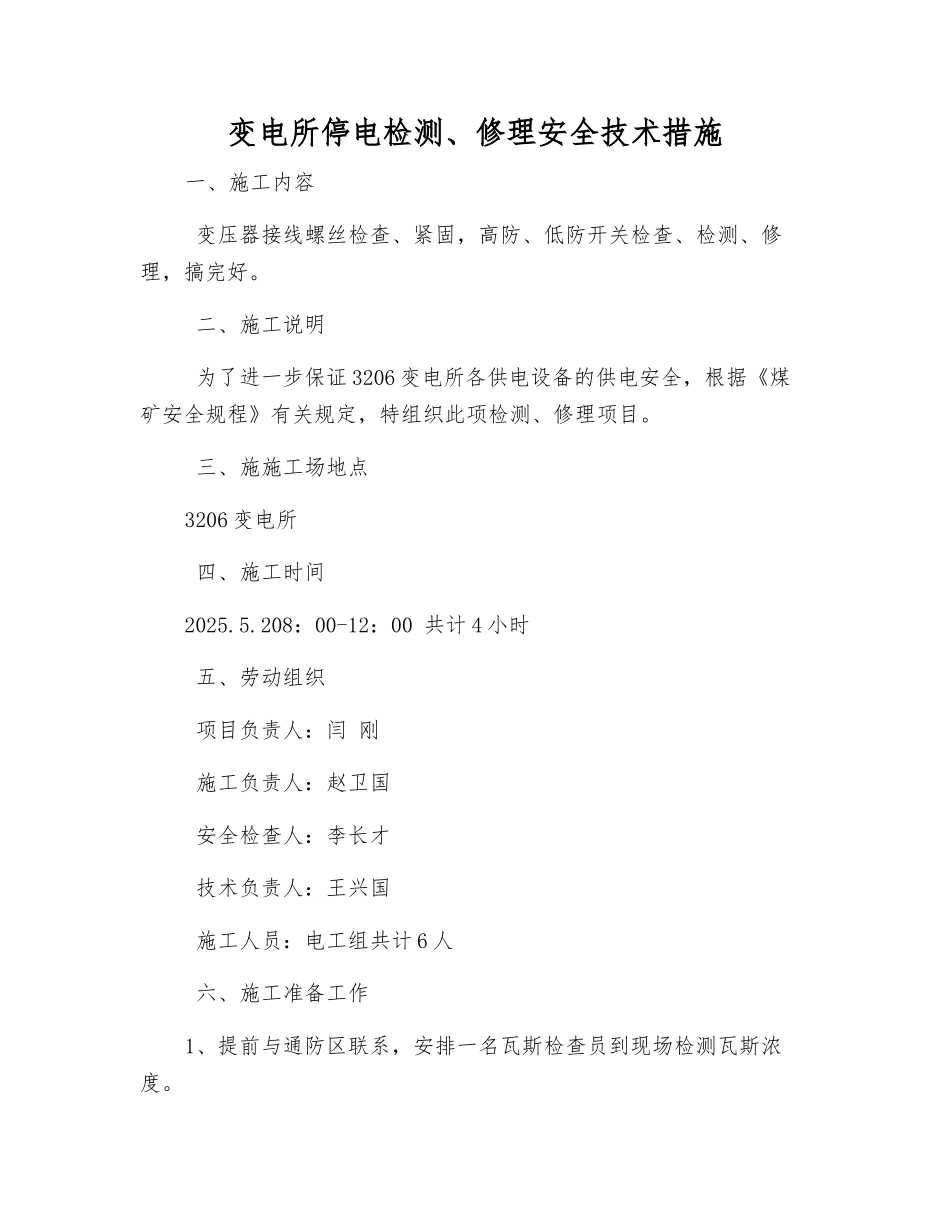

变电所停电检测、修理安全技术措施一、施工内容 变压器接线螺丝检查、紧固,高防、低防开关检查、检测、修理,搞完好。 二、施工说明 为了进一步保证 3206 变电所各供电设备的供电安全,根据《煤矿安全规程》有关规定,特组织此项检测、修理项目。 三、施施工场地点3206 变电所 四、施工时间2025.5.208:00-12:00 共计 4 小时 五、劳动组织 项目负责人:闫 刚 施工负责人:赵卫国 安全检查人:李长才 技术负责人:王兴国 施工人员:电工组共计 6 人 六、施工准备工作1、提前与通防区联系,安排一名瓦斯检查员到现场检测瓦斯浓度。2、提前准备好绝缘手套、绝缘靴、绝缘隔离档板、停电牌、电工工具、测电笔及常用电工工具等。3、提前准备好棉纱、凡士林、砂纸、锉、动静触头、接触子、接线柱及各种规格螺帽、螺栓、垫圈等。4、提前与调度室联系,检测、修理停电影响单位由调度室通知。 七、施工顺序和施工方法1、由施工负责人持“停电工作票”到中央变电所,停-200,3206变电所盘(18#),停电后,要验电并充分放电后,在出线电缆头上挂好短路接地线,挂好停电牌。2、施工负责人持停电牌到 3206 变电所方可组织检测、修理。3、检测、修理前将所有高防开关停电,拉出操作机构,挡好绝缘隔离档板,取下操作把手,挂“有人工作、禁止合闸”牌。4、打开高防变压器高压侧接线室端盖,打开高防开关接线室,经瓦斯检查员检查瓦斯浓度不超限时,方可进行验电、放电。5、对所有的高防、低防开关、变压器进行逐台逐件检查、检测、修理、紧固螺丝,并搞完好。6、检测、修理结束后,由施工负责人组织全面检查,确无问题后进行试送电,试送电无问题后,恢复正常供电。 八、施工质量要求 检测、修理要符合《机电设备检测、修理质量标准》。 九、安全措施1、全体施工人员要听从施工负责人统一指挥,任何人不得进行违规违章作业,违规违章指挥。2、停电前,要提前与调度室联系好。3、绝缘手套、测电笔下井前一定要测试,确保安全后方可下井使用。4、停电时要严格遵守“停电工作票”制度,值班员操作时要一人操作一人监护,并戴好绝缘手套,穿好绝缘靴。5、中央变电所停电后,要验电并充分放电,在出线电缆头上挂好短路接地线,挂好停电牌。只有挂停电牌的人员才有权取下停电牌送电。6、检测、修理结束后,要认真清理现场,并认真清点工具齐全与否,施工负责人必须经认真检查后,方可联系试送电。7、送电后,要进行认真检查设备的声响及仪...
