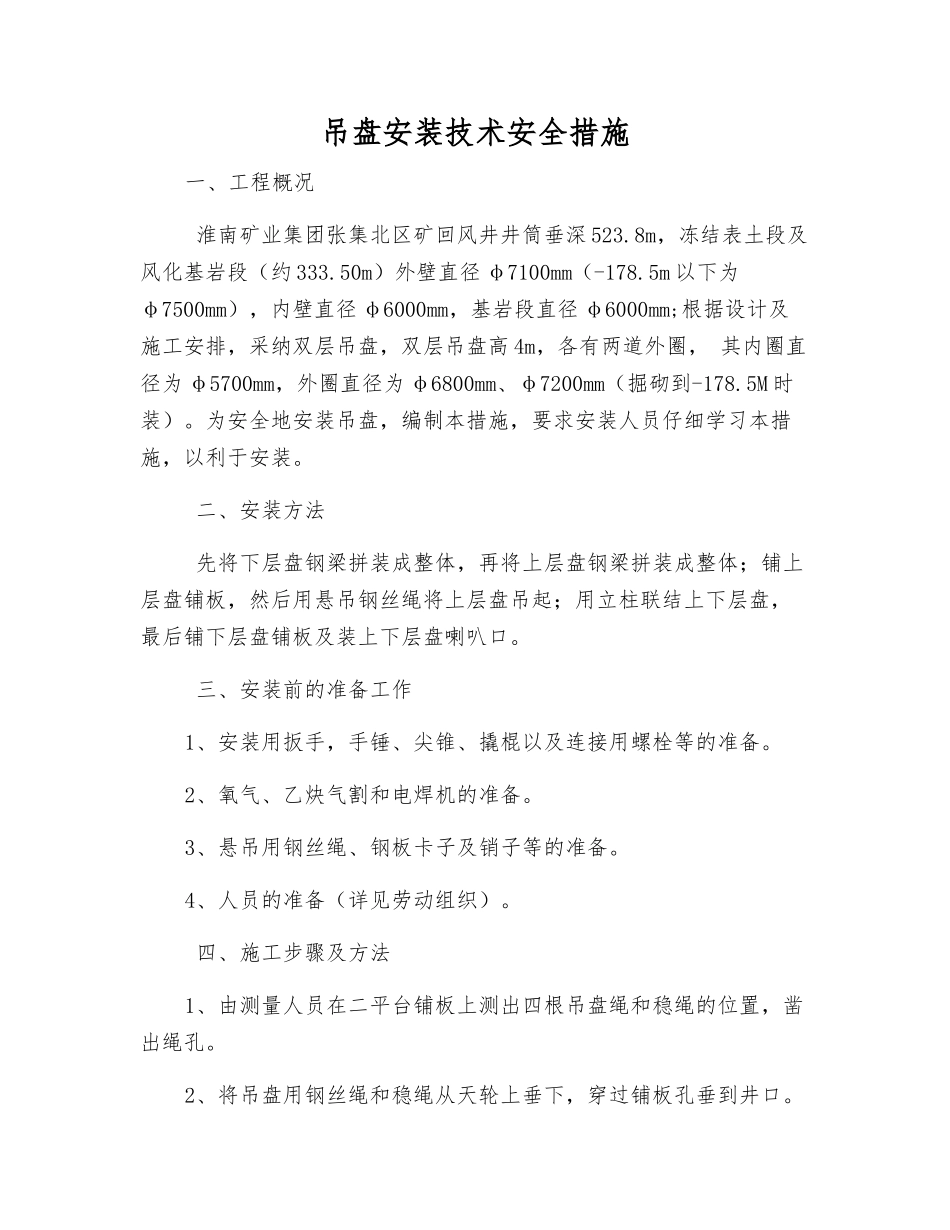

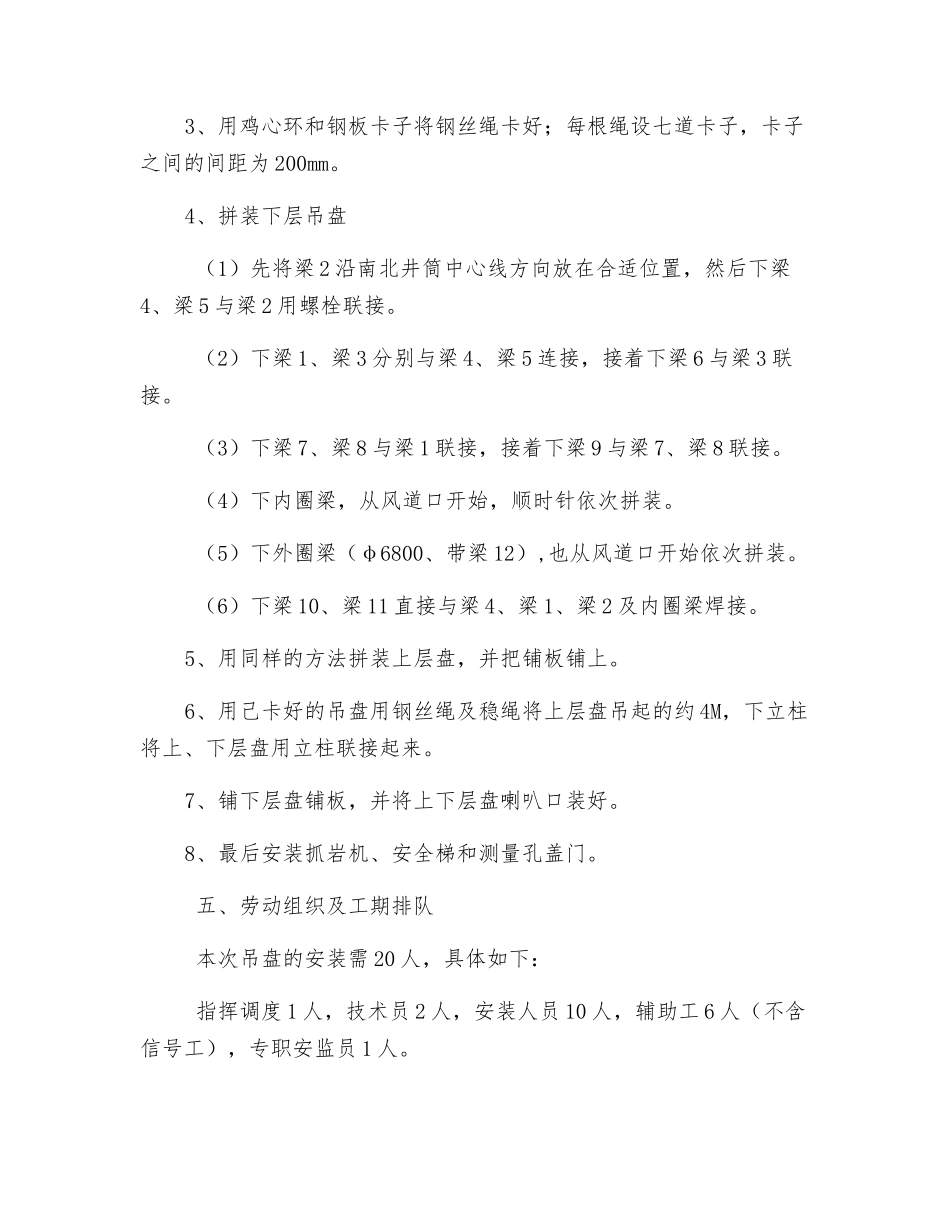

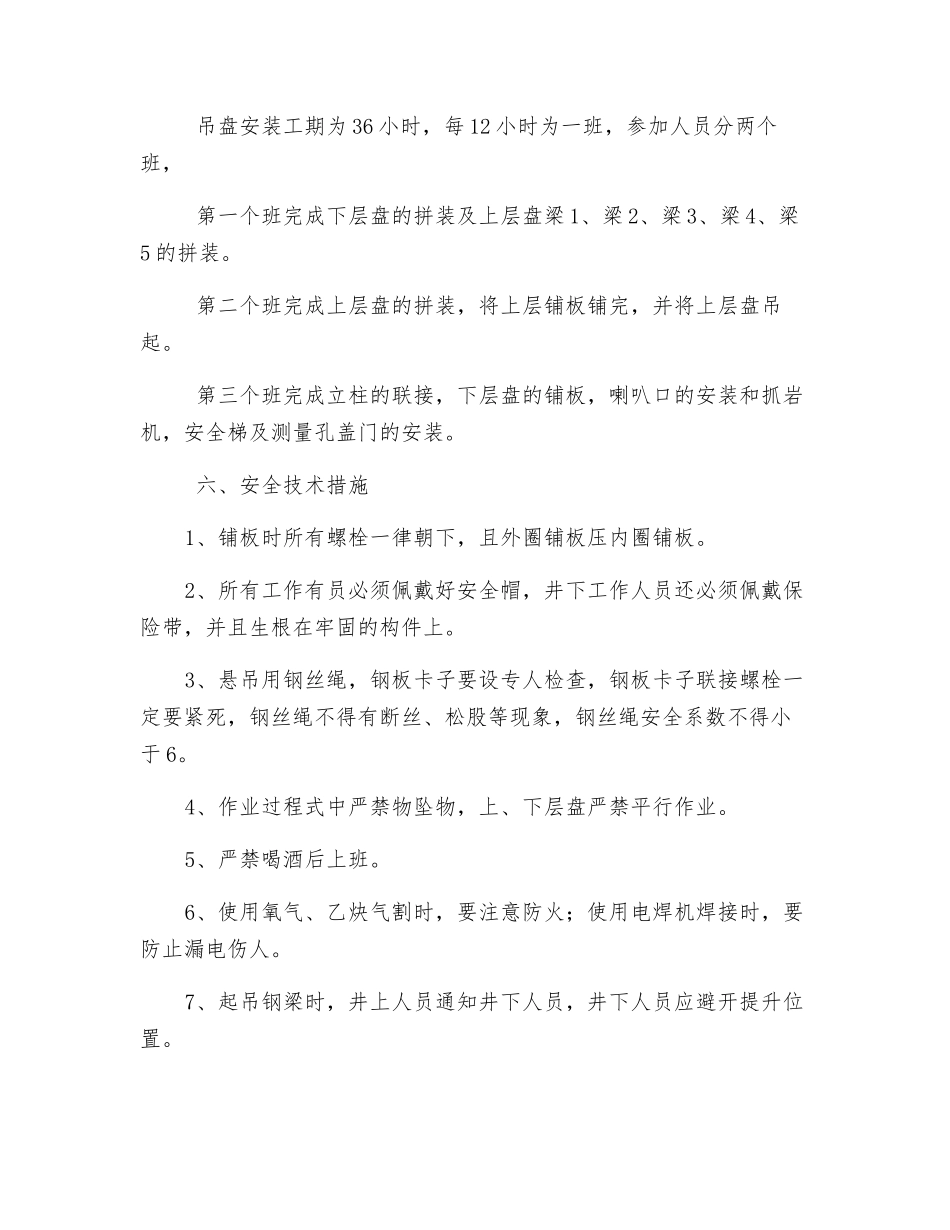

吊盘安装技术安全措施一、工程概况 淮南矿业集团张集北区矿回风井井筒垂深 523.8m,冻结表土段及风化基岩段(约 333.50m)外壁直径 φ7100mm(-178.5m 以下为φ7500mm),内壁直径 φ6000mm,基岩段直径 φ6000mm;根据设计及施工安排,采纳双层吊盘,双层吊盘高 4m,各有两道外圈, 其内圈直径为 φ5700mm,外圈直径为 φ6800mm、φ7200mm(掘砌到-178.5M 时装)。为安全地安装吊盘,编制本措施,要求安装人员仔细学习本措施,以利于安装。 二、安装方法 先将下层盘钢梁拼装成整体,再将上层盘钢梁拼装成整体;铺上层盘铺板,然后用悬吊钢丝绳将上层盘吊起;用立柱联结上下层盘,最后铺下层盘铺板及装上下层盘喇叭口。 三、安装前的准备工作1、安装用扳手,手锤、尖锥、撬棍以及连接用螺栓等的准备。2、氧气、乙炔气割和电焊机的准备。3、悬吊用钢丝绳、钢板卡子及销子等的准备。4、人员的准备(详见劳动组织)。 四、施工步骤及方法1、由测量人员在二平台铺板上测出四根吊盘绳和稳绳的位置,凿出绳孔。2、将吊盘用钢丝绳和稳绳从天轮上垂下,穿过铺板孔垂到井口。3、用鸡心环和钢板卡子将钢丝绳卡好;每根绳设七道卡子,卡子之间的间距为 200mm。4、拼装下层吊盘 (1)先将梁 2 沿南北井筒中心线方向放在合适位置,然后下梁4、梁 5 与梁 2 用螺栓联接。 (2)下梁 1、梁 3 分别与梁 4、梁 5 连接,接着下梁 6 与梁 3 联接。 (3)下梁 7、梁 8 与梁 1 联接,接着下梁 9 与梁 7、梁 8 联接。 (4)下内圈梁,从风道口开始,顺时针依次拼装。 (5)下外圈梁(φ6800、带梁 12),也从风道口开始依次拼装。 (6)下梁 10、梁 11 直接与梁 4、梁 1、梁 2 及内圈梁焊接。5、用同样的方法拼装上层盘,并把铺板铺上。6、用己卡好的吊盘用钢丝绳及稳绳将上层盘吊起的约 4M,下立柱将上、下层盘用立柱联接起来。7、铺下层盘铺板,并将上下层盘喇叭口装好。8、最后安装抓岩机、安全梯和测量孔盖门。 五、劳动组织及工期排队 本次吊盘的安装需 20 人,具体如下: 指挥调度 1 人,技术员 2 人,安装人员 10 人,辅助工 6 人(不含信号工),专职安监员 1 人。 吊盘安装工期为 36 小时,每 12 小时为一班,参加人员分两个班, 第一个班完成下层盘的拼装及上层盘梁 1、梁 2、梁 3、梁 4、梁5 的拼装。 第二个班完成上层盘的拼装,将上层铺板铺完,并将上层盘吊起。 第三...
