回棚安全技术措施根据矿委会讨论决定,对光雄煤矿巷道巷内可用支架进行回收,为了进一步保证施工安全,特制定如下安全技术措施: 一、施工方法:采纳 5T 胡芦、回柱器进行回撤支架作业
二、作业形式及要求:1、回棚原则:按顺序从里向外逐架进行,工字钢和有用支架不能丢失一根
2、回棚前必须由外向里逐架维修病危棚子,然后把巷道内的浮货,杂物清理洁净,以保证后路畅通和安全
2、每次回棚前,必须对巷道进行全面的冲尘,杜绝煤尘超限
3、每次回棚前瓦检工必须检查回棚区域内的通风和瓦斯、煤尘等情况
只有在通风正常、瓦斯、煤尘不超限的情况下,方可回棚
4、回棚时,必须坚持“先支后回”的原则,即当超前支护的圆木棚在工字钢铁棚中间架设好后,方可回收工字钢棚
先在要回的棚梁下打牢顶柱,回棚采纳先回腿后回梁的方法进行
5、回收支架时,必须先检查支架的吃劲情况及周围顶板的完好情况
若遇棚梁压弯,棚腿外鼓等情况时,应该先进行卸压处理,顺棚腿先用洋镐刨松煤帮,顶部支护单体戴帽点柱后方可回棚
6、采纳 5T胡芦、回柱器进行回撤支架时,端头用大链固定在巷道内有效支架上,支架前后 10 米范围以内必须加固
拉棚时安全距离内不许有人,以防断绳脱绳伤人
7、回支回时,梁头两端必须先用 8#铁丝固定在顶板上,两帮的棚腿上下用 8#铁丝环绕一圈,固定在两帮的锚杆上,长度以棚腿不倒下为准,防止棚梁或棚腿掉倒伤人

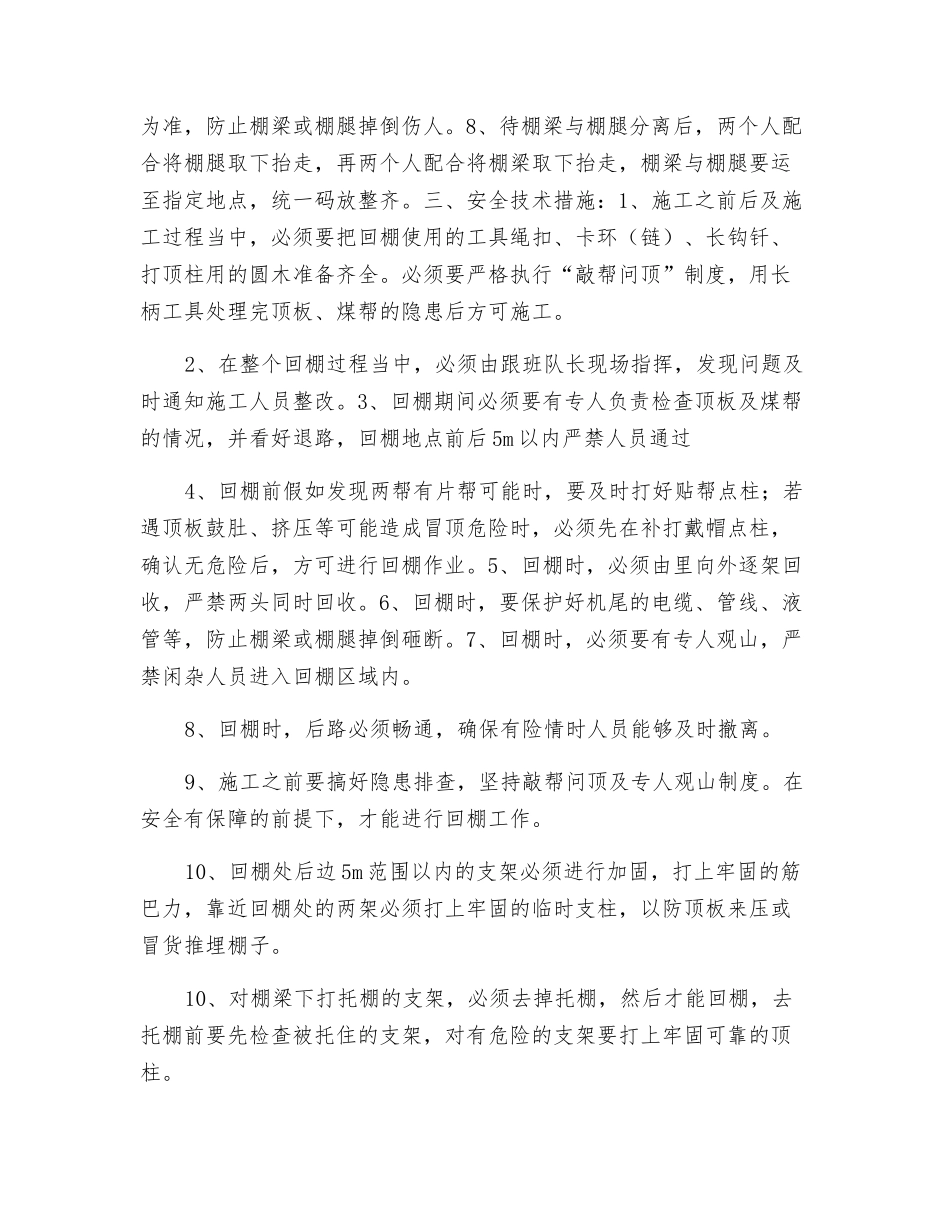

8、待棚梁与棚腿分离后,两个人配合将棚腿取下抬走,再两个人配合将棚梁取下抬走,棚梁与棚腿要运至指定地点,统一码放整齐
三、安全技术措施:1、施工之前后及施工过程当中,必须要把回棚使用的工具绳扣、卡环(链)、长钩钎、打顶柱用的圆木准备齐全
必须要严格执行“敲帮问顶”制度,用长柄工具处理完顶板、煤帮的隐患后方可施工
2、在整个回棚过程当中,必须由跟班队长现场指挥,发现问题及时通知施工人员整改
3、回棚期间必须要有专人负责
