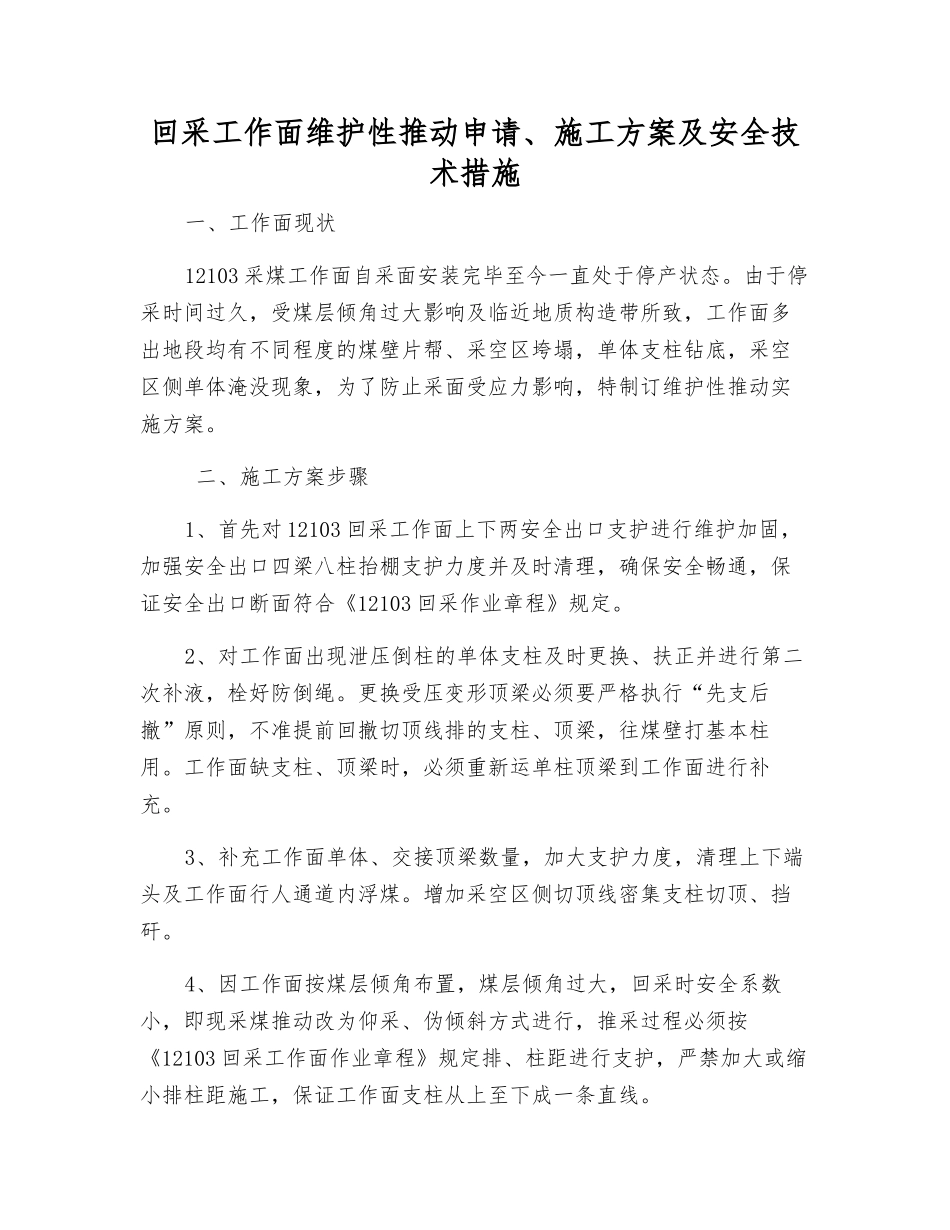

回采工作面维护性推动申请、施工方案及安全技术措施一、工作面现状12103 采煤工作面自采面安装完毕至今一直处于停产状态。由于停采时间过久,受煤层倾角过大影响及临近地质构造带所致,工作面多出地段均有不同程度的煤壁片帮、采空区垮塌,单体支柱钻底,采空区侧单体淹没现象,为了防止采面受应力影响,特制订维护性推动实施方案。 二、施工方案步骤1、首先对 12103 回采工作面上下两安全出口支护进行维护加固,加强安全出口四梁八柱抬棚支护力度并及时清理,确保安全畅通,保证安全出口断面符合《12103 回采作业章程》规定。2、对工作面出现泄压倒柱的单体支柱及时更换、扶正并进行第二次补液,栓好防倒绳。更换受压变形顶梁必须要严格执行“先支后撤”原则,不准提前回撤切顶线排的支柱、顶梁,往煤壁打基本柱用。工作面缺支柱、顶梁时,必须重新运单柱顶梁到工作面进行补充。3、补充工作面单体、交接顶梁数量,加大支护力度,清理上下端头及工作面行人通道内浮煤。增加采空区侧切顶线密集支柱切顶、挡矸。4、因工作面按煤层倾角布置,煤层倾角过大,回采时安全系数小,即现采煤推动改为仰采、伪倾斜方式进行,推采过程必须按《12103 回采工作面作业章程》规定排、柱距进行支护,严禁加大或缩小排柱距施工,保证工作面支柱从上至下成一条直线。6、当调整推动至两巷、工作面压力显现正常,系统稳定,气体指标合格,经调度室组织相关部门验收合格之后,维护性推动结束。为了防止煤壁翻帮,在工作面煤壁补打贴帮支柱,支柱中间使用背板、竹芭护帮。7、维护性推动结束后,将 12103 采煤工作面所有设备进行断电、闭锁,将工作面所有的管路阀门关闭。?三、保障措施 (1)、成立维护性推动领导小组? 组???? 长:矿 长? 副犠??长:总工程师 生产矿长??机电矿长??安全矿长??矿长助理? 部门成员:调度室??安监处??生产技术部??机电运输??运输区及施工队组等各部门负责人牎? 组长职责:全面领导 12103 采煤工作面维护性推动期间的管理协调工作。? 副组长职责:全权负责 12103 采煤工作面维护性推动期间的具体管理工作,协调各部门之间的工作。? 成员职责:根据维护性推动期间整体要求,做好涉及到各自职责范围的具体工作。 (2)加强管理、明确责任划分情况,加强安全教育培训工作; 实行责任分解制度,落实到专人进行负责,对所有作业人员进行岗前作业章程再培训。 四、“实施方案”安全监督落实 方案落实工作由矿长总负责,安...
