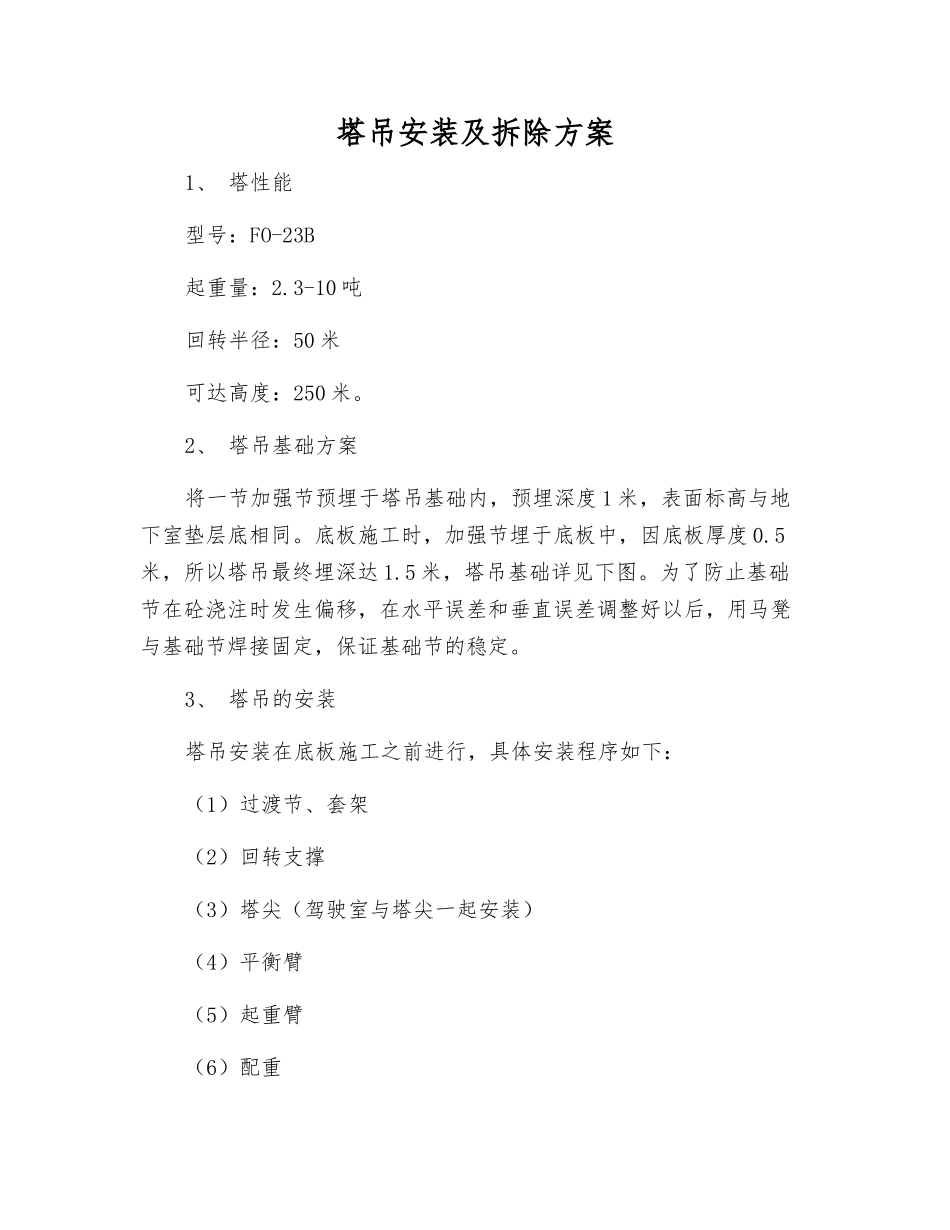

塔吊安装及拆除方案1、 塔性能型号:FO-23B起重量:2
3-10 吨回转半径:50 米可达高度:250 米
2、 塔吊基础方案将一节加强节预埋于塔吊基础内,预埋深度 1 米,表面标高与地下室垫层底相同
底板施工时,加强节埋于底板中,因底板厚度 0
5米,所以塔吊最终埋深达 1
5 米,塔吊基础详见下图
为了防止基础节在砼浇注时发生偏移,在水平误差和垂直误差调整好以后,用马凳与基础节焊接固定,保证基础节的稳定
3、 塔吊的安装塔吊安装在底板施工之前进行,具体安装程序如下:(1)过渡节、套架(2)回转支撑(3)塔尖(驾驶室与塔尖一起安装)(4)平衡臂(5)起重臂(6)配重(7)穿钢丝绳吊钩等其它辅助工作
(8)顶升,第一顶升高度 45 米
4、 塔吊的附墙本工程 1 号、2 号塔最终立塔高度 85 米(相对于±0
00),需附墙三道,附墙高度分别为 20 米、46 米、65 米,见下图
5、 塔吊的拆除塔吊的拆除根据安装的程序逆方向进行,降至二层高度时,由 60吨塔辅助进行拆除
6、 塔吊的拆装及运转过程当中的安全要求(1)塔吊拆装作业,必须根据相关规定的程序及工法进行,必须由持有操作证的起重人员完成,严禁无证操作
(2)汽车吊运转及停放的场地必须坚实、平整,保证支腿牢固
(3)拆装作业人员必须戴好安全帽,穿防滑土
