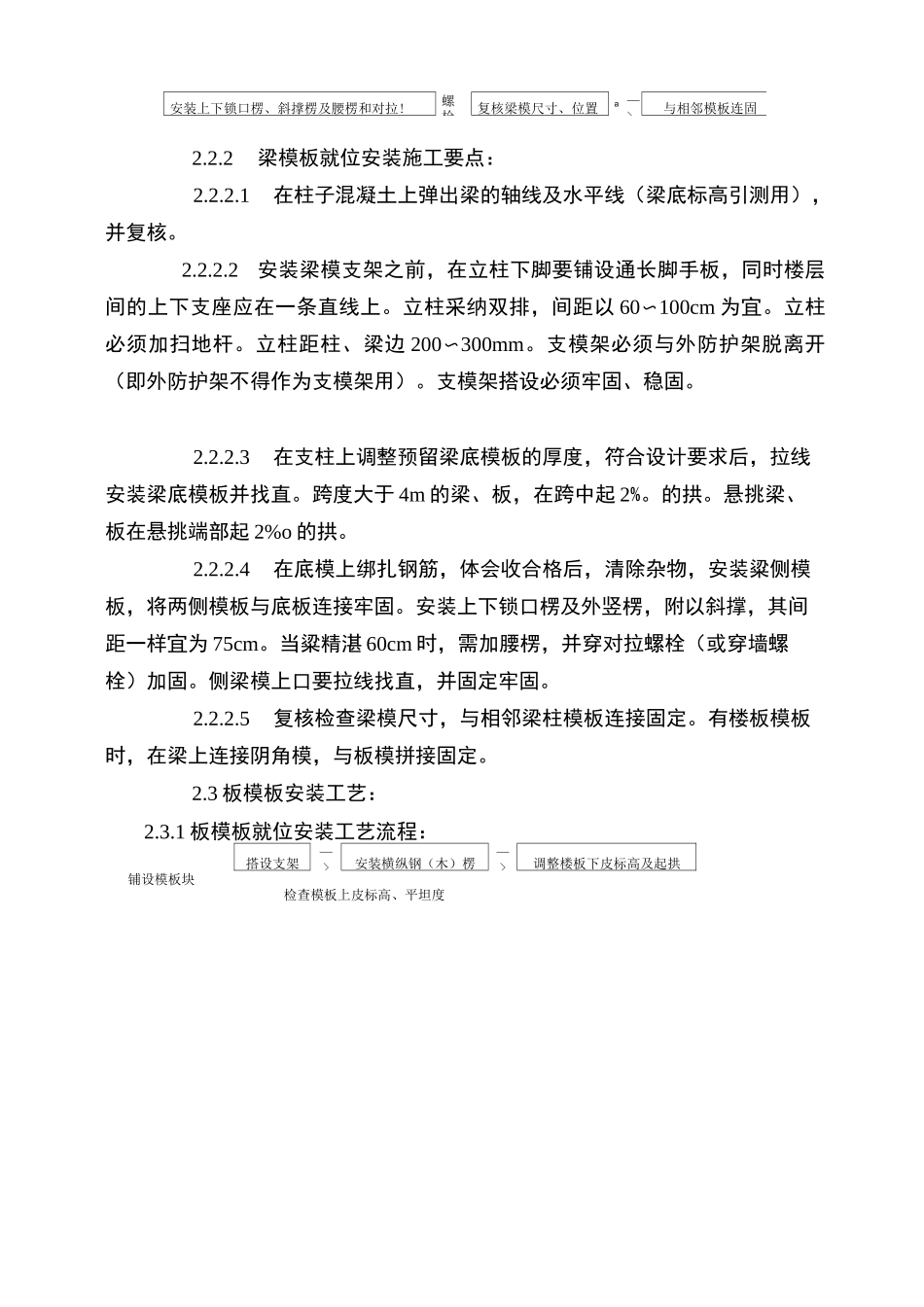

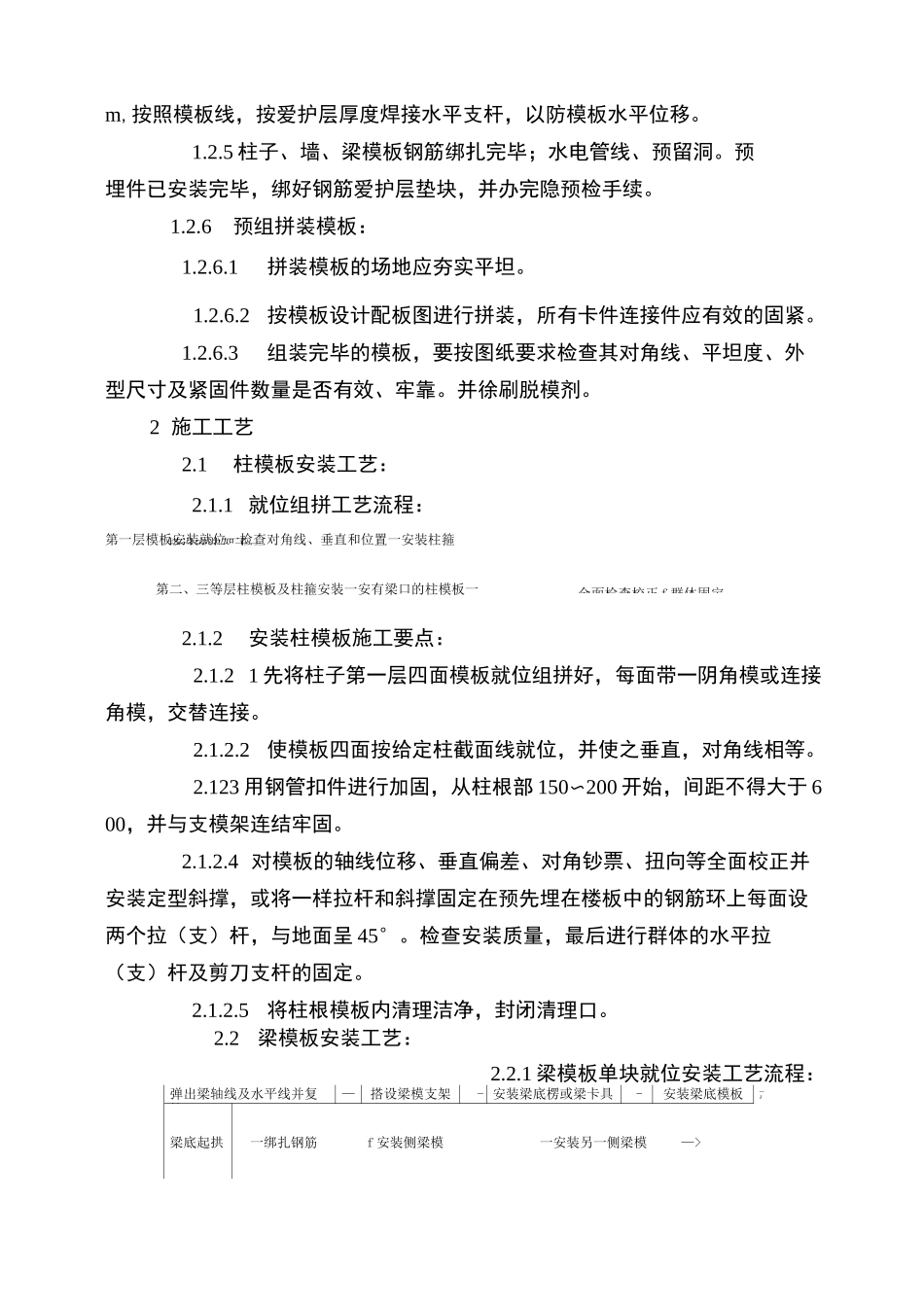

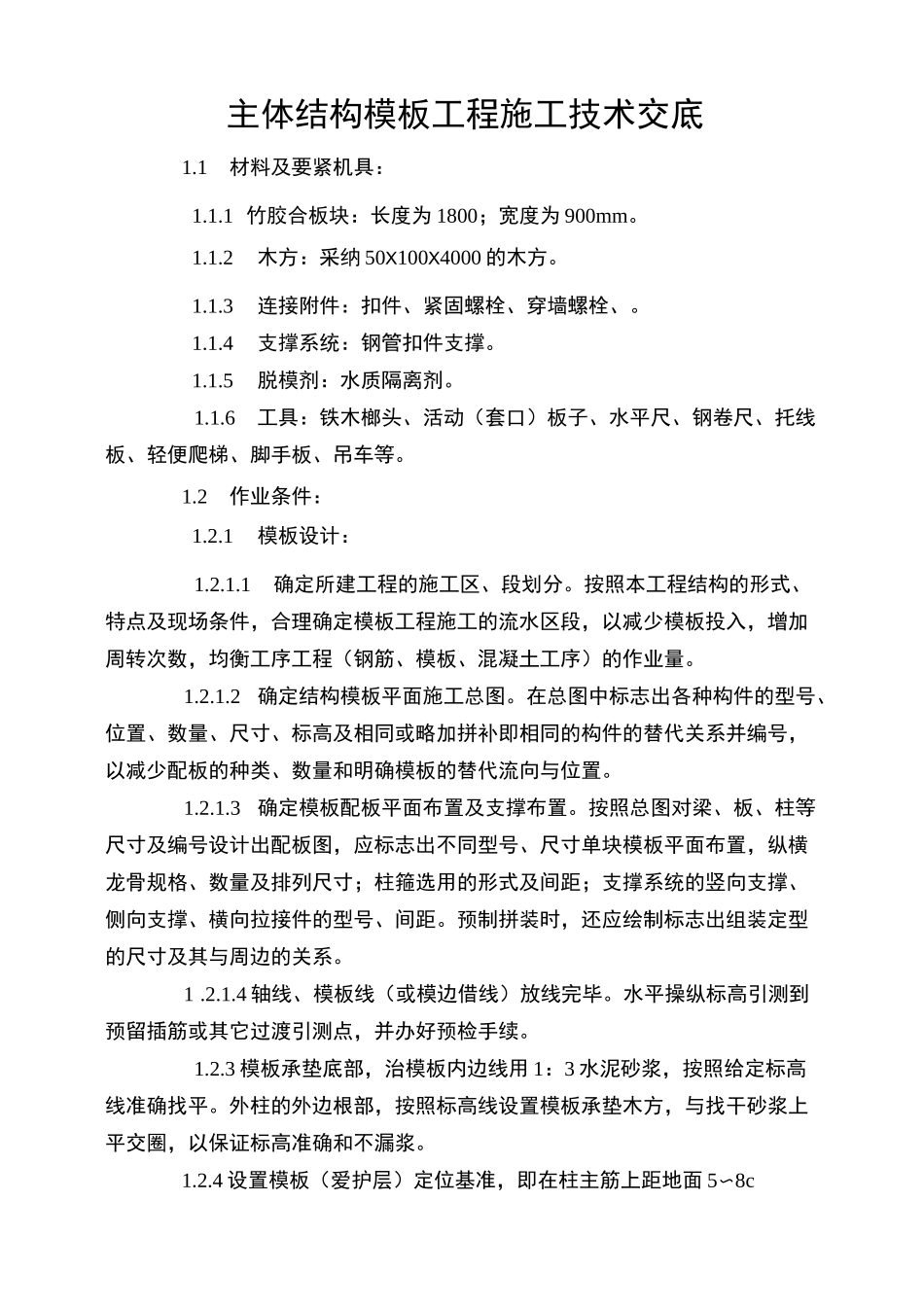

主体结构模板工程施工技术交底1.1材料及要紧机具:1.1.1 竹胶合板块:长度为 1800;宽度为 900mm。1.1.2木方:采纳 50X100X4000 的木方。1.1.3连接附件:扣件、紧固螺栓、穿墙螺栓、。1.1.4支撑系统:钢管扣件支撑。1.1.5脱模剂:水质隔离剂。1.1.6工具:铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。1.2作业条件:1.2.1模板设计:1.2.1.1确定所建工程的施工区、段划分。按照本工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板投入,增加周转次数,均衡工序工程(钢筋、模板、混凝土工序)的作业量。1.2.1.2确定结构模板平面施工总图。在总图中标志出各种构件的型号、位置、数量、尺寸、标高及相同或略加拼补即相同的构件的替代关系并编号,以减少配板的种类、数量和明确模板的替代流向与位置。1.2.1.3确定模板配板平面布置及支撑布置。按照总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。预制拼装时,还应绘制标志出组装定型的尺寸及其与周边的关系。1 .2.1.4 轴线、模板线(或模边借线)放线完毕。水平操纵标高引测到预留插筋或其它过渡引测点,并办好预检手续。1.2.3 模板承垫底部,治模板内边线用 1:3 水泥砂浆,按照给定标高线准确找平。外柱的外边根部,按照标高线设置模板承垫木方,与找干砂浆上平交圈,以保证标高准确和不漏浆。1.2.4 设置模板(爱护层)定位基准,即在柱主筋上距地面 5〜8c搭设安装架子一全面检查校正 f 群体固定m,按照模板线,按爱护层厚度焊接水平支杆,以防模板水平位移。1.2.5 柱子、墙、梁模板钢筋绑扎完毕;水电管线、预留洞。预埋件已安装完毕,绑好钢筋爱护层垫块,并办完隐预检手续。1.2.6预组拼装模板:1.2.6.1拼装模板的场地应夯实平坦。1.2.6.2按模板设计配板图进行拼装,所有卡件连接件应有效的固紧。1.2.6.3组装完毕的模板,要按图纸要求检查其对角线、平坦度、外型尺寸及紧固件数量是否有效、牢靠。并徐刷脱模剂。2 施工工艺2.1柱模板安装工艺:2.1.1 就位组拼工艺流程:第一层模板安装就位一检查对角线、垂直和位置一安装柱箍第二、三等层柱模板及柱箍安装一安有梁口的柱模板一2.1.2安装柱模板施工要点:2.1.2 1 先将柱子第一层四面模板就位组拼好,每面带一阴...
