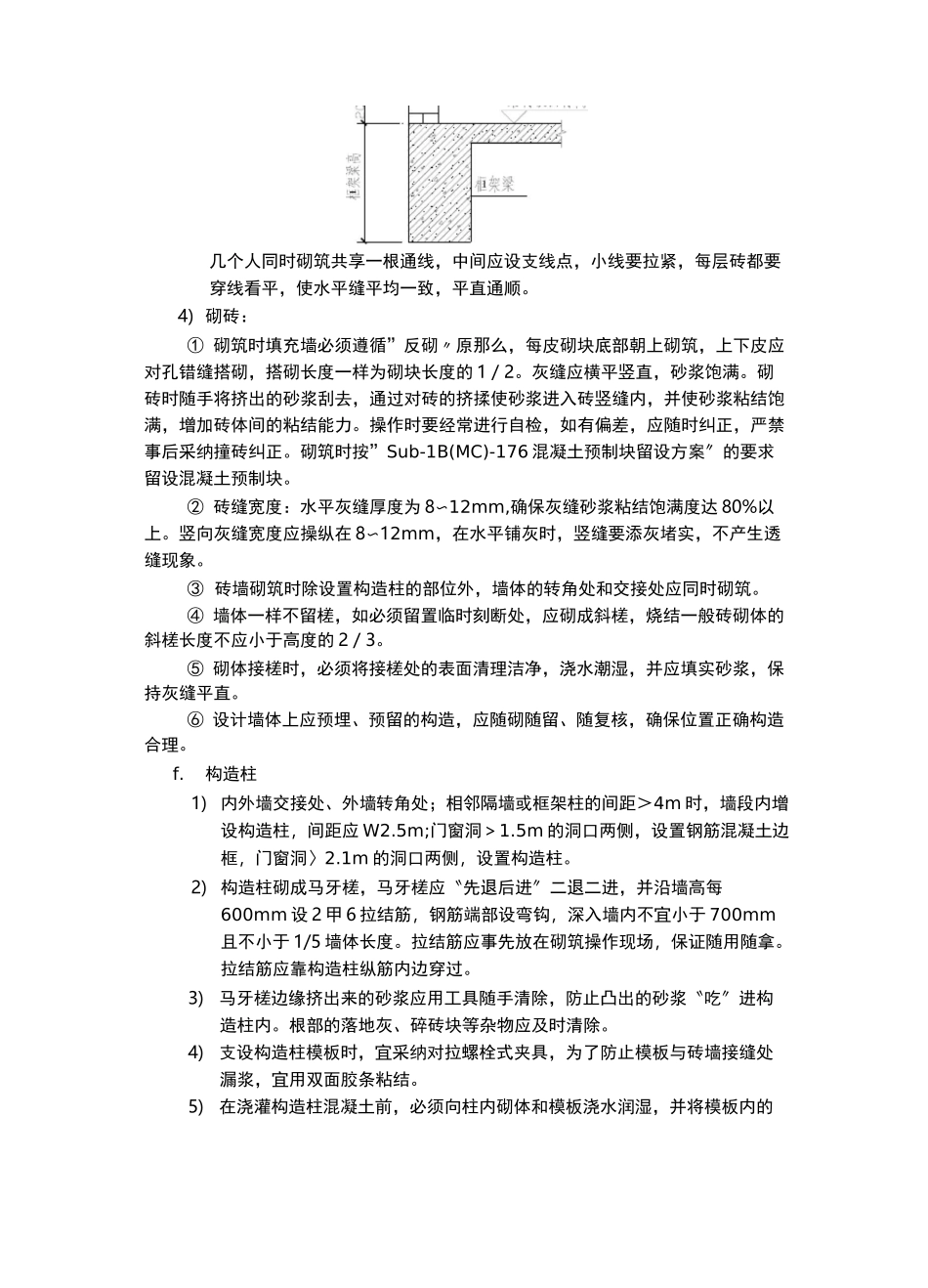

填充墙施工方案1. 施工预备1.1技术预备a. 填充砌体施工前,认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,熟悉相关构造及材料要求。严格按 o5G701 设置构造柱及拉结筋。b. 依照设计图纸及规范要求,确定填充墙体构造柱位置及墙梁标高尺寸。c.填充墙砌体施工前,工程技术人员应结合设计图纸及实际情形,对施工人员进行技术交底。1.2材料要求本工程要紧涉及到的砌筑砖规格包括:实心砖 240X115X53、240/200X100x53、240X90X53;多孔砖 240X115X90、200X115X90、200X90X115;空心砖 240X240X100、240X200X115。涉及到的砌筑砂浆包括:M5.0、M7.5 水泥砂浆及混合砂浆。所有进场的砖、砂浆在品种、规格、强度等级必须符合图纸设计要求且报审通过。规格尺寸应一致,质量等级应符合标准要求。1.3作业条件a. 基础、主体结构等相关部分施工完毕。b. 弹出楼层轴线或要紧操纵线,通过了认确实复核。c.构造柱、拉结钢筋植筋完成,做完拉拔实验,实验结果满足相关规范要求。d. 框架外墙施工时,外防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应作水平防护,防止高空坠物。内墙已预备好工具式脚手架。2. 施工工艺2.1 操作工艺a. 基层清理在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗洁净,并浇水使基层潮湿。b. 施工放线胃匚二厂匚二 I阿&扯 5^1C0/20C依照楼层中的操纵轴线,事先测放出每一楼层墙体的主控线、楼层建筑标高操纵线 lm 线和门窗洞口的位置线。施工放线完成后,认真检查。c. 植构造柱、墙体拉结钢筋构造柱植筋根数按以下图要求设置:构造柱配筋图拉结筋每 500mm 高设一道,每道设 2 甲 6 钢筋,钢筋长度=700mm 且不小于 1/5 墙体长度+100mm。关于植筋的相关做法详 Sub-1B(MC)-036 植筋施工方案。d. 浇筑混凝土翻边依照施工设计总说明中〞所有有水房间如厨房,卫生间等楼板四周除门洞外,应作混凝土翻边,高度不小于 200〞的要求,在厨房,卫生间等有水房间四周作 200mm 高 C20 混凝土翻边,厚度同墙宽。如以下图所示。e.砖墙砌筑1) 砖应提早 1〜2d 浇水潮湿,潮湿程度达到含水率 10%〜15%为宜;不宜在砌筑时临时浇水,严禁干砖上墙,严禁在砌筑后向砖墙冲水。冬期施工防止砖块浇水形成薄冰。2)依照施工设计总说明中〞所有轻质砌体和空心砖砌体下部均作页岩实心砖翻边,高度不小于 200〃的要求,隔墙下设置 200mm 高的页岩实心砖翻边,厚度同墙宽。如以下图所...
