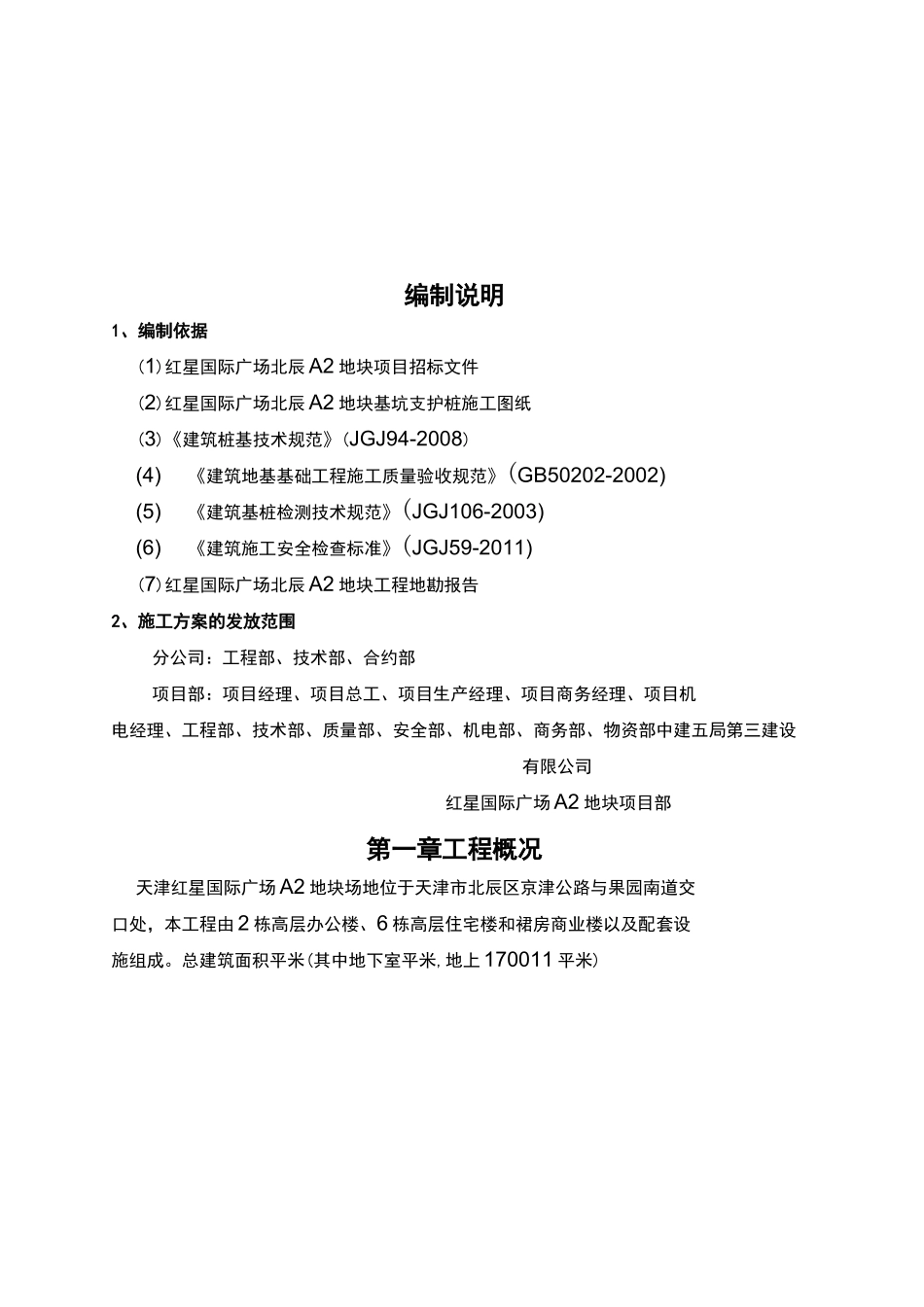

双轴搅拌桩施工方案Preparedon22November2020请填写公司名称双轴水泥土搅拌桩施工方案工程名称:红星国际广场 A2 地块项目编制:审核:审批:发布日期:执行日期:中建五局三公司红星国际广场北辰 A2 地块项目部编制说明1、编制依据(1)红星国际广场北辰 A2 地块项目招标文件(2)红星国际广场北辰 A2 地块基坑支护桩施工图纸(3)《建筑桩基技术规范》(JGJ94-2008)(4)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(5)《建筑基桩检测技术规范》(JGJ106-2003)(6)《建筑施工安全检查标准》(JGJ59-2011)(7)红星国际广场北辰 A2 地块工程地勘报告2、施工方案的发放范围分公司:工程部、技术部、合约部项目部:项目经理、项目总工、项目生产经理、项目商务经理、项目机电经理、工程部、技术部、质量部、安全部、机电部、商务部、物资部中建五局第三建设有限公司红星国际广场 A2 地块项目部第一章工程概况天津红星国际广场 A2 地块场地位于天津市北辰区京津公路与果园南道交口处,本工程由 2 栋高层办公楼、6 栋高层住宅楼和裙房商业楼以及配套设施组成。总建筑面积平米(其中地下室平米,地上 170011 平米)本工程建筑±3 考虑),即每组桩每米水泥掺入量为:200kg/m,水灰比~,全程复搅复喷(两次搅拌工艺),即两喷四搅。本工程共计桩数1009 组,计划需用水泥量 3027 吨。双轴水泥土搅拌桩咬合示意图拐角处水泥土搅拌桩示意图第二章工程地质情况及水文条件1 工程地质条件根据本工程《岩土工程勘察报告》本工程场地地层由粉土、粉质粘土等组成,支护深度范围内场地地层如下:1)人工填土层全场地均有分布,厚度~,底板标高为~,该层从上而下可分为 2 个亚层。第一亚层,杂填土:局部缺失该层。厚度一般为~,呈杂色,松散状态,由杂土、砖块、石子组成。第二亚层,素填土:局部缺失该层。厚度一般为~,呈褐色,可塑状态,粘土、粉质粘土土质,属中压缩性土。人工填土填垫年限大于十年。2)全新统新近冲积层厚度~,顶板标高为~,主要由粘土组成,呈褐黄色,可塑状态,无层理,含铁质,属中(偏高)压缩性土。局部夹粉土透镜体。受填土影响,局部缺失该层。本层土水平方向上土质尚均匀,分布不稳定。3)全新统上组陆相冲积层厚度~,顶板标高为~,主要由粉质粘土、粘土组成,呈灰黄色,可塑状态,无层理,含铁质,属中压缩性土。粉质粘土、粘土力学性质相近,剖面统一按粉质粘土绘制。本层土水平方向上土质较均匀,分布较稳定。4)全新统上组湖沼相...
