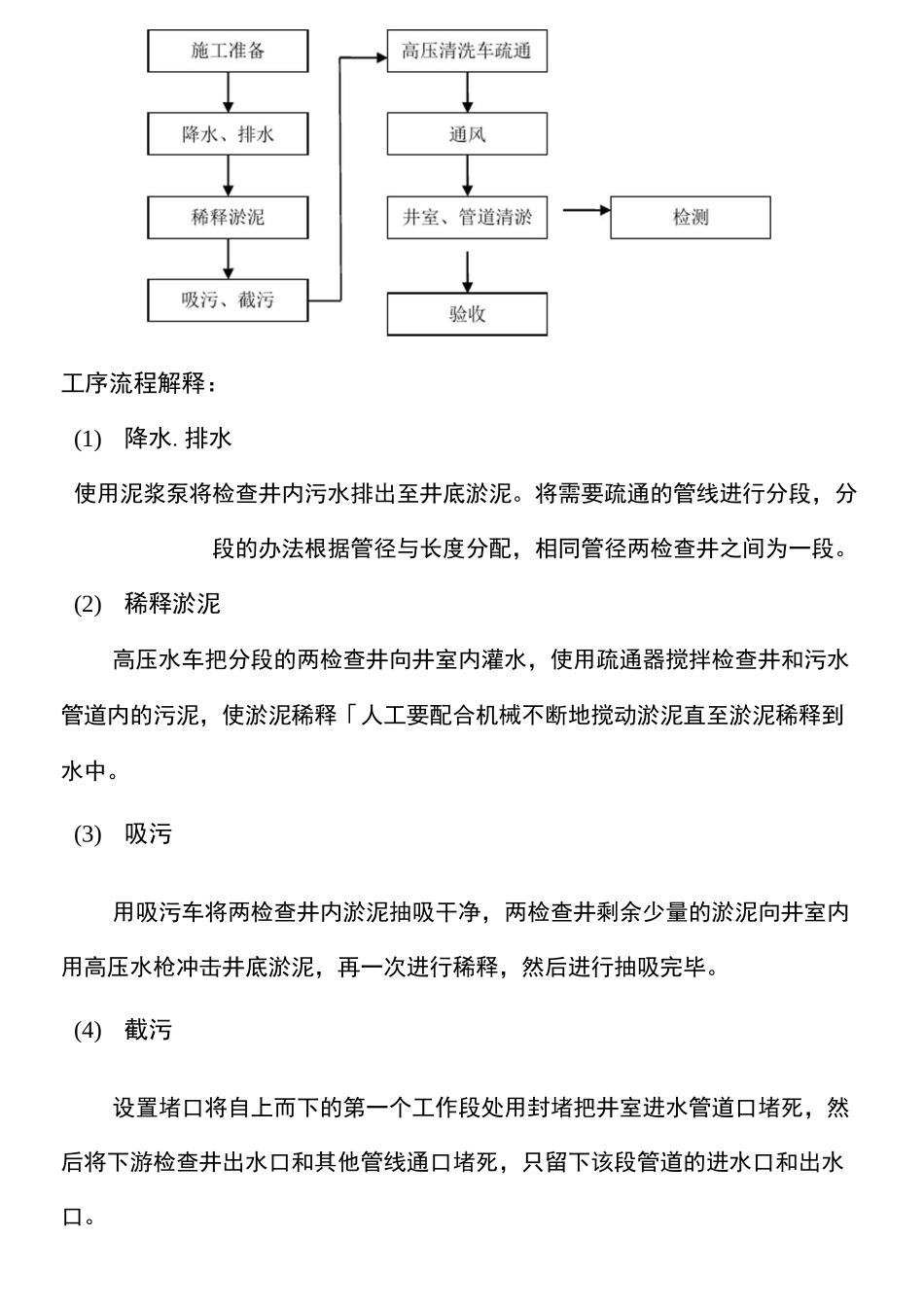

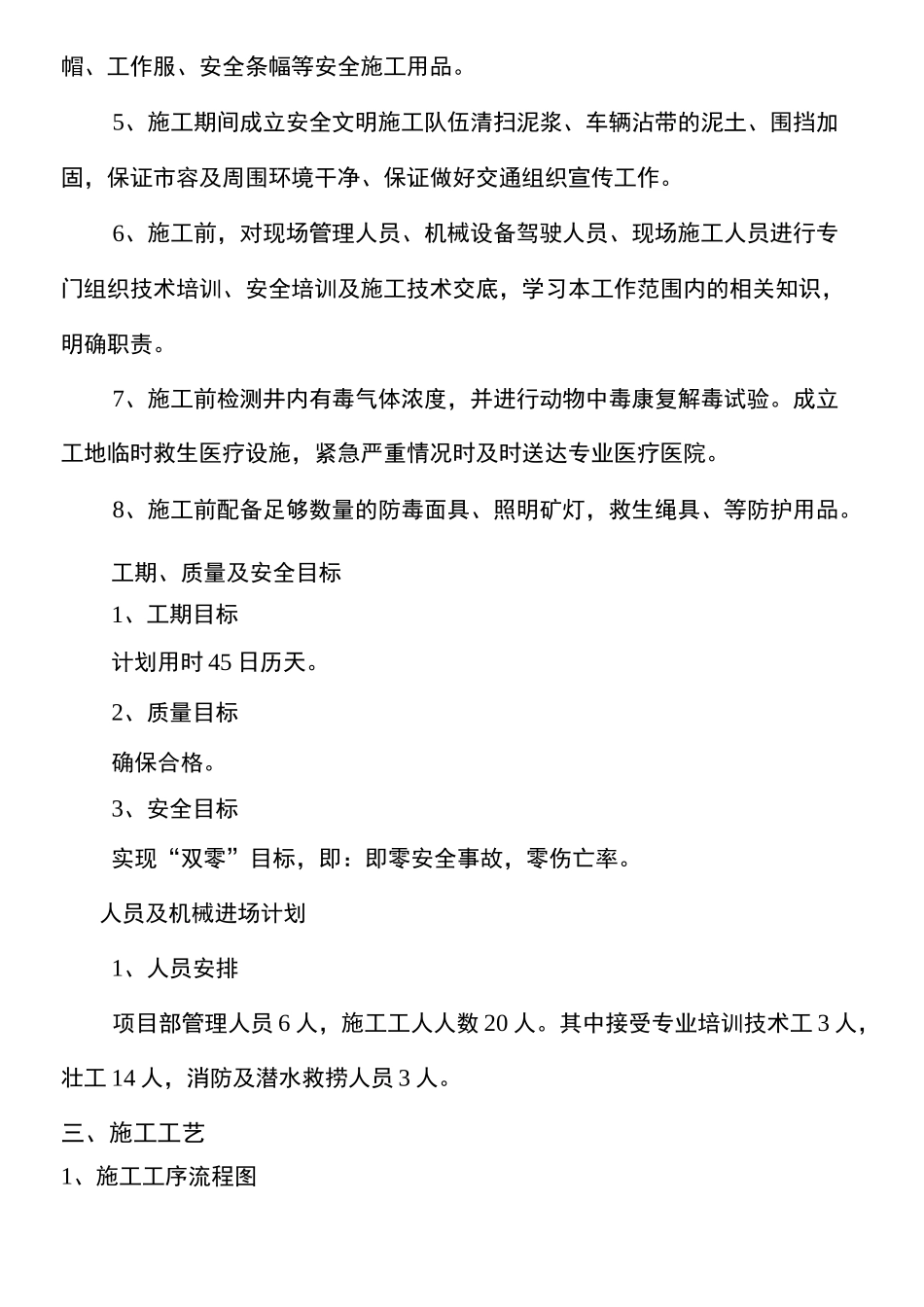

一、工程概况工程概况:本工程实施范围北至甬台温高速公路联络线,南抵山根河,西至头陀山,东抵南塘大道与甬台温高速公路范围内的鹅湖村、鹅湖工业区及雀力组团工业园区,同时涵盖鹅湖地段 A-x 地块,总实施面积约 1.15km2.施工内容为片区内现状管道疏通及修复、现状井(化粪池)的清掏及修复。二、施工方案、主要施工方法及主要管理措施编制依据1、瓯海区南白象街道鹅湖片截污纳管工程相关安全文件、设计图纸;2、建设部及交通部颁发的规范、规程,法规及政策;3、施工现场调查资料;4、与工程有关的相关法律、法规及有关规定。施工准备1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。7、施工前检测井内有毒气体浓度,并进行动物中毒康复解毒试验。成立工地临时救生医疗设施,紧急严重情况时及时送达专业医疗医院。8、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、等防护用品。工期、质量及安全目标1、工期目标计划用时 45 日历天。2、质量目标确保合格。3、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。人员及机械进场计划1、人员安排项目部管理人员 6 人,施工工人人数 20 人。其中接受专业培训技术工 3 人,壮工 14 人,消防及潜水救捞人员 3 人。三、施工工艺1、施工工序流程图工序流程解释:(1)降水.排水使用泥浆泵将检查井内污水排出至井底淤泥。将需要疏通的管线进行分段,分段的办法根据管径与长度分配,相同管径两检查井之间为一段。(2)稀释淤泥高压水车把分段的两检查井向井室内灌水...
