1深基坑开挖支护施工控制要点一、适用范围适用于各种地质情况下的深基坑开挖施工
二、基本原则(1)施工组织本着“分段、交叉施工,平行流水作业,统一协调组织”的原则进行统筹安排,科学组织,优质、安全、高效地完成本分部工程施工任务
(2)基坑开挖施工前,先进行降止水,保证水位降至基坑开挖面以下 lm,确保基坑开挖施工无水作业
(3)基坑开挖遵循竖向分层、水平分段原则,严禁超挖、随挖随撑、随挖随喷、先撑后挖、对称限时
三、地下水控制地下水控制是地下工程技术及安全的重要环节,它的主要目标是通过控制,在基坑土方开挖过程中,使地下水位保持在基坑底以下1
若有承压水,应使深部承压水不致引起坑底突涌破坏
在降、排水过程中应不影响邻近建筑物及地下管线的正常使用
地下水控制包括:截水、止水、降水体系
1 截水基坑开挖过程中,在基坑外的地表采取截流、导流、挡水等措施,基坑四周地表设截水沟和挡水墙,截排挡地表水,防止地表水进入基坑,基坑内分级设排水明沟及集水井
2 止水围护结构可采用地下连续墙、TRD、水泥搅拌桩、高压旋喷桩等进行止水
(1)水泥搅拌桩土止水帷幕视土层条件可采用一排、两排或数排水泥搅拌桩相互搭接形成,相互搭接 100~300mm
适用于粘土、淤泥质土、粉土、粉砂等地基

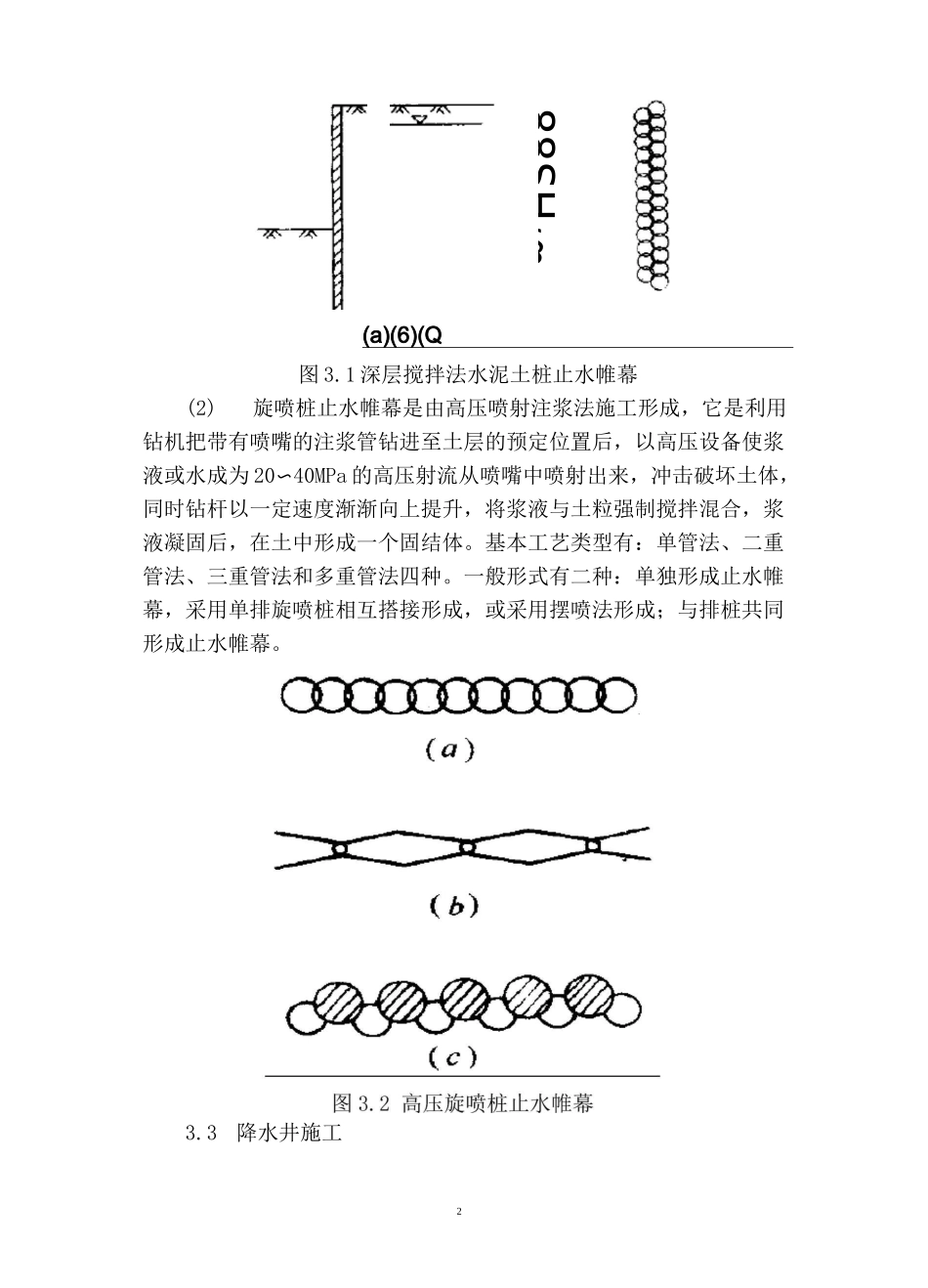

2(a)(6)(Q图 3
1 深层搅拌法水泥土桩止水帷幕(2)旋喷桩止水帷幕是由高压喷射注浆法施工形成,它是利用钻机把带有喷嘴的注浆管钻进至土层的预定位置后,以高压设备使浆液或水成为 20〜40MPa 的高压射流从喷嘴中喷射出来,冲击破坏土体,同时钻杆以一定速度渐渐向上提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个固结体
基本工艺类型有:单管法、二重管法、三重管法和多重管法四种

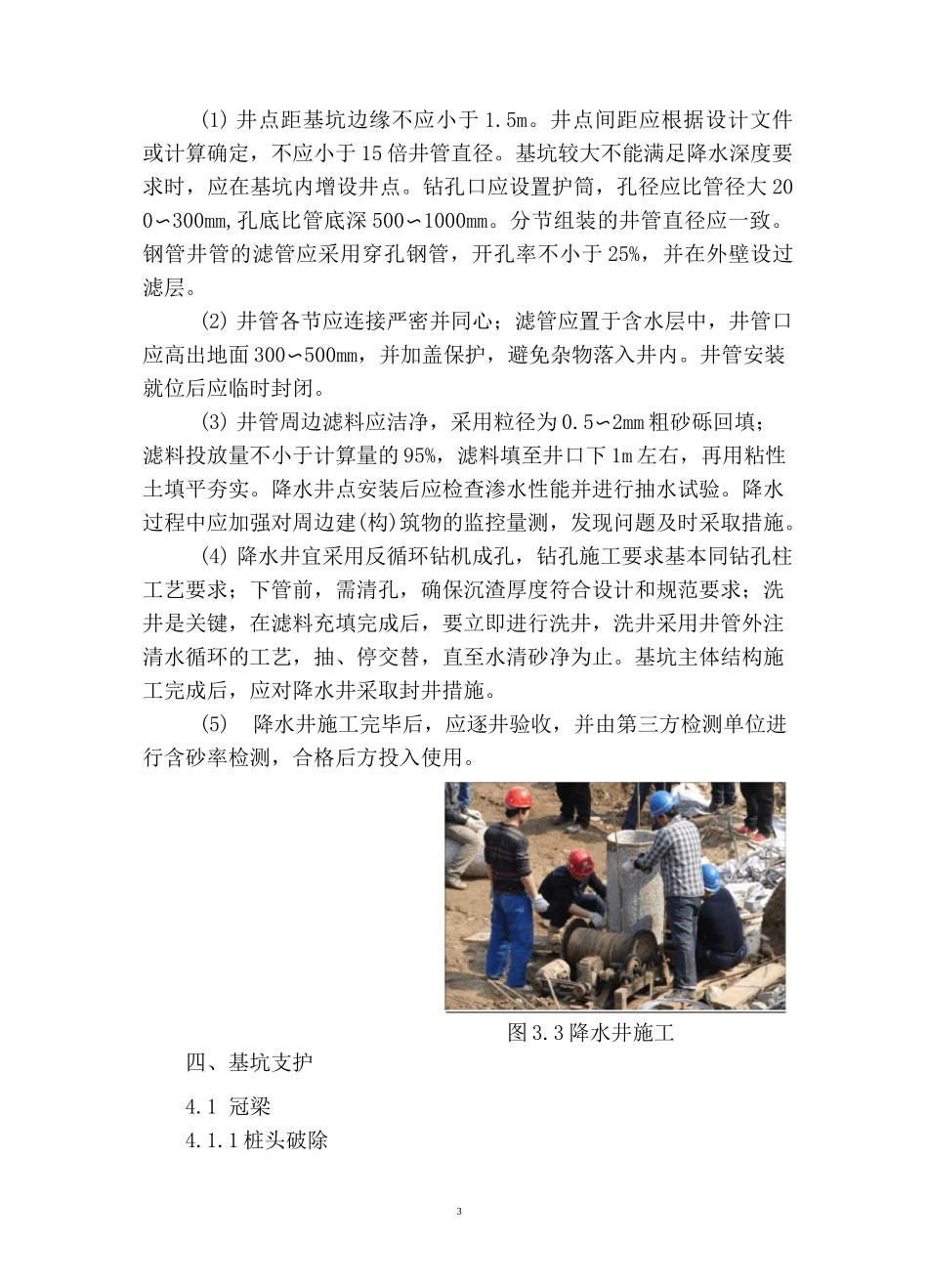

一般形式有二种:单独形成止水帷幕,采用单排旋喷桩相互搭接形成,或采用摆喷法形成;与排桩共同形成止水帷幕
