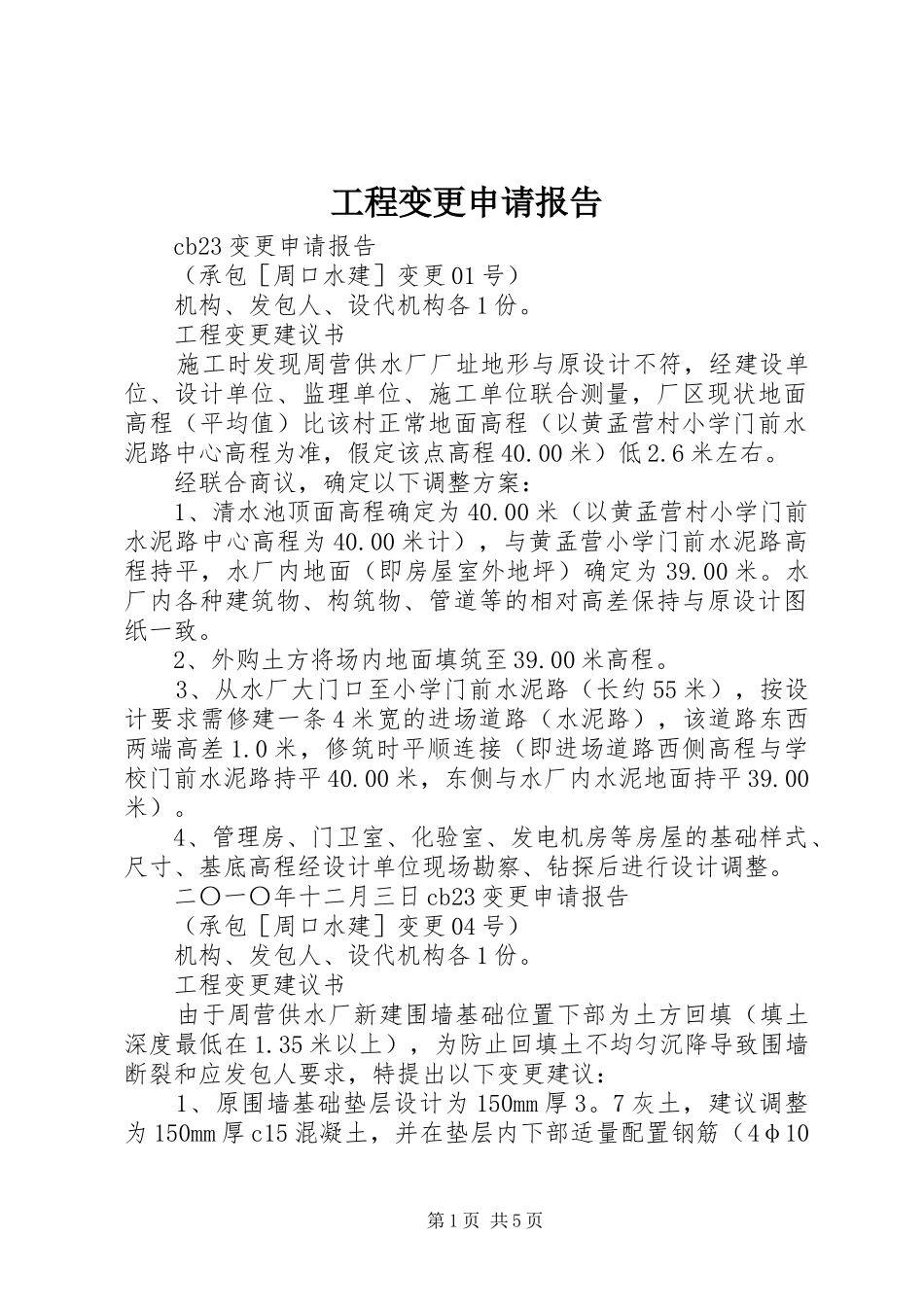

工程变更申请报告cb23变更申请报告(承包[周口水建]变更01号)机构、发包人、设代机构各1份
工程变更建议书施工时发现周营供水厂厂址地形与原设计不符,经建设单位、设计单位、监理单位、施工单位联合测量,厂区现状地面高程(平均值)比该村正常地面高程(以黄孟营村小学门前水泥路中心高程为准,假定该点高程40
00米)低2
经联合商议,确定以下调整方案:1、清水池顶面高程确定为40
00米(以黄孟营村小学门前水泥路中心高程为40
00米计),与黄孟营小学门前水泥路高程持平,水厂内地面(即房屋室外地坪)确定为39
水厂内各种建筑物、构筑物、管道等的相对高差保持与原设计图纸一致
2、外购土方将场内地面填筑至39
3、从水厂大门口至小学门前水泥路(长约55米),按设计要求需修建一条4米宽的进场道路(水泥路),该道路东西两端高差1
0米,修筑时平顺连接(即进场道路西侧高程与学校门前水泥路持平40
00米,东侧与水厂内水泥地面持平39
4、管理房、门卫室、化验室、发电机房等房屋的基础样式、尺寸、基底高程经设计单位现场勘察、钻探后进行设计调整
二〇一〇年十二月三日cb23变更申请报告(承包[周口水建]变更04号)机构、发包人、设代机构各1份
工程变更建议书由于周营供水厂新建围墙基础位置下部为土方回填(填土深度最低在1
35米以上),为防止回填土不均匀沉降导致围墙断裂和应发包人要求,特提出以下变更建议:1、原围墙基础垫层设计为150mm厚3
7灰土,建议调整为150mm厚c15混凝土,并在垫层内下部适量配置钢筋(4φ10第1页共5页通长筋,φ6@250分布筋),以增加抗裂强度
2、根据发包人要求,为美观和安全计,围墙墙体加高0
二〇一一年一月五日cb23变更申请报告机构、发包人、设代机构各1份

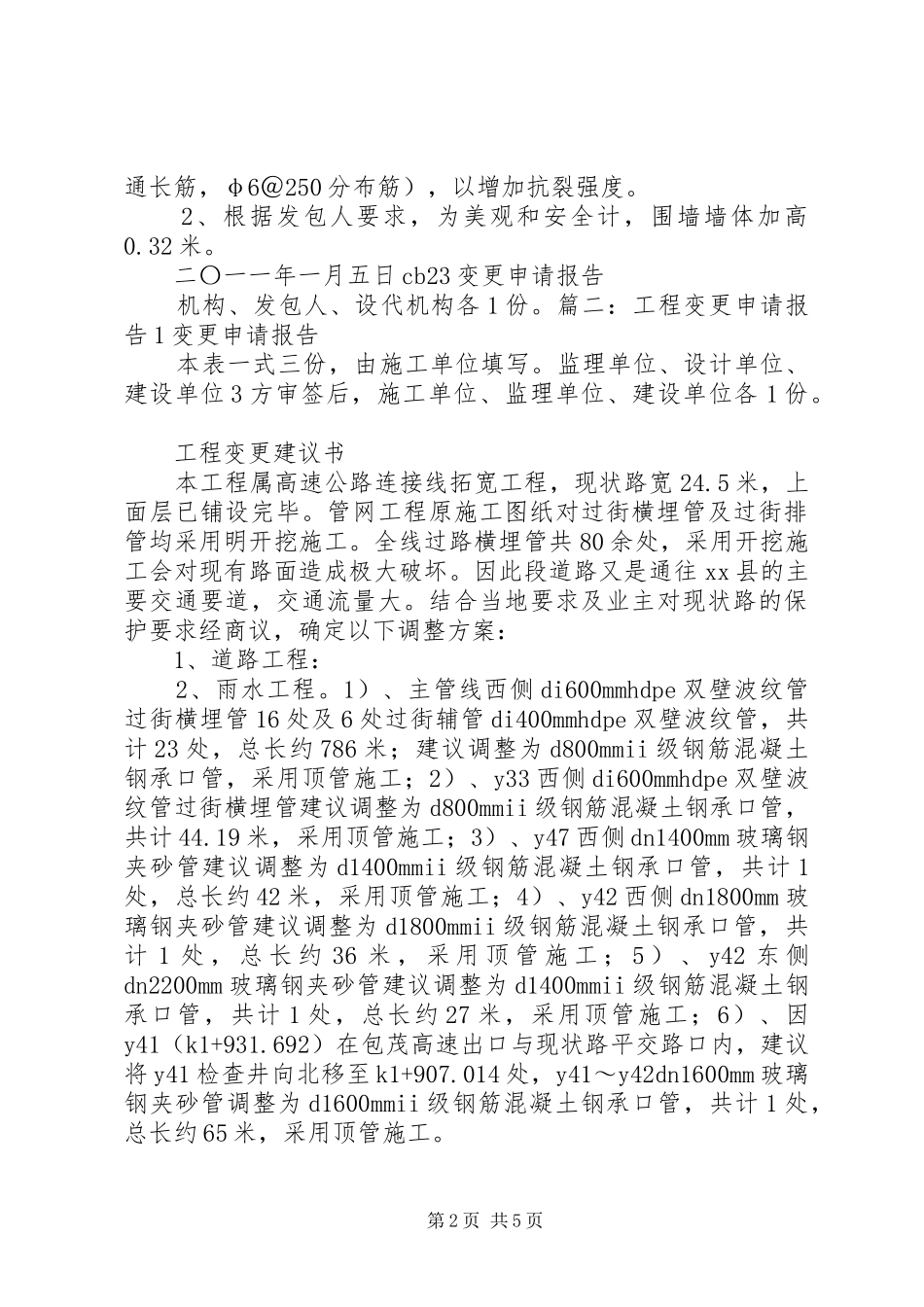

篇二:工程变更申请报告1变更申请报告本表一式三份,由施
