PPR 管安装流程和工艺以及注意事项目录1
安装场合及特点2
材料及设备要求3
施工工艺流程及操作方法5
施工注意事项6

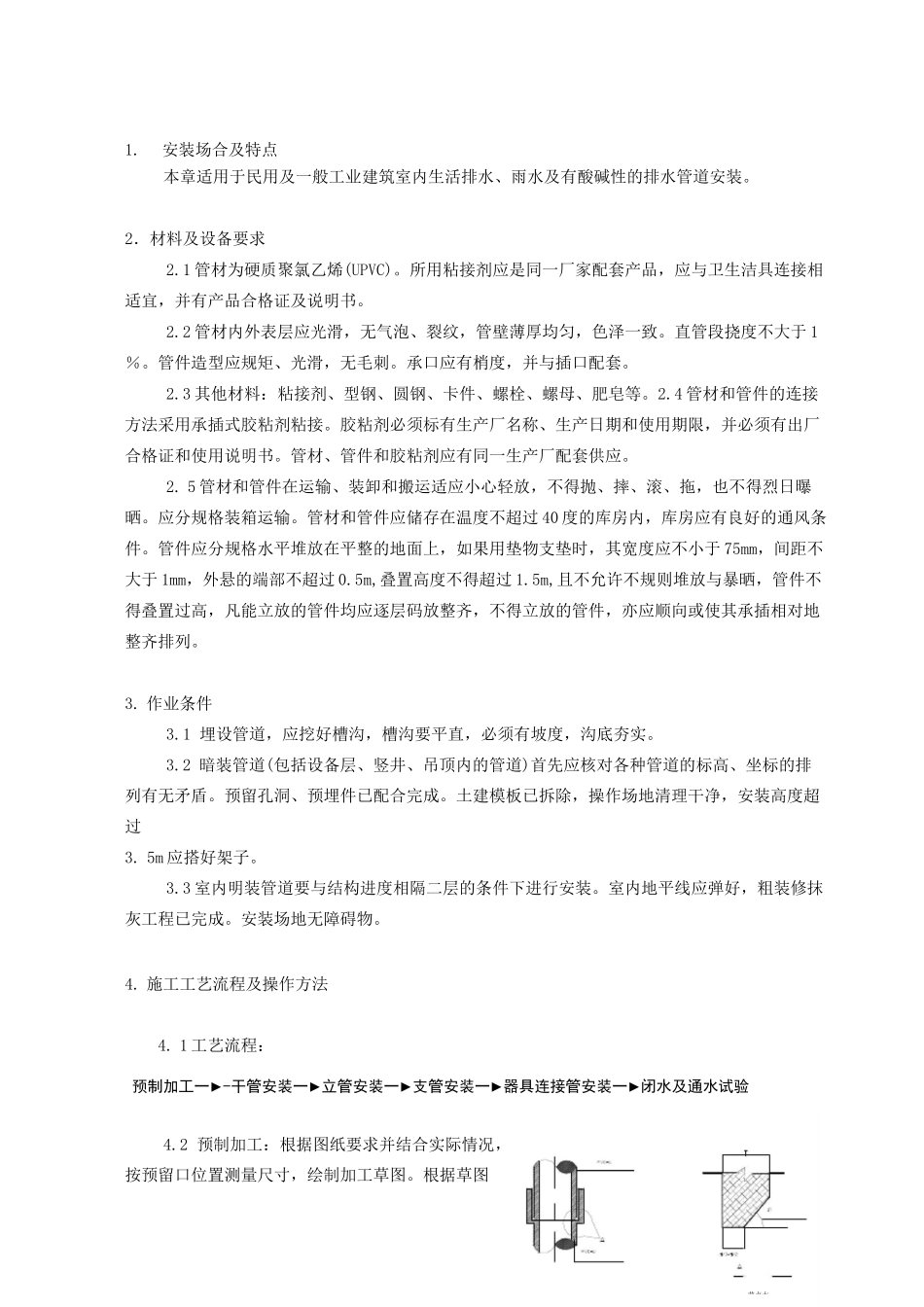

安装场合及特点本章适用于民用及一般工业建筑室内生活排水、雨水及有酸碱性的排水管道安装
2.材料及设备要求2
1 管材为硬质聚氯乙烯(UPVC)
所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书
2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致
直管段挠度不大于 1%
管件造型应规矩、光滑,无毛刺
承口应有梢度,并与插口配套
3 其他材料:粘接剂、型钢、圆钢、卡件、螺栓、螺母、肥皂等
4 管材和管件的连接方法采用承插式胶粘剂粘接
胶粘剂必须标有生产厂名称、生产日期和使用期限,并必须有出厂合格证和使用说明书
管材、管件和胶粘剂应有同一生产厂配套供应
5 管材和管件在运输、装卸和搬运适应小心轻放,不得抛、摔、滚、拖,也不得烈日曝晒
应分规格装箱运输
管材和管件应储存在温度不超过 40 度的库房内,库房应有良好的通风条件
管件应分规格水平堆放在平整的地面上,如果用垫物支垫时,其宽度应不小于 75mm,间距不大于 1mm,外悬的端部不超过 0
5m,叠置高度不得超过 1
5m,且不允许不规则堆放与暴晒,管件不得叠置过高,凡能立放的管件均应逐层码放整齐,不得立放的管件,亦应顺向或使其承插相对地整齐排列

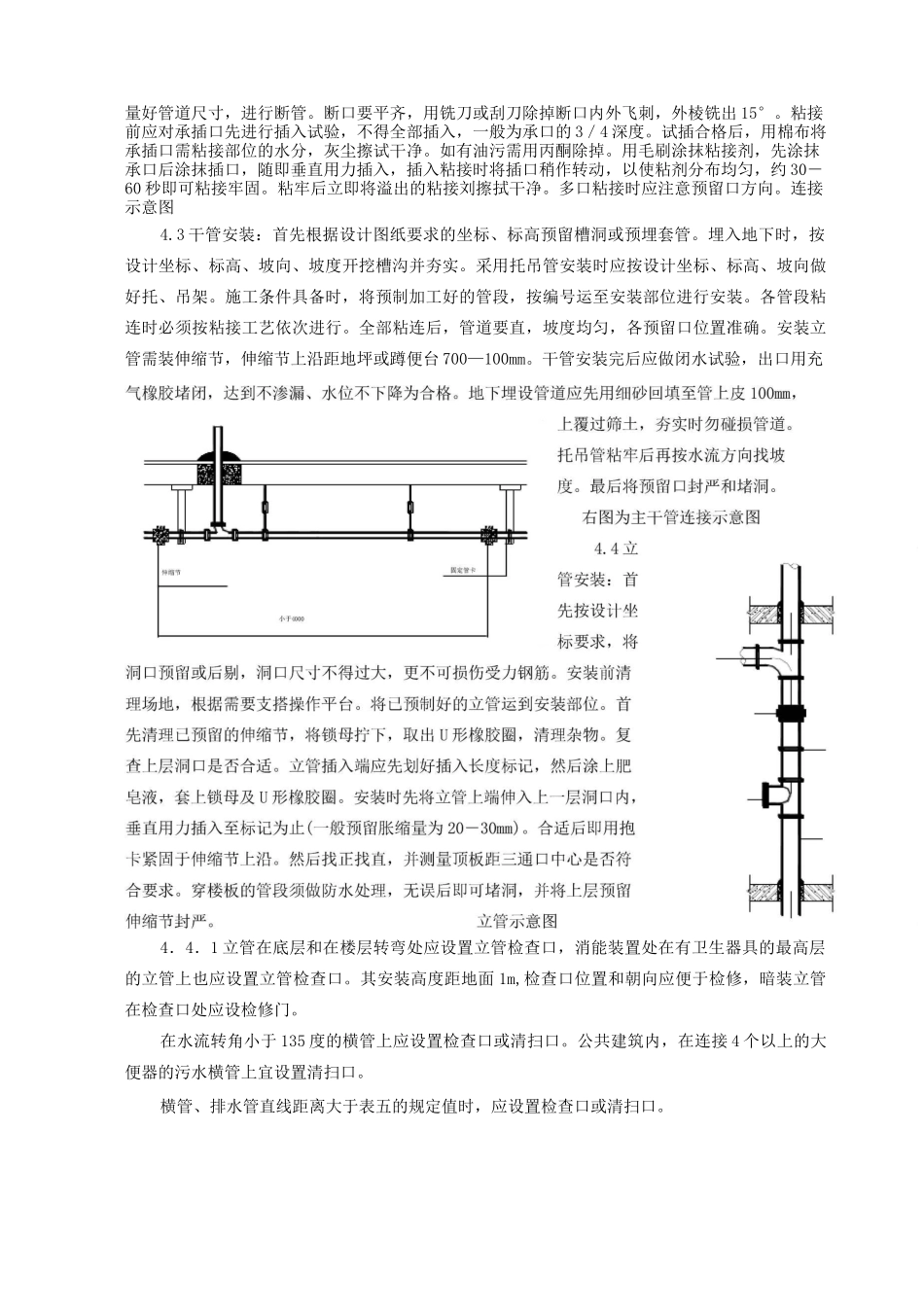

1 埋设管道,应挖好槽沟,槽沟要平直,必须有坡度,沟底夯实
2 暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾
预留孔洞、预埋件已配合完成
土建模板已拆除,操作场地清理干净,安装高度超过3
5m 应搭好架子
3 室内明装管道要与结构进度相隔二层的条件下进行安装
室内地平线应弹好,粗装修抹灰工程已完成
