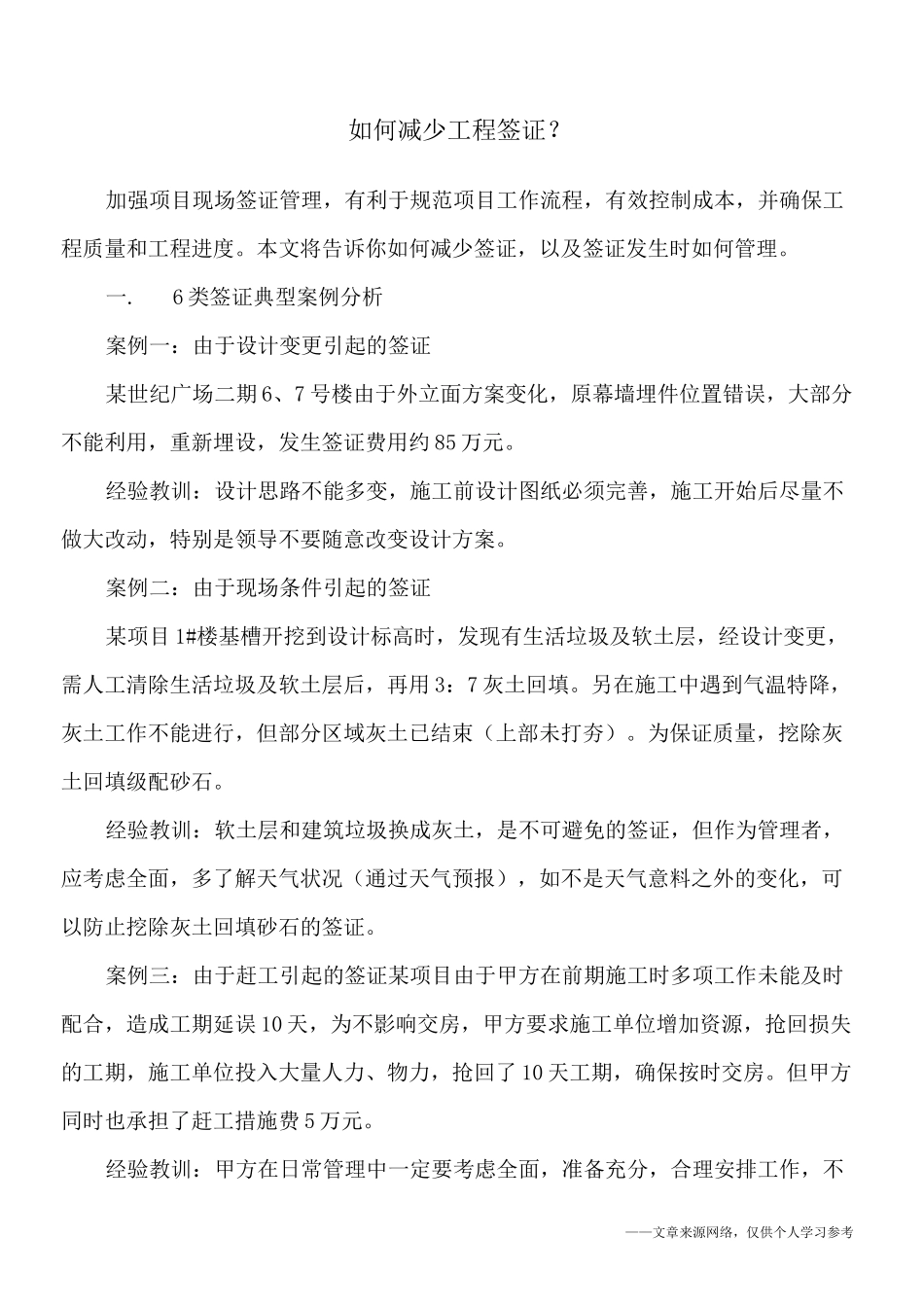

——文章来源网络,仅供个人学习参考如何减少工程签证
加强项目现场签证管理,有利于规范项目工作流程,有效控制成本,并确保工程质量和工程进度
本文将告诉你如何减少签证,以及签证发生时如何管理
6 类签证典型案例分析案例一:由于设计变更引起的签证某世纪广场二期 6、7 号楼由于外立面方案变化,原幕墙埋件位置错误,大部分不能利用,重新埋设,发生签证费用约 85 万元
经验教训:设计思路不能多变,施工前设计图纸必须完善,施工开始后尽量不做大改动,特别是领导不要随意改变设计方案
案例二:由于现场条件引起的签证某项目 1#楼基槽开挖到设计标高时,发现有生活垃圾及软土层,经设计变更,需人工清除生活垃圾及软土层后,再用 3:7 灰土回填
另在施工中遇到气温特降,灰土工作不能进行,但部分区域灰土已结束(上部未打夯)
为保证质量,挖除灰土回填级配砂石
经验教训:软土层和建筑垃圾换成灰土,是不可避免的签证,但作为管理者,应考虑全面,多了解天气状况(通过天气预报),如不是天气意料之外的变化,可以防止挖除灰土回填砂石的签证
案例三:由于赶工引起的签证某项目由于甲方在前期施工时多项工作未能及时配合,造成工期延误 10 天,为不影响交房,甲方要求施工单位增加资源,抢回损失的工期,施工单位投入大量人力、物力,抢回了 10 天工期,确保按时交房
但甲方同时也承担了赶工措施费 5 万元

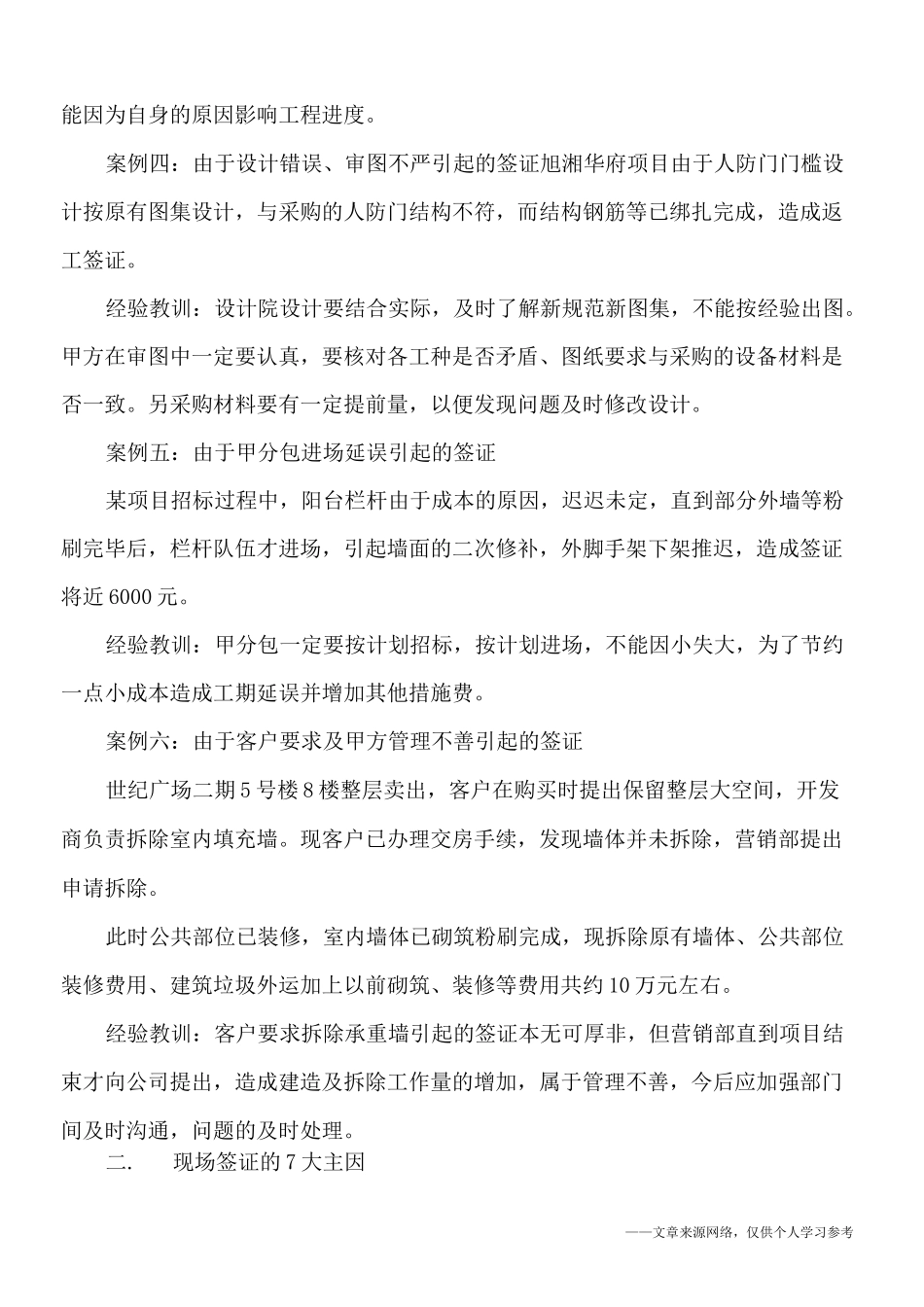

经验教训:甲方在日常管理中一定要考虑全面,准备充分,合理安排工作,不——文章来源网络,仅供个人学习参考能因为自身的原因影响工程进度
案例四:由于设计错误、审图不严引起的签证旭湘华府项目由于人防门门槛设计按原有图集设计,与采购的人防门结构不符,而结构钢筋等已绑扎完成,造成返工签证
经验教训:设计院设计要结合实际,及时了解新规范新图集,不能按经验出图
甲方在审图中一定要认真,要核对各工种是否矛盾、图纸要求与采购的设备材料是否一致
