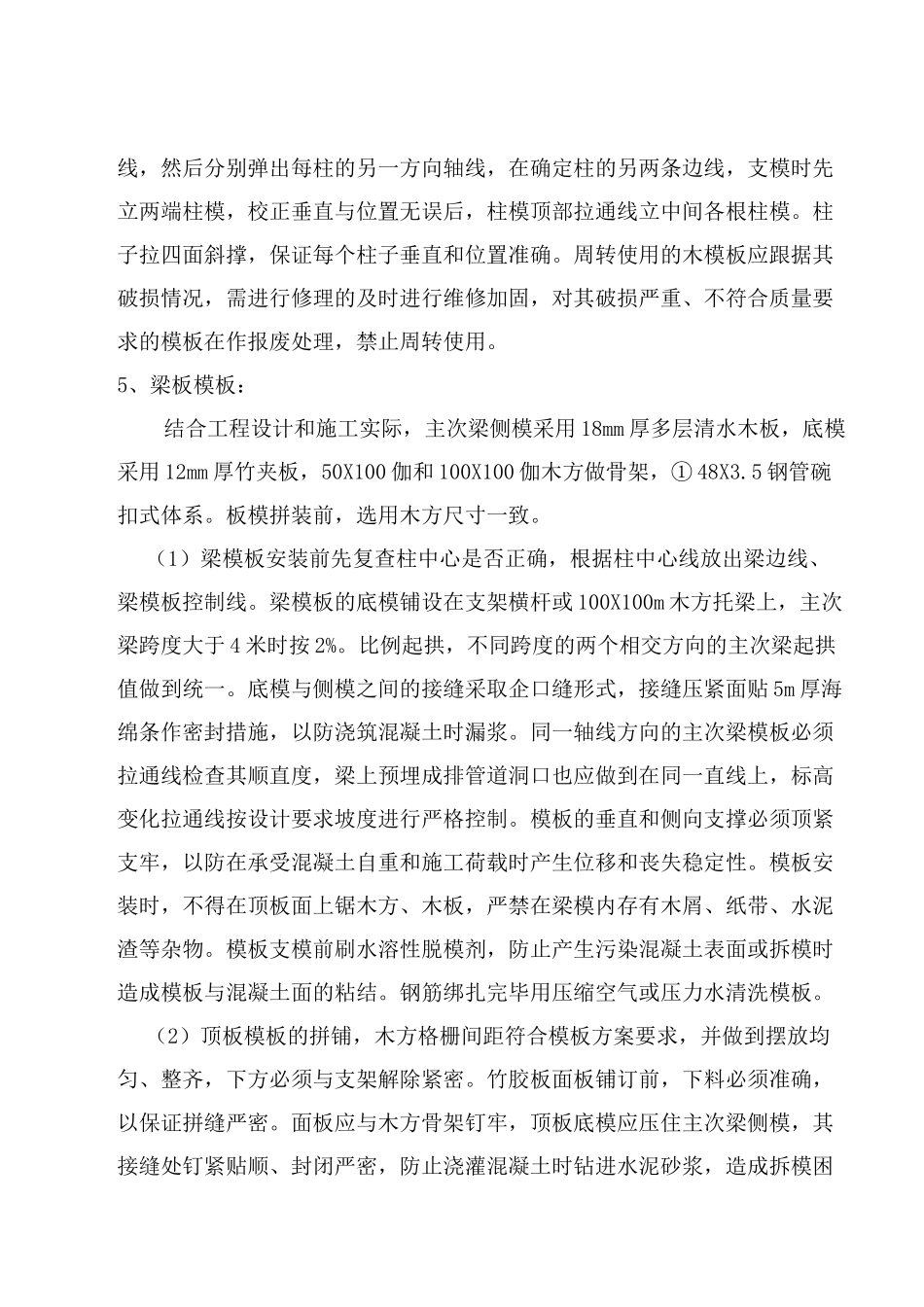

创优施工方案一、模板工程创优质量管理:1、把材料进场验收关:多层清水木板、竹胶板及木方在进货前应了解进货厂家有关产品的质量和规格技术性能是否能够满足现场施工的具体要求。实地考察、掌握各项木制品的实际质量是否符合相关质量证明材料的所规定标准。例如竹(木)胶板的面层强度、表面光洁平整度、层间粘接度;木方的断面尺寸、方正顺直、有无破损。再进场时须由项目材料、质检和技术部有关人员共同验收,凡存在翘曲变形、局部破损、含水率过高等质量问题的材料一律不得进入施工现场。现场制作木大模板板面尺寸、板面平整度、纵横肋宽、穿墙孔眼位置、连接孔、板与板连接方式、制作数量、穿墙杆尺寸等数据必须符合设计要求及质量保证。2、本工程的模板已制定出详尽且切实可行的施工方案,施工中需认真按照方案进行组织施工,对墙柱垂直、顶板起拱位置及尺寸、柱箍、墙身水平、截面尺寸、顶板及梁垂直支撑的间距、斜撑角度、对拉螺栓的固定及模板拼缝等项进行检查校对,严格把好场内模板施工质量关。3、墙体模板地下、地上均采用竹模板配置,依据 50 线保证墙体垂直度,误差在允许偏差范围内。4、柱模板:(1) 本工程柱模板体系采用 18mm 多层清水木模版。用 50mmX100mm 木方间距 250mm 做竖肋,钢管柱箍,间距 400mm、600mm。M16 对拉螺栓加固。(2) 柱模安装前,必须在楼板面放线,弹出柱轴线、边线、500mm 支模控制线,同时校正柱子主筋使其不偏扭,在柱子顶部拉通线,将柱模板位置兜方找中,安装斜撑、吊线找垂直保证柱模不扭向。对成排的柱子,应杜绝一排柱不在同一直线上的现象发生,支模前要在楼板面上弹出轴柱线及柱边通线,然后分别弹出每柱的另一方向轴线,在确定柱的另两条边线,支模时先立两端柱模,校正垂直与位置无误后,柱模顶部拉通线立中间各根柱模。柱子拉四面斜撑,保证每个柱子垂直和位置准确。周转使用的木模板应跟据其破损情况,需进行修理的及时进行维修加固,对其破损严重、不符合质量要求的模板在作报废处理,禁止周转使用。5、梁板模板:结合工程设计和施工实际,主次梁侧模采用 18mm 厚多层清水木板,底模采用 12mm 厚竹夹板,50X100 伽和 100X100 伽木方做骨架,① 48X3.5 钢管碗扣式体系。板模拼装前,选用木方尺寸一致。(1)梁模板安装前先复查柱中心是否正确,根据柱中心线放出梁边线、梁模板控制线。梁模板的底模铺设在支架横杆或 100X100m 木方托梁上,主次梁跨度大于 4 米时按 2%...
