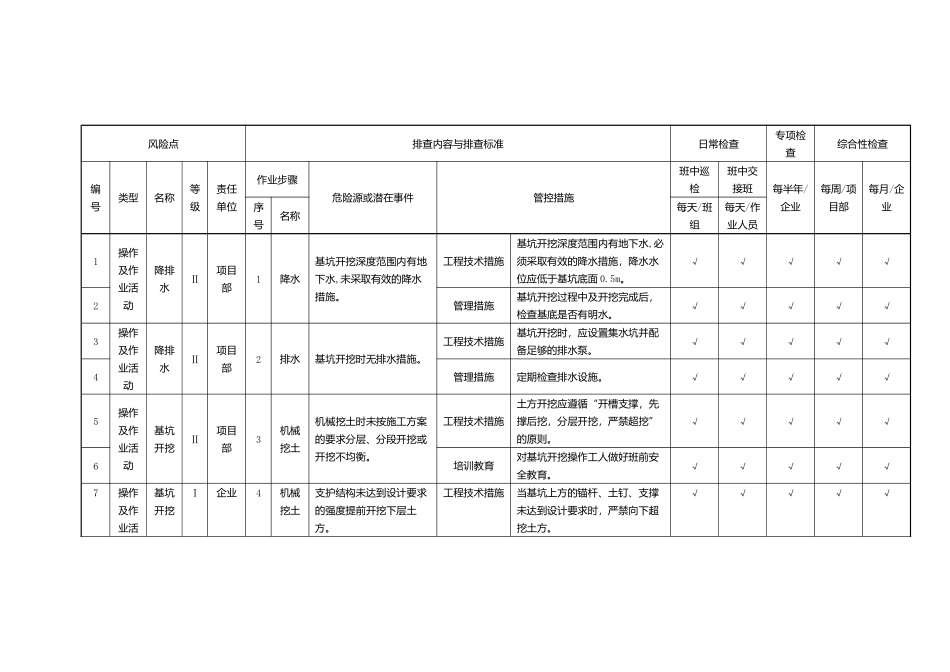

风险点排查内容与排查标准日常检查专项检查综合性检查编号类型名称等级责任单位作业步骤危险源或潜在事件管控措施班中巡检班中交接班每半年/企业每周/项目部每月/企业序号名称每天/班组每天/作业人员1操作及作业活动降排水Ⅱ项目部1降水基坑开挖深度范围内有地下水,未采取有效的降水措施
工程技术措施基坑开挖深度范围内有地下水,必须采取有效的降水措施,降水水位应低于基坑底面 0
√√√√√2管理措施基坑开挖过程中及开挖完成后,检查基底是否有明水
√√√√√3操作及作业活动降排水Ⅱ项目部2排水基坑开挖时无排水措施
工程技术措施基坑开挖时,应设置集水坑并配备足够的排水泵
√√√√√4管理措施定期检查排水设施
√√√√√5操作及作业活动基坑开挖Ⅱ项目部3机械挖土机械挖土时未按施工方案的要求分层、分段开挖或开挖不均衡
工程技术措施土方开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则
√√√√√6培训教育对基坑开挖操作工人做好班前安全教育
√√√√√7操作及作业活基坑开挖Ⅰ企业4机械挖土支护结构未达到设计要求的强度提前开挖下层土方
工程技术措施当基坑上方的锚杆、土钉、支撑未达到设计要求时,严禁向下超挖土方

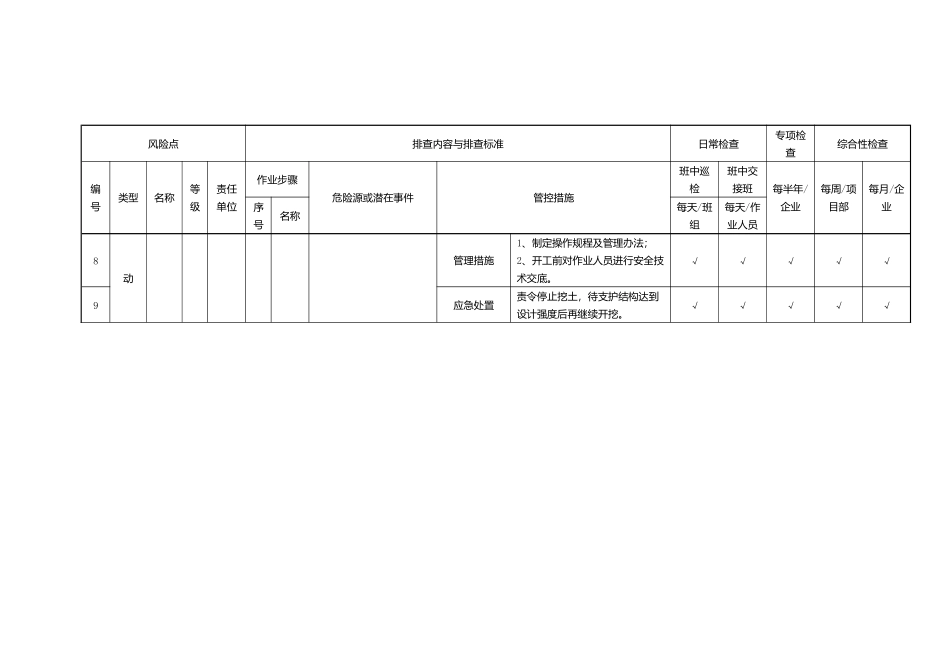

√√√√√风险点排查内容与排查标准日常检查专项检查综合性检查编号类型名称等级责任单位作业步骤危险源或潜在事件管控措施班中巡检班中交接班每半年/企业每周/项目部每月/企业序号名称每天/班组每天/作业人员动8管理措施1、制定操作规程及管理办法;2、开工前对作业人员进行安全技术交底
√√√√√9应急处置责令停止挖土,待支护结构达到设计强度后再继续开挖
√√√√√A表 B
1(续)10操作及作业活动基坑开挖Ⅱ项目部5机械挖土基坑开挖过程中未采取防止碰撞支护结构或工程桩的有效措施
工程技术措施开挖过程中,专业人员应旁站指挥,确保开挖时不碰撞到支护结构和工程桩
√√√√√11管理措施安排专人
