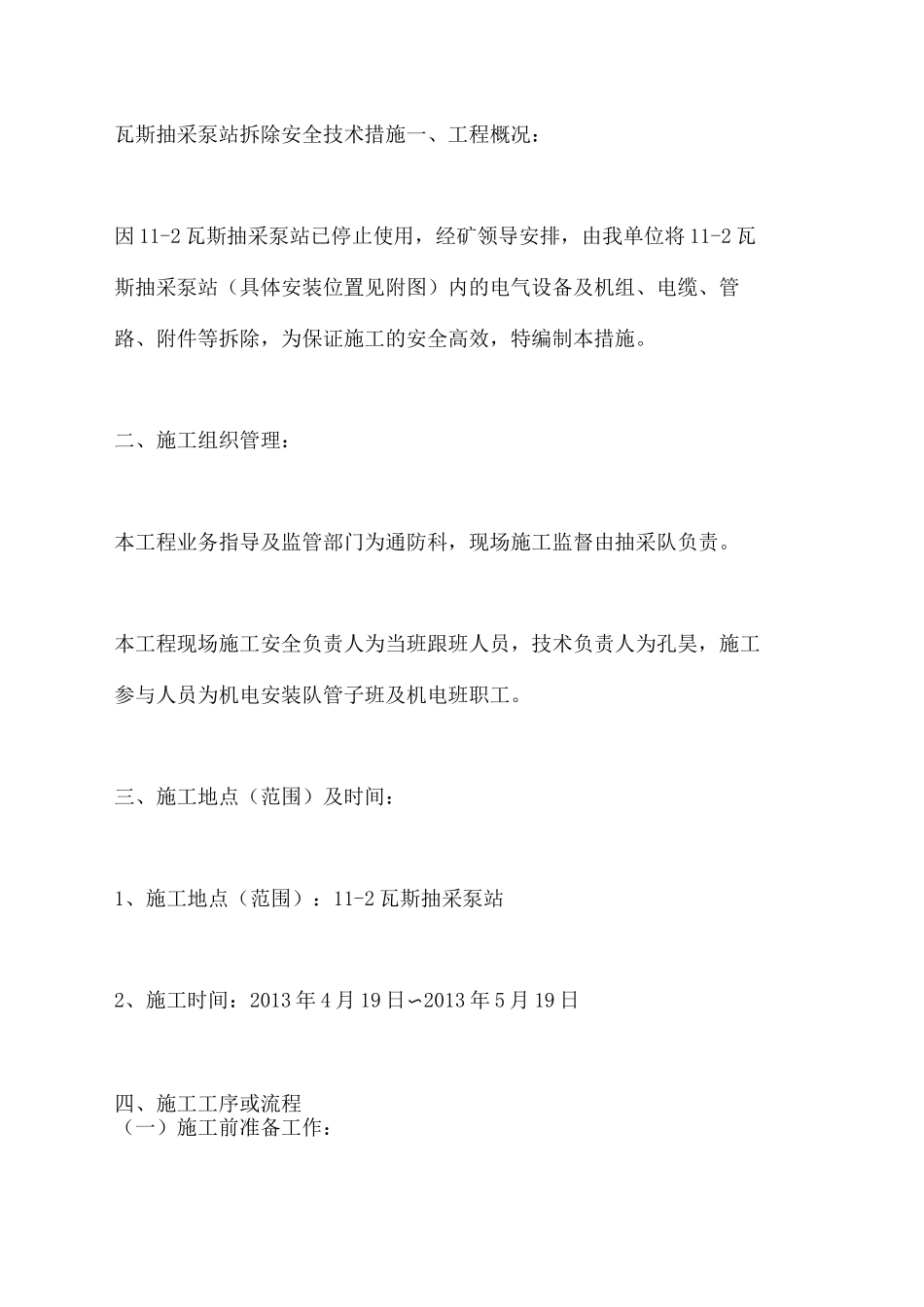

瓦斯抽采泵站拆除安全技术措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-瓦斯抽采泵站拆除安全技术措施一、工程概况:因 11-2 瓦斯抽采泵站已停止使用,经矿领导安排,由我单位将 11-2 瓦斯抽采泵站(具体安装位置见附图)内的电气设备及机组、电缆、管路、附件等拆除,为保证施工的安全高效,特编制本措施
二、施工组织管理:本工程业务指导及监管部门为通防科,现场施工监督由抽采队负责
本工程现场施工安全负责人为当班跟班人员,技术负责人为孔昊,施工参与人员为机电安装队管子班及机电班职工
三、施工地点(范围)及时间:1、施工地点(范围):11-2 瓦斯抽采泵站2、施工时间:2013 年 4 月 19 日〜2013 年 5 月 19 日四、施工工序或流程(一)施工前准备工作:1、准备施工中使用的工器具,如 12
5mm 钢丝绳套、SWL2T 的卸扣、12mm 的绳卡、2T 手拉葫芦 2 台、5T 手拉葫芦 2 台,保险带,液压手推车、平板车
2、专职电工将设备停电、验电、放电,并将电源线甩掉
3、在泵站后门口轨道上方打起吊点
4、联系运输一队将平板车打运至-780 回风大巷,由我单位负责将车辆推至泵站后门
(二)主要工作量:1、2BE1-403 水环式真空泵 4 台(lXbXh=1700mmX1400mmX2000mm、3600kg/台)
2、DN300 汽水分离器 4 台(lXbXh=900mmX900mmX2400mm、800kg/台)
3、YB2-400M-12 电机 4 台(lXbXh=1700mmX800mmX800mm、3600kg/台、P=185KW)
4、泵体底座 4 台(lXbXh=3200mmX1200mmX300mm、500kg/台)
5、① 273 瓦斯管路 100m、① 426 瓦斯管路 120m
6、BKD16-630 馈电开
