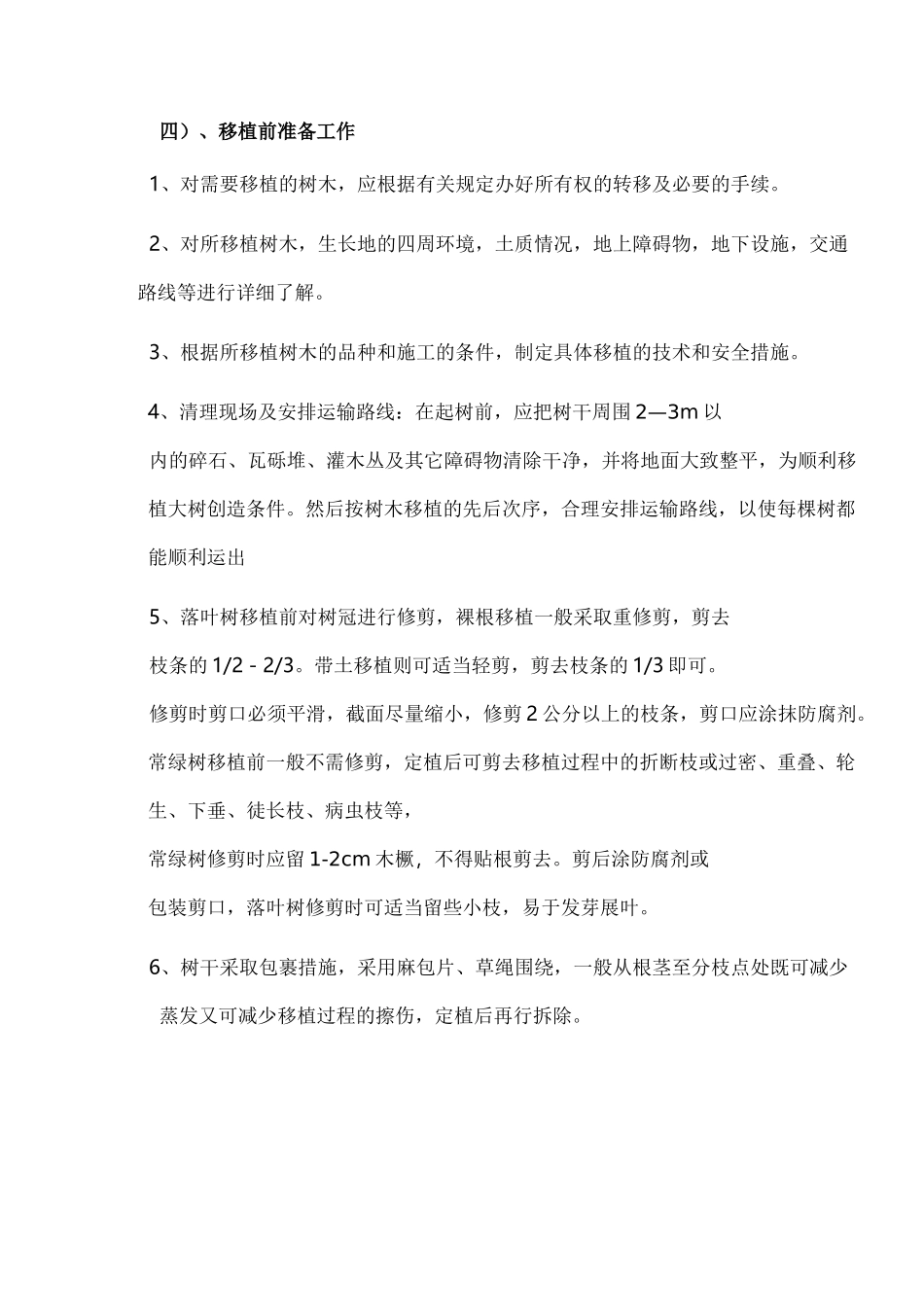

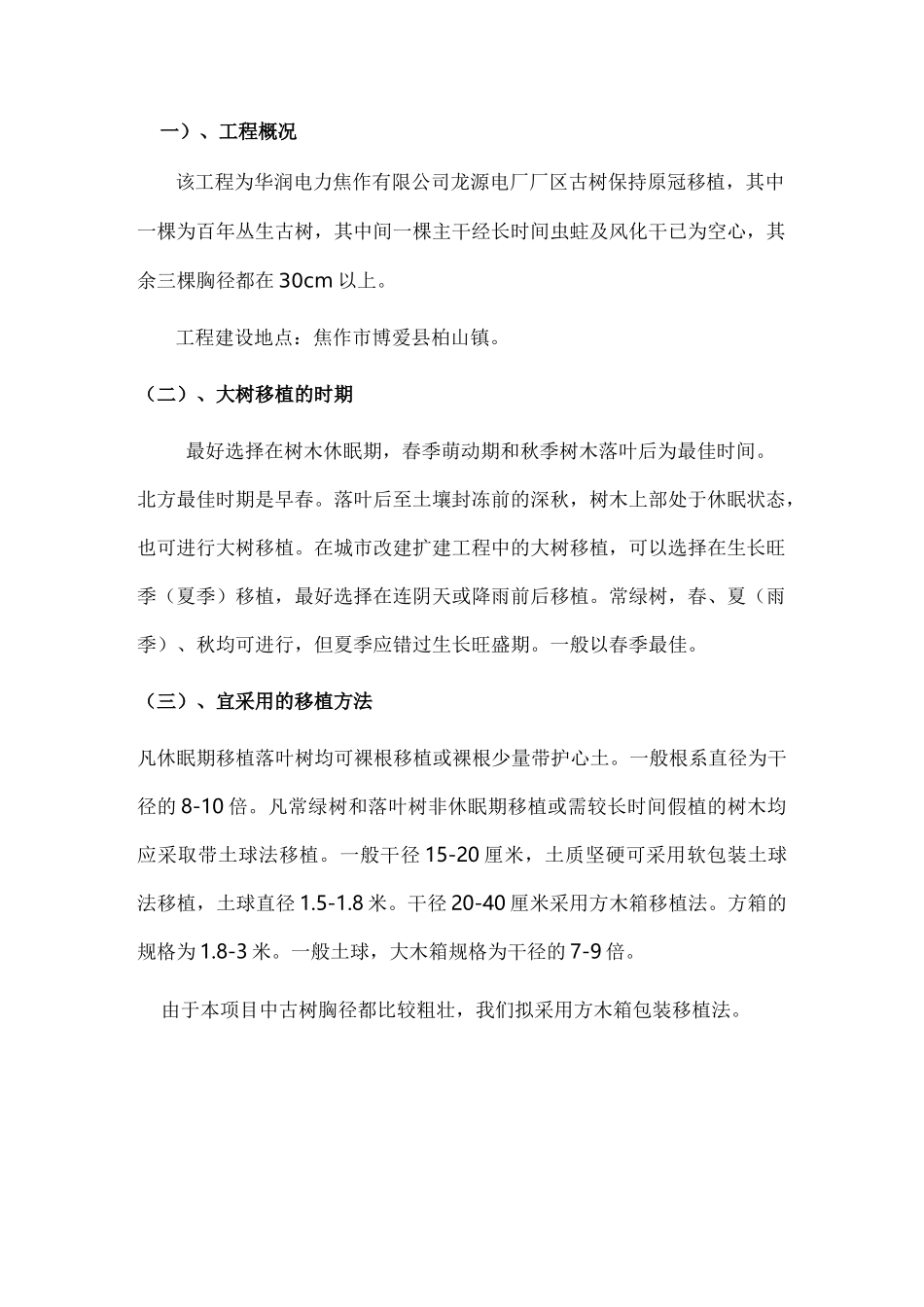

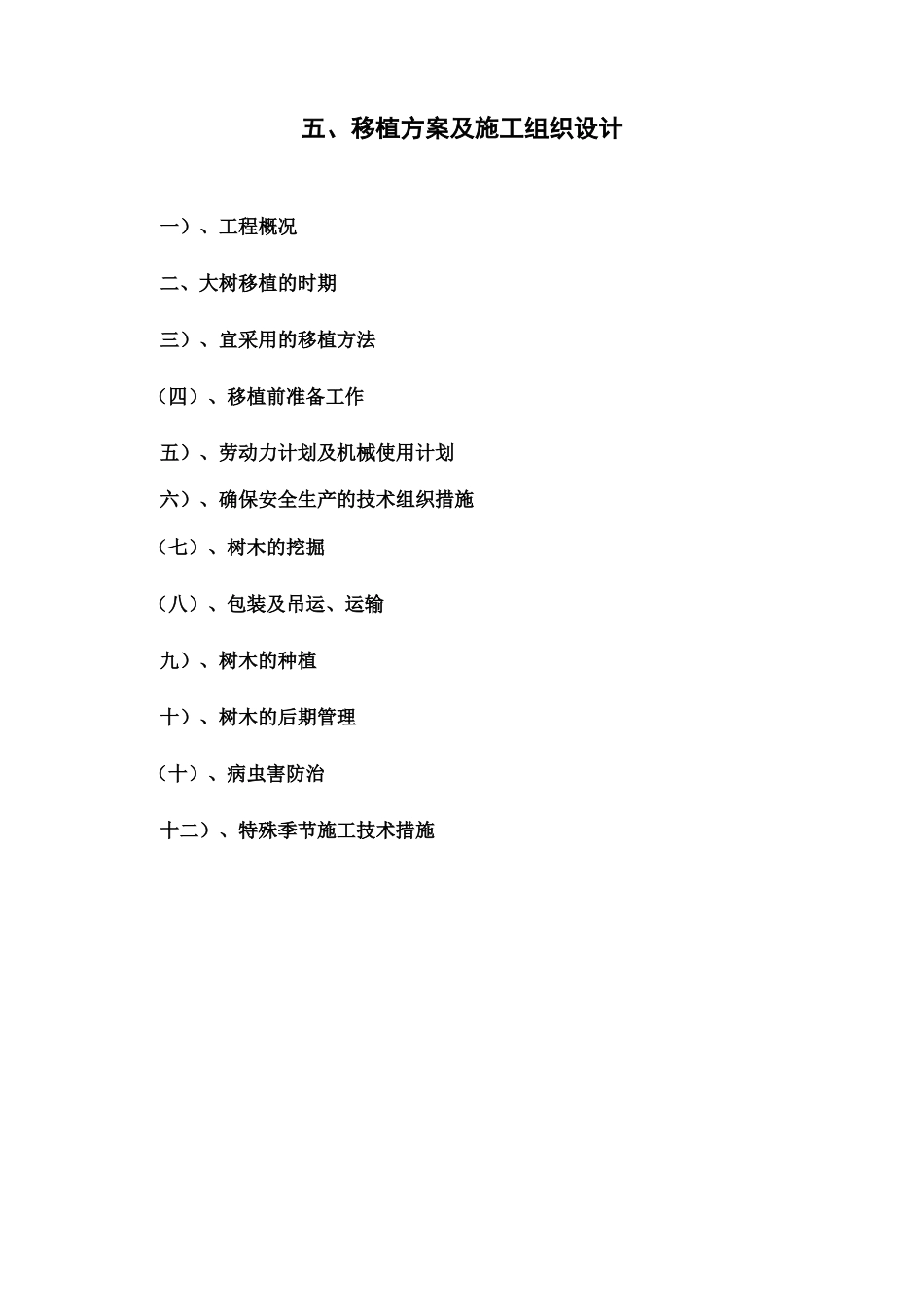

五、移植方案及施工组织设计一)、工程概况二、大树移植的时期三)、宜采用的移植方法(四)、移植前准备工作五)、劳动力计划及机械使用计划六)、确保安全生产的技术组织措施(七)、树木的挖掘(八)、包装及吊运、运输九)、树木的种植十)、树木的后期管理(十)、病虫害防治十二)、特殊季节施工技术措施一)、工程概况该工程为华润电力焦作有限公司龙源电厂厂区古树保持原冠移植,其中一棵为百年丛生古树,其中间一棵主干经长时间虫蛀及风化干已为空心,其余三棵胸径都在 30cm 以上。工程建设地点:焦作市博爱县柏山镇。(二)、大树移植的时期最好选择在树木休眠期,春季萌动期和秋季树木落叶后为最佳时间。北方最佳时期是早春。落叶后至土壤封冻前的深秋,树木上部处于休眠状态,也可进行大树移植。在城市改建扩建工程中的大树移植,可以选择在生长旺季(夏季)移植,最好选择在连阴天或降雨前后移植。常绿树,春、夏(雨季)、秋均可进行,但夏季应错过生长旺盛期。一般以春季最佳。(三)、宜采用的移植方法凡休眠期移植落叶树均可裸根移植或裸根少量带护心土。一般根系直径为干径的 8-10 倍。凡常绿树和落叶树非休眠期移植或需较长时间假植的树木均应采取带土球法移植。一般干径 15-20 厘米,土质坚硬可采用软包装土球法移植,土球直径 1.5-1.8 米。干径 20-40 厘米采用方木箱移植法。方箱的规格为 1.8-3 米。一般土球,大木箱规格为干径的 7-9 倍。由于本项目中古树胸径都比较粗壮,我们拟采用方木箱包装移植法。四)、移植前准备工作1、对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续。2、对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。3、根据所移植树木的品种和施工的条件,制定具体移植的技术和安全措施。4、清理现场及安排运输路线:在起树前,应把树干周围 2—3m 以内的碎石、瓦砾堆、灌木丛及其它障碍物清除干净,并将地面大致整平,为顺利移植大树创造条件。然后按树木移植的先后次序,合理安排运输路线,以使每棵树都能顺利运出5、落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,剪去枝条的 1/2-2/3。带土移植则可适当轻剪,剪去枝条的 1/3 即可。修剪时剪口必须平滑,截面尽量缩小,修剪 2 公分以上的枝条,剪口应涂抹防腐剂。常绿树移植前一般不需修剪,定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫...
