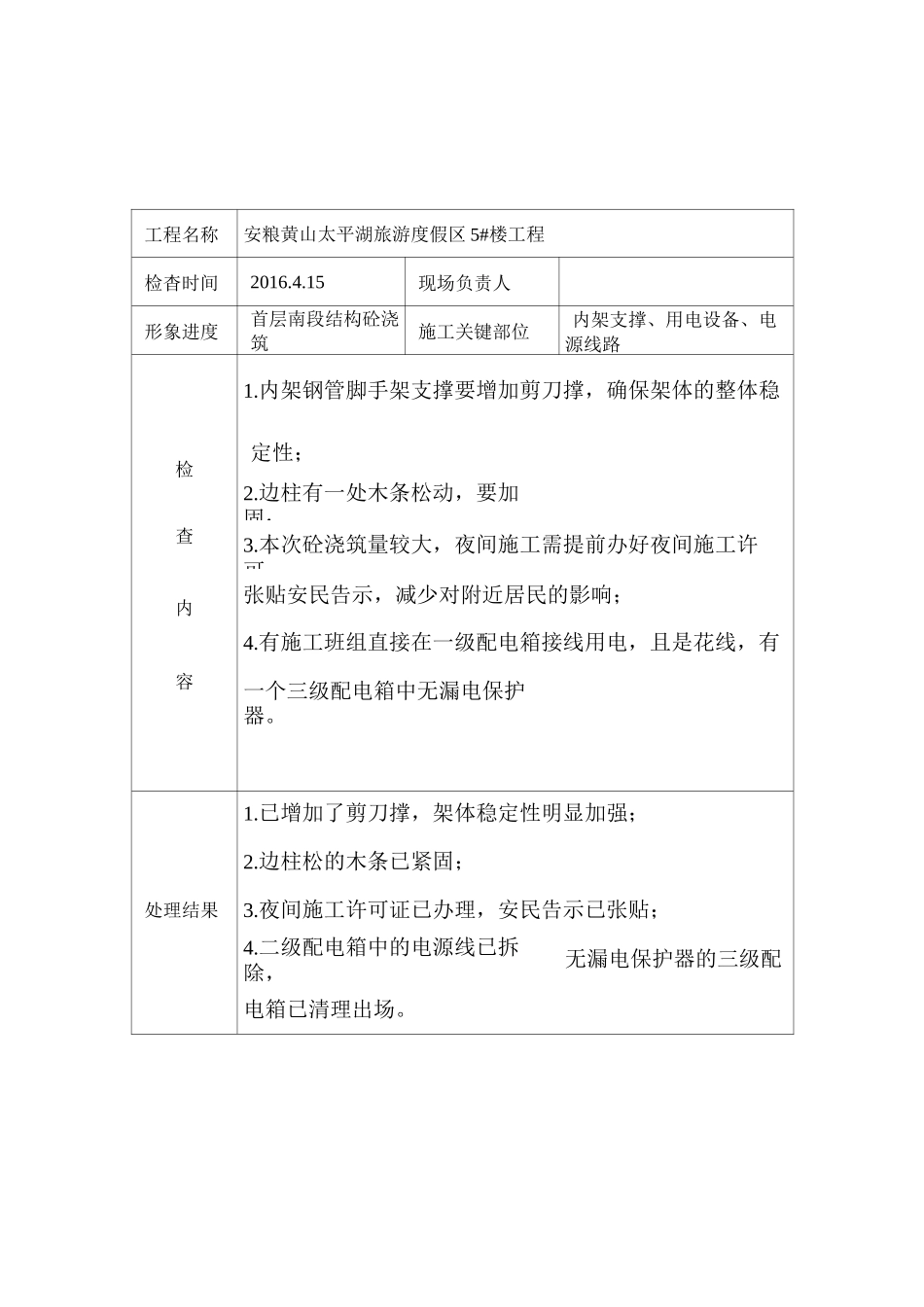

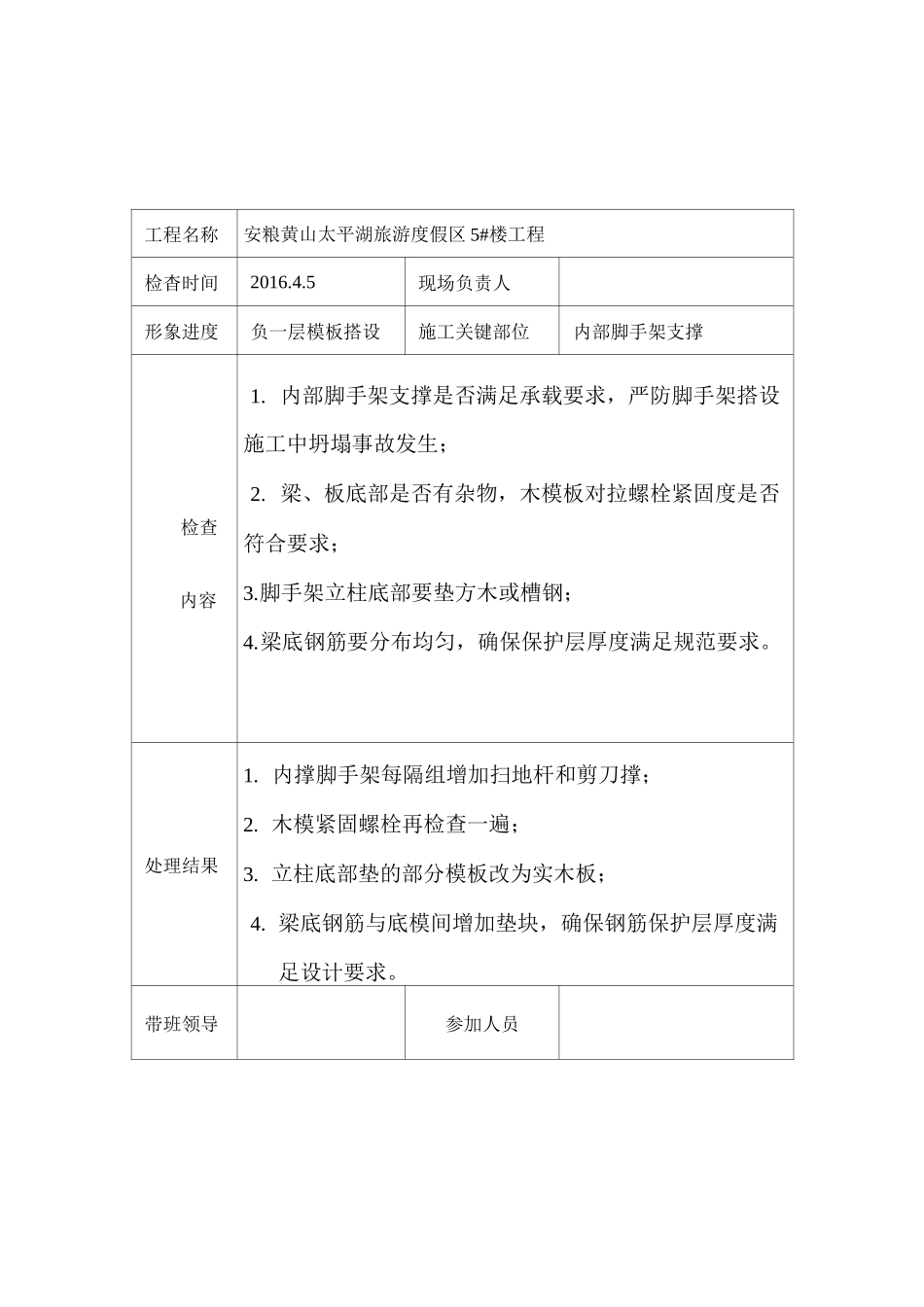

工程名称安粮黄山太平湖旅游度假区 5#楼工程检杳时间2016.3.20现场负责人形象进度承台及承台梁、电梯井浇筑施工关键部位木模搭设、临时用电检查内容1、木模板支架底部是否按规范要求设置底座、垫板,垫板规格是否符合规范要求。2、木模板基础是否坚实、平整,承载力是够符合设计要求,能否承受支架上部的荷载。3、支架搭设、拆除前是否进行安全技术交底,交底记录是否齐全。4、现场配电系统是否米用一级配电,两级漏电保护系统;5、用电各项记录是否按规定填写,用电档案资料是够设有专人管理。处理结果支架底部局部悬空处须用垫板垫实;支架搭设、拆除前安全技术父底应及时开展,记录填写要齐全。带班领导参加人员工程名称安粮黄山太平湖旅游度假区 5#楼工程检杳时间2016.4.5现场负责人形象进度负一层模板搭设施工关键部位内部脚手架支撑检查内容1. 内部脚手架支撑是否满足承载要求,严防脚手架搭设施工中坍塌事故发生;2. 梁、板底部是否有杂物,木模板对拉螺栓紧固度是否符合要求;3.脚手架立柱底部要垫方木或槽钢;4.梁底钢筋要分布均匀,确保保护层厚度满足规范要求。处理结果1. 内撑脚手架每隔组增加扫地杆和剪刀撑;2. 木模紧固螺栓再检查一遍;3. 立柱底部垫的部分模板改为实木板;4. 梁底钢筋与底模间增加垫块,确保钢筋保护层厚度满足设计要求。带班领导参加人员工程名称安粮黄山太平湖旅游度假区 5#楼工程检杳时间2016.4.15现场负责人形象进度首层南段结构砼浇筑施工关键部位内架支撑、用电设备、电源线路1.内架钢管脚手架支撑要增加剪刀撑,确保架体的整体稳检定性;2.边柱有一处木条松动,要加固;查3.本次砼浇筑量较大,夜间施工需提前办好夜间施工许可,内张贴安民告示,减少对附近居民的影响;4.有施工班组直接在一级配电箱接线用电,且是花线,有容一个三级配电箱中无漏电保护器。1.已增加了剪刀撑,架体稳定性明显加强;2.边柱松的木条已紧固;处理结果3.夜间施工许可证已办理,安民告示已张贴;4.二级配电箱中的电源线已拆除,无漏电保护器的三级配电箱已清理出场。带班领导参加人员工程名称安粮黄山太平湖旅游度假区 5#楼工程检杳时间2016.5.5现场负责人形象进度三层南段结构砼浇筑施工关键部位内架支撑、用电设备、电源线路检查内容1.架体分段搭设、分段使用时,应进行分段验收;2.架体外侧密目式安全网的张挂应与工程实体进度同步;3.架体搭设前须进行安全技术交底,人员签字手续应齐全;4.现场个别开关箱与用电设...
