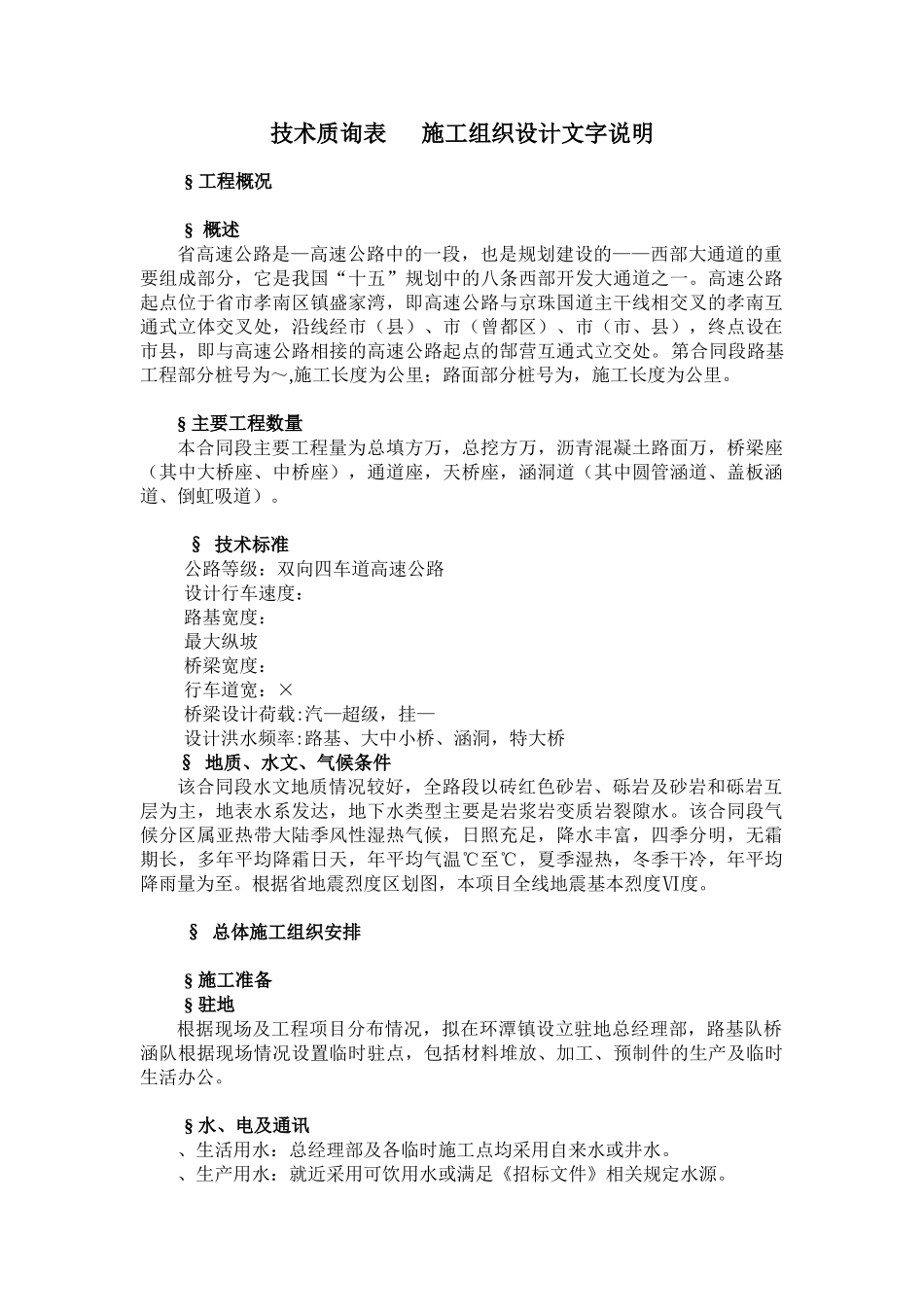

技术质询表 施工组织设计文字说明§ 工程概况§ 概述省高速公路是—高速公路中的一段,也是规划建设的——西部大通道的重要组成部分,它是我国“十五”规划中的八条西部开发大通道之一
高速公路起点位于省市孝南区镇盛家湾,即高速公路与京珠国道主干线相交叉的孝南互通式立体交叉处,沿线经市(县)、市(曾都区)、市(市、县),终点设在市县,即与高速公路相接的高速公路起点的郜营互通式立交处
第合同段路基工程部分桩号为~,施工长度为公里;路面部分桩号为,施工长度为公里
§ 主要工程数量本合同段主要工程量为总填方万,总挖方万,沥青混凝土路面万,桥梁座(其中大桥座、中桥座),通道座,天桥座,涵洞道(其中圆管涵道、盖板涵道、倒虹吸道)
§ 技术标准公路等级:双向四车道高速公路设计行车速度:路基宽度:最大纵坡桥梁宽度: 行车道宽:×桥梁设计荷载:汽—超级,挂—设计洪水频率:路基、大中小桥、涵洞,特大桥§ 地质、水文、气候条件该合同段水文地质情况较好,全路段以砖红色砂岩、砾岩及砂岩和砾岩互层为主,地表水系发达,地下水类型主要是岩浆岩变质岩裂隙水
该合同段气候分区属亚热带大陆季风性湿热气候,日照充足,降水丰富,四季分明,无霜期长,多年平均降霜日天,年平均气温℃至℃,夏季湿热,冬季干冷,年平均降雨量为至
根据省地震烈度区划图,本项目全线地震基本烈度Ⅵ度

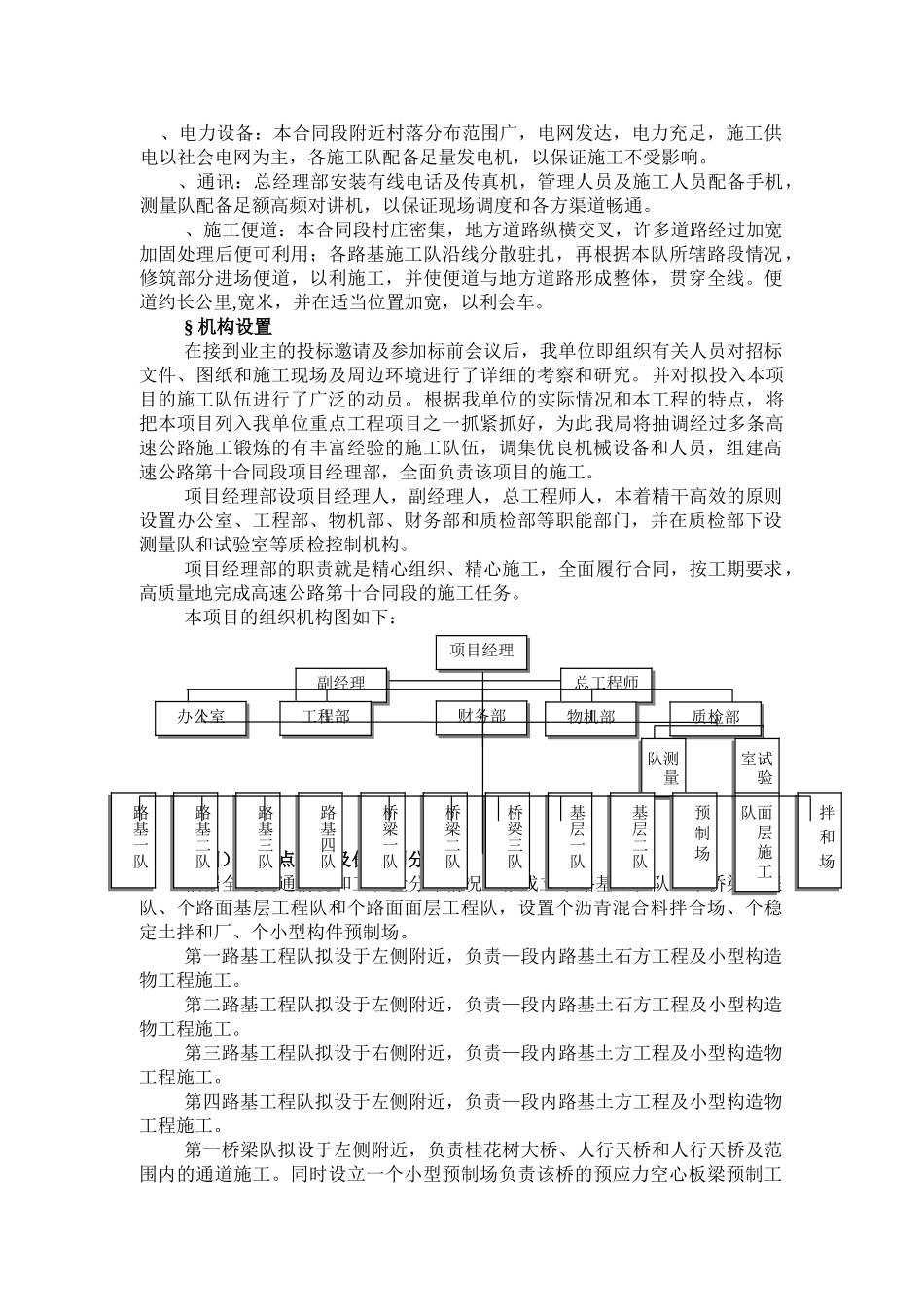

§ 总体施工组织安排§ 施工准备§ 驻地根据现场及工程项目分布情况,拟在环潭镇设立驻地总经理部,路基队桥涵队根据现场情况设置临时驻点,包括材料堆放、加工、预制件的生产及临时生活办公
§ 水、电及通讯、生活用水:总经理部及各临时施工点均采用自来水或井水
、生产用水:就近采用可饮用水或满足《招标文件》相关规定水源
、电力设备:本合同段附近村落分布范围广,电网发达,电力充足,施工供电以社会电网为主,各施工队配备足量发电机,以保证施工不受影响

、通讯:总经理部安
