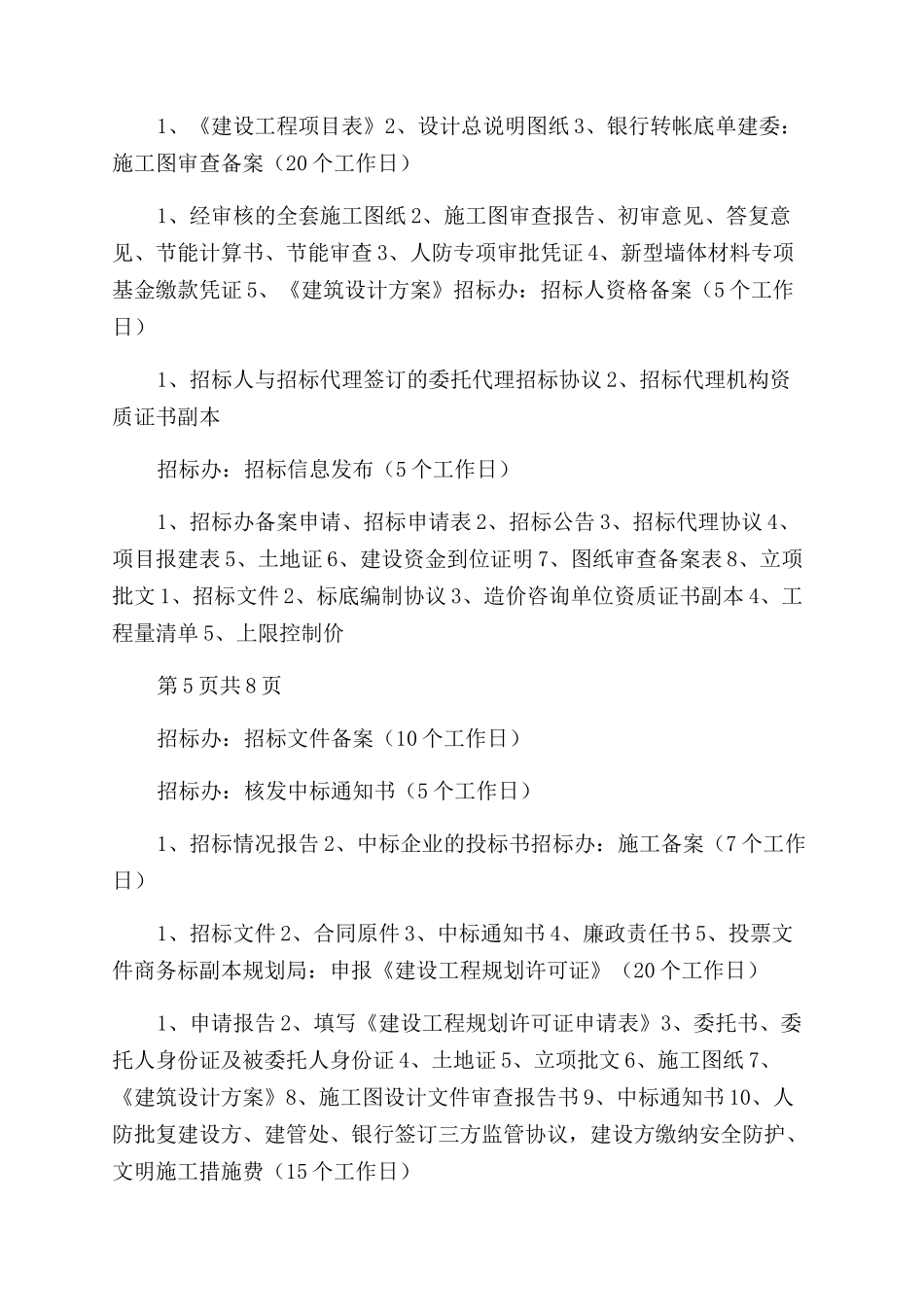

优质房地产文档——房地产项目报建流程图第 1 页共 8 页附件 22:(企业通过“招、拍、挂”拿到土地后)发改委:项目立项(20 个工作日)1、项目申请报告 2、项目可行性报告 3、土地证 4、建设单位营业执照 5、固定资产投资登记表 6、节能登记表规划局:《建设工程许可证》(20 个工作日)1、申请报告 2、填写《建设项目选址定点申请表》及《建设用地规划许可证审批单》3、委托书、委托人身份证及被委托人身份证 4、企业营业执照 5、国有土地使用权出让和国有土地使用权拍卖成交确认书 6、立项批文 7、所申请位置路网图 8、测量图及电子文件设计院:设计总平图、日照分析报告、指标校核表及电子磁盘(10 个工作日)1、申请报告2、填写《建设项目规划设计方案审批申请表》3、委托书、委托人身份证及被委托人身份证4、立项批文5、《建设用地规划许可证》6、路网图第 2 页共 8 页规划局:申报规划总平方案(15 个工作日)设计院:设计建筑方案、节能审查意见书、绿化工程设计方案(15个工作日)住建委:申请节能审查批复(15 个工作日)规划局:申报建筑设计方案(15 个工作日)1、申请报告2、填写《建设工程项目设计方案申请表》3、法人委托书、法人身份证及经办人身份证4、建筑设计方案文本2份5、住建委批复的节能审查意见书6、绿化工程设计方案 1、建筑设计方案节能意见报告 2、《建设用地规划许可证》3、《南宁市民用建筑设计方案节能意见书》4、建筑设计方案文本环保局:环评批复(20 个工作日)1、委托第三方环评单位做环评报告2、建设单位营业执照3、委托书建设局:审核绿化工程设计方案(20 个工作日)1、申请书 2、备案表 3、总平图 4、土地证 5、绿化工程设计图纸及电子版 6、设计单位资质第 3 页共 8 页建委:项目报建登记(5 个工作日)1、《工程建设报建表》2、立项批文3、规划总平图4、土地证人防办:设计条件审批(10 个工作日)1、法人委托书2、设计条件许可审批表3、总平图4、建设项目建筑方案设计图人防办:初步设计审批(15 个工作日)1、人防初步设计许可申请表2、法人委托书3、设计单位资质证书4、防空地下室总平面位置示意图5、防空地下室战时功能平面图6、防空地下室设计条件7、地下各层平常功能平面图8、防空地下室大剖面图9、地面一层组合平面图 10、防空地下室战时通风平面布置图 11、防空地下室平常通风平面布置图1、人防工程建设许可证申请...
