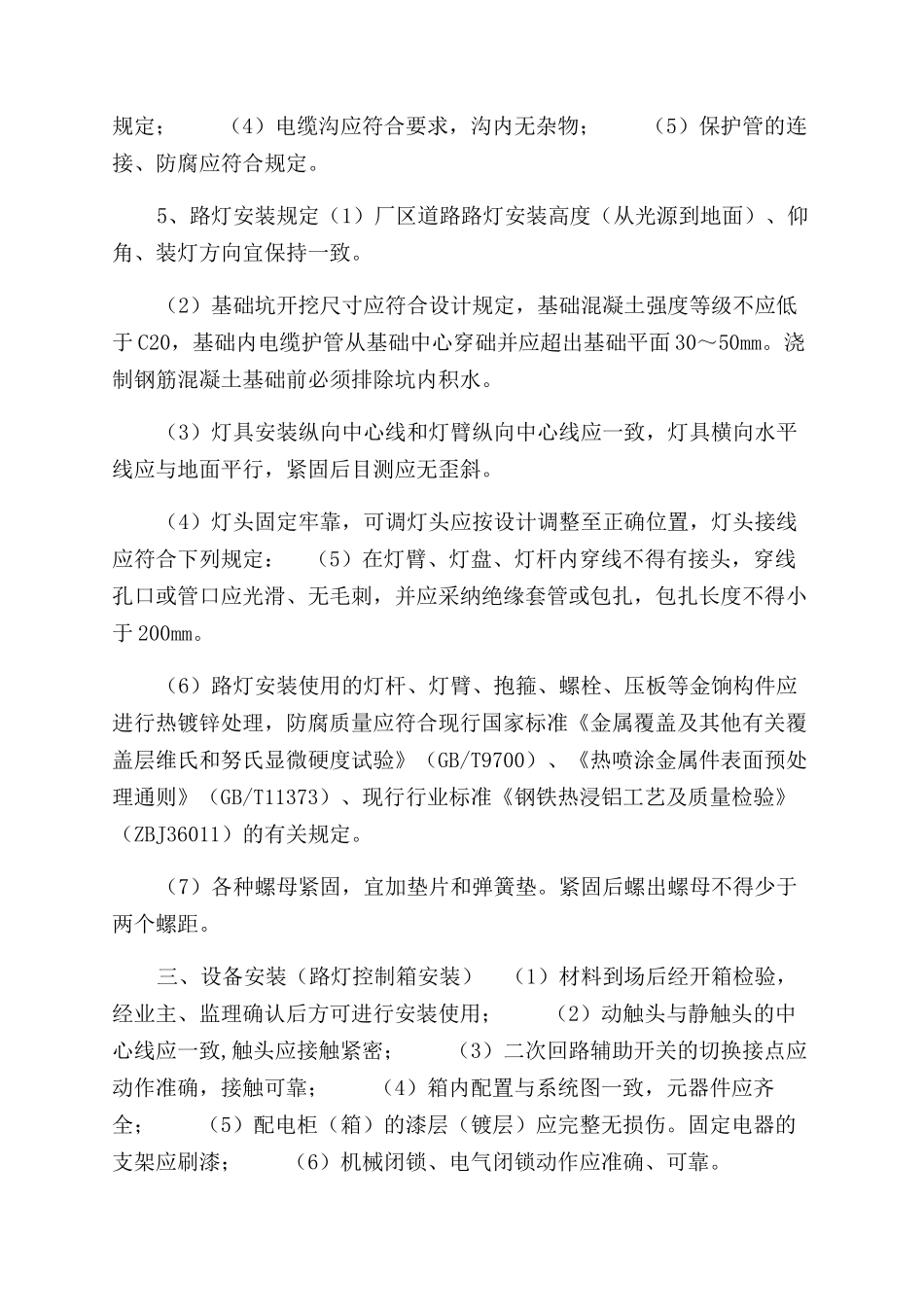

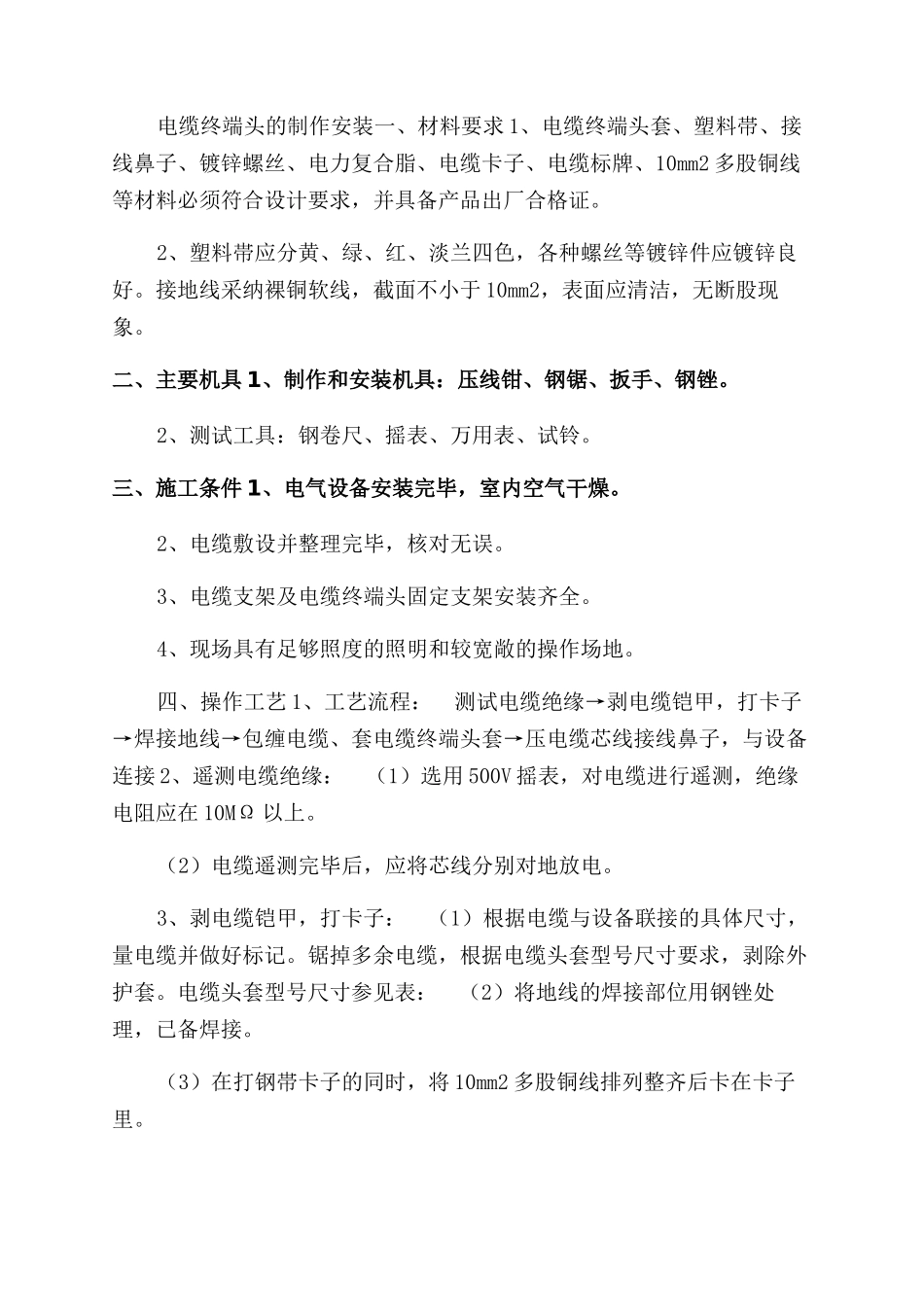

全套最新市政公司企业路灯照明施工方案范文各工序流程及主要施工方法路灯照明施工方案某某某某有限公司二 0 某某年某月某日目录第一章电气总体程序要求 2 第二章各工序流程及主要施工方法 3 第三章电缆终端头的制作安装 6 第四章电缆管及电缆的敷设 10 电气总体程序要求 1、按规定的施工方案、施工法律规范、质量评定标准以及标准图集施工。2、电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作。3、路灯安装,电气系统穿电缆,控制柜安装,系统调试,通电试验。各工序流程及主要施工方法一、工序流程施工中采纳以下流程: 定灯位→挖沟→路灯接地极及接地保护线埋设→路灯基座埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→路灯保护接地线连接→电气设备安装→试验、调试→自检→竣工验收二、施工方法 1、定灯位:根据施工图及现场情况,以设计灯位间距为基准确定路灯安装位置。2、挖沟、路灯接地极及接地保护线埋设、路灯基座埋管:根据施工图纸开挖电缆预埋沟,埋设路灯接地极及接地保护线,预埋相应的路灯基座电缆管。3、浇注路灯基础:按施工图提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。4、敷设电缆:应符合下列要求: (1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清楚; (2)电缆的固定、间距、弯曲半径应符合规定; (3)电缆接头良好,绝缘应符合规定; (4)电缆沟应符合要求,沟内无杂物; (5)保护管的连接、防腐应符合规定。5、路灯安装规定(1)厂区道路路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。(2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于 C20,基础内电缆护管从基础中心穿础并应超出基础平面 30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。(3)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。(4)灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定: (5)在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采纳绝缘套管或包扎,包扎长度不得小于 200mm...
