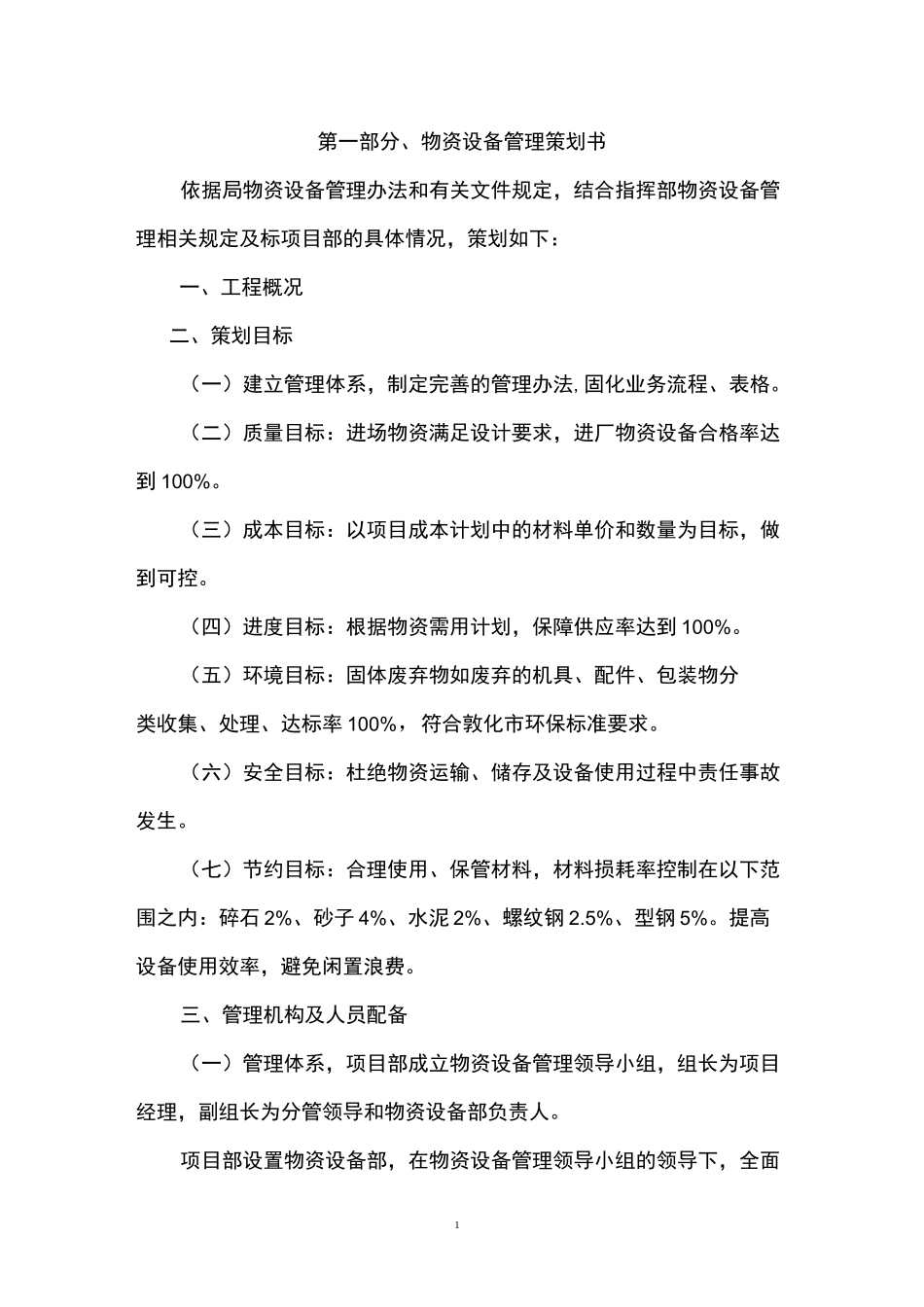

1第一部分、物资设备管理策划书依据局物资设备管理办法和有关文件规定,结合指挥部物资设备管理相关规定及标项目部的具体情况,策划如下:一、工程概况二、策划目标(一)建立管理体系,制定完善的管理办法,固化业务流程、表格
(二)质量目标:进场物资满足设计要求,进厂物资设备合格率达到 100%
(三)成本目标:以项目成本计划中的材料单价和数量为目标,做到可控
(四)进度目标:根据物资需用计划,保障供应率达到 100%
(五)环境目标:固体废弃物如废弃的机具、配件、包装物分类收集、处理、达标率 100%,符合敦化市环保标准要求
(六)安全目标:杜绝物资运输、储存及设备使用过程中责任事故发生
(七)节约目标:合理使用、保管材料,材料损耗率控制在以下范围之内:碎石 2%、砂子 4%、水泥 2%、螺纹钢 2
5%、型钢 5%
提高设备使用效率,避免闲置浪费
三、管理机构及人员配备(一)管理体系,项目部成立物资设备管理领导小组,组长为项目经理,副组长为分管领导和物资设备部负责人

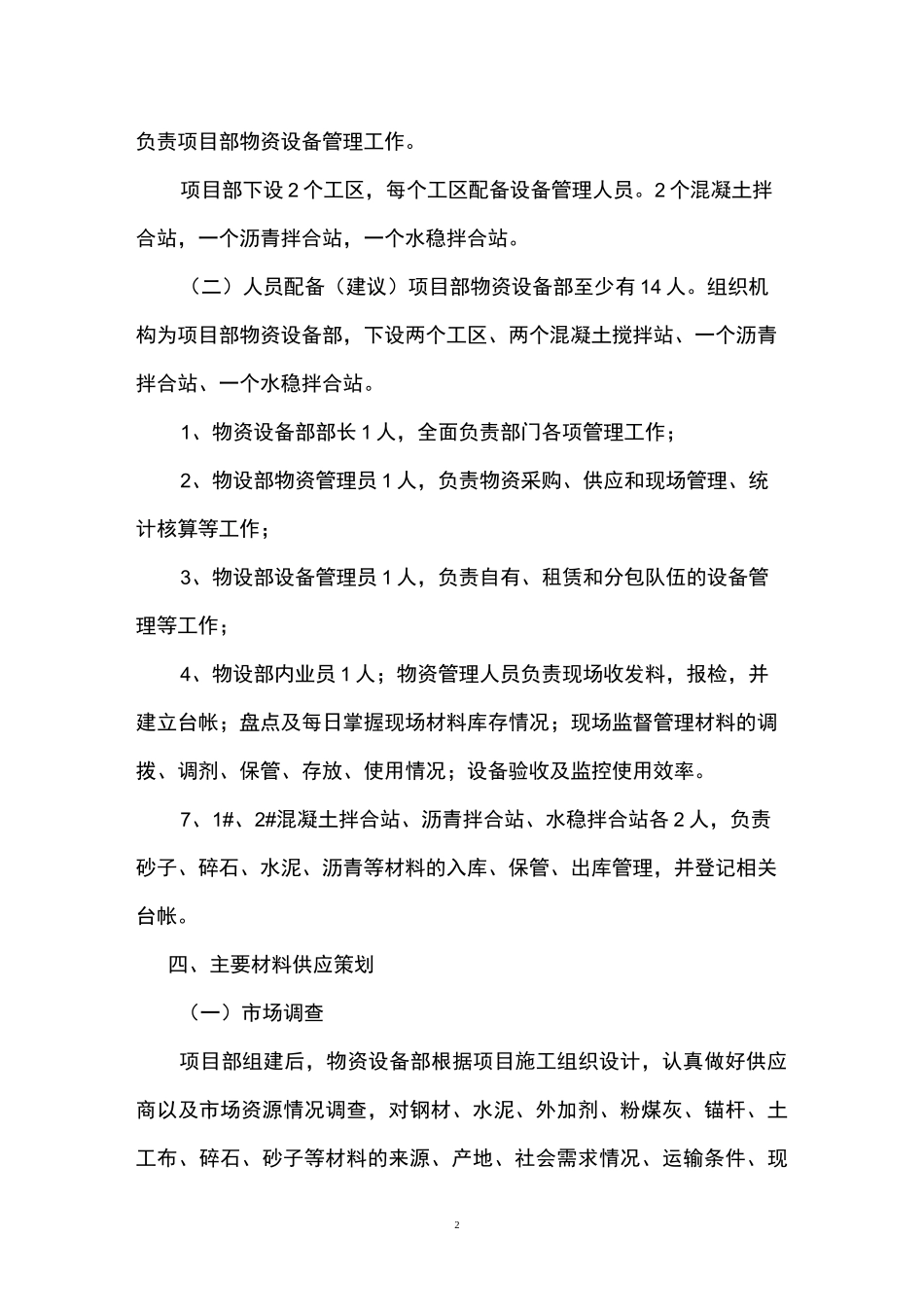

项目部设置物资设备部,在物资设备管理领导小组的领导下,全面2负责项目部物资设备管理工作
项目部下设 2 个工区,每个工区配备设备管理人员
2 个混凝土拌合站,一个沥青拌合站,一个水稳拌合站
(二)人员配备(建议)项目部物资设备部至少有 14 人
组织机构为项目部物资设备部,下设两个工区、两个混凝土搅拌站、一个沥青拌合站、一个水稳拌合站
1、物资设备部部长 1 人,全面负责部门各项管理工作;2、物设部物资管理员 1 人,负责物资采购、供应和现场管理、统计核算等工作;3、物设部设备管理员 1 人,负责自有、租赁和分包队伍的设备管理等工作;4、物设部内业员 1 人;物资管理人员负责现场收发料,报检,并建立台帐;盘点及每日掌握现场材料库存情况;现场监督管理材料的调拨、调剂、保管、存放、使用情况;设备验收及监控使用效率
