word 完美格式赤山湖国家湿地公园游客服务中心清淤开挖回填施工方案编制:复核:审核:南京东部路桥工程有限公司赤山湖项目经理部二 O—六年五月一、编制依据 1二、工程概况 1三、施工组织和施工安排 1word 完美格式1
资源配置计划 12
工期及施工进度计划 13
施工组织体系 1四、施工准备 3五、施工工艺 3六、施工方法及主要工序操作要点 31
测量放样 32
抽水清淤 33
土方开挖 44
分层填筑 55
碾压成型 6七、质量保证措施 61
施工注意事项 62
施工常见质量通病防治 7八、安全保证措施 71
机械设备安全措施 82
管线保护措施 83
架空线路安全防护措施 9九、文明施工措施 9十、附图附表 10清淤开挖回填施工方案一、编制依据1
《赤山湖国家湿地公园游客中心施工设计图》2
《建筑地基基础工程施工质量验收规范》GB50202-20023
《建筑基坑支护技术规程》(JGJ120—99)二、工程概况本工程为赤山湖国家湿地公园游客服务中心土方工程,位于句容市赤山湖景区内
工程施工区域主要占用沟塘(含有淤泥)和农耕用地

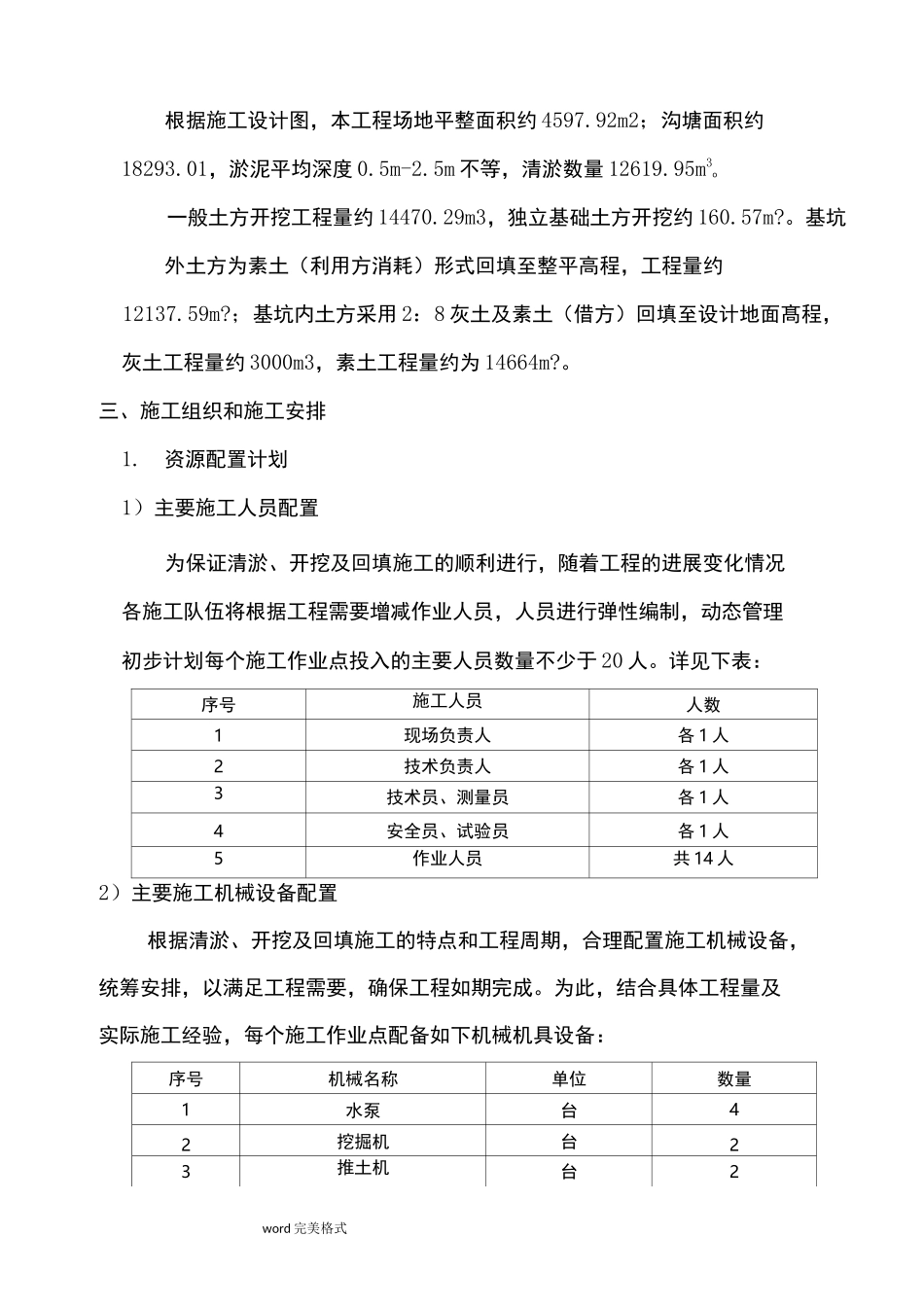

word 完美格式根据施工设计图,本工程场地平整面积约 4597
92m2;沟塘面积约18293
01,淤泥平均深度 0
5m 不等,清淤数量 12619
95m3o一般土方开挖工程量约 14470
29m3,独立基础土方开挖约 160
基坑外土方为素土(利用方消耗)形式回填至整平高程,工程量约12137
;基坑内土方采用 2:8 灰土及素土(借方)回填至设计地面髙程,灰土工程量约 3000m3,素土工程量约为 14664m
三、施工组织和施工安排1
资源配置计划1)主要施工人员配置为保证清淤、开挖及回填施工的顺利进行,随着工程的进展变化情况各施工队伍将根据工程需要增减作业人员,人员进行弹性编制,动态管理初步计划
