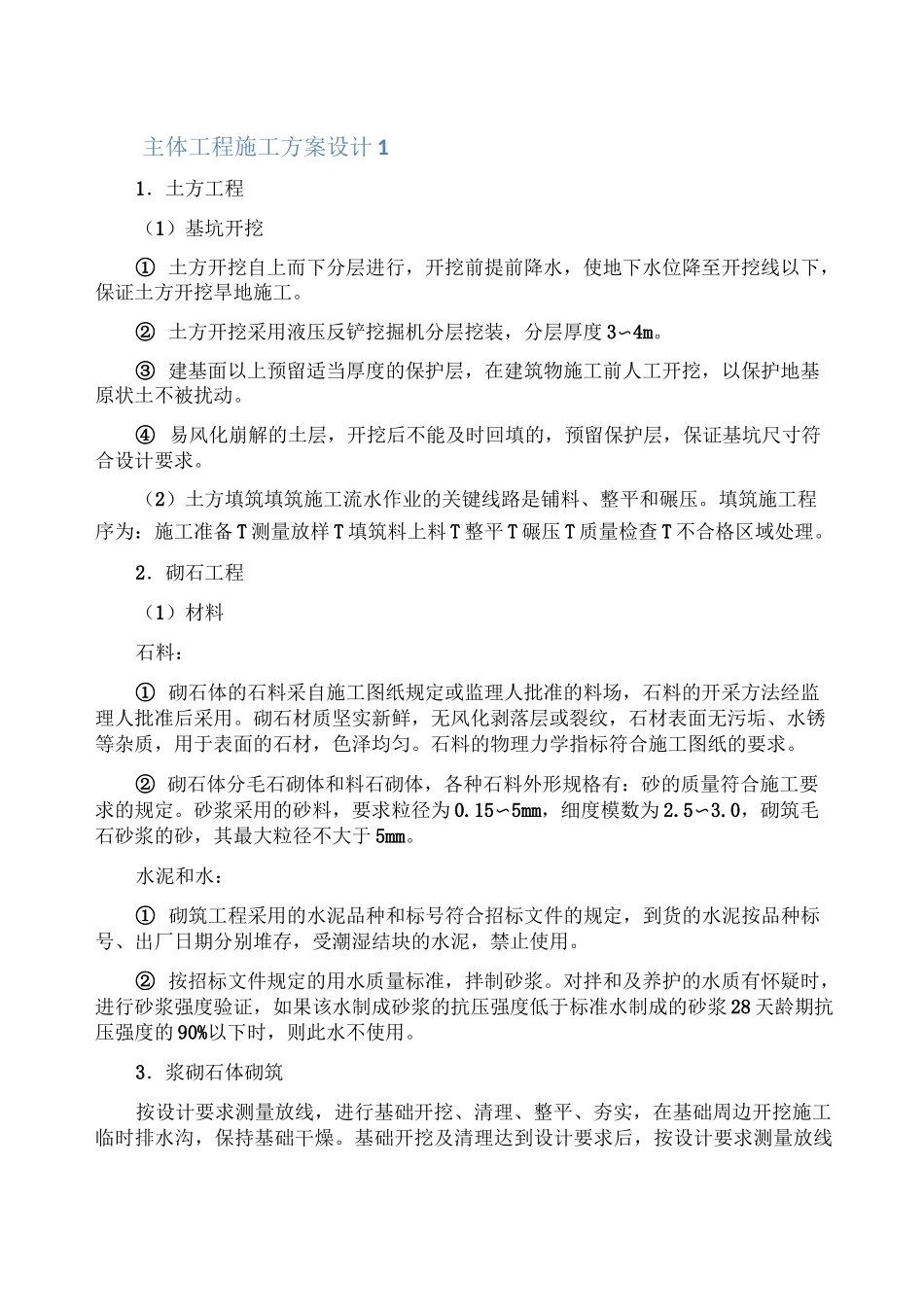

主体工程施工方案设计 11.土方工程(1)基坑开挖① 土方开挖自上而下分层进行,开挖前提前降水,使地下水位降至开挖线以下,保证土方开挖旱地施工
② 土方开挖采用液压反铲挖掘机分层挖装,分层厚度 3〜4m
③ 建基面以上预留适当厚度的保护层,在建筑物施工前人工开挖,以保护地基原状土不被扰动
④ 易风化崩解的土层,开挖后不能及时回填的,预留保护层,保证基坑尺寸符合设计要求
(2)土方填筑填筑施工流水作业的关键线路是铺料、整平和碾压
填筑施工程序为:施工准备 T 测量放样 T 填筑料上料 T 整平 T 碾压 T 质量检查 T 不合格区域处理
2.砌石工程(1)材料石料:① 砌石体的石料采自施工图纸规定或监理人批准的料场,石料的开采方法经监理人批准后采用
砌石材质坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,色泽均匀
石料的物理力学指标符合施工图纸的要求
② 砌石体分毛石砌体和料石砌体,各种石料外形规格有:砂的质量符合施工要求的规定
砂浆采用的砂料,要求粒径为 0
15〜5mm,细度模数为 2
0,砌筑毛石砂浆的砂,其最大粒径不大于 5mm
水泥和水:① 砌筑工程采用的水泥品种和标号符合招标文件的规定,到货的水泥按品种标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用
② 按招标文件规定的用水质量标准,拌制砂浆
对拌和及养护的水质有怀疑时,进行砂浆强度验证,如果该水制成砂浆的抗压强度低于标准水制成的砂浆 28 天龄期抗压强度的 90%以下时,则此水不使用
3.浆砌石体砌筑按设计要求测量放线,进行基础开挖、清理、整平、夯实,在基础周边开挖施工临时排水沟,保持基础干燥
基础开挖及清理达到设计要求后,按设计要求测量放线并立标尺,每隔 2〜3m 设一标尺,标尺之间拉线控制砌体轮廓及尺寸

砼工程施工砼工程包括洞身段砼,闸室段砼及上、下游连接段砼
