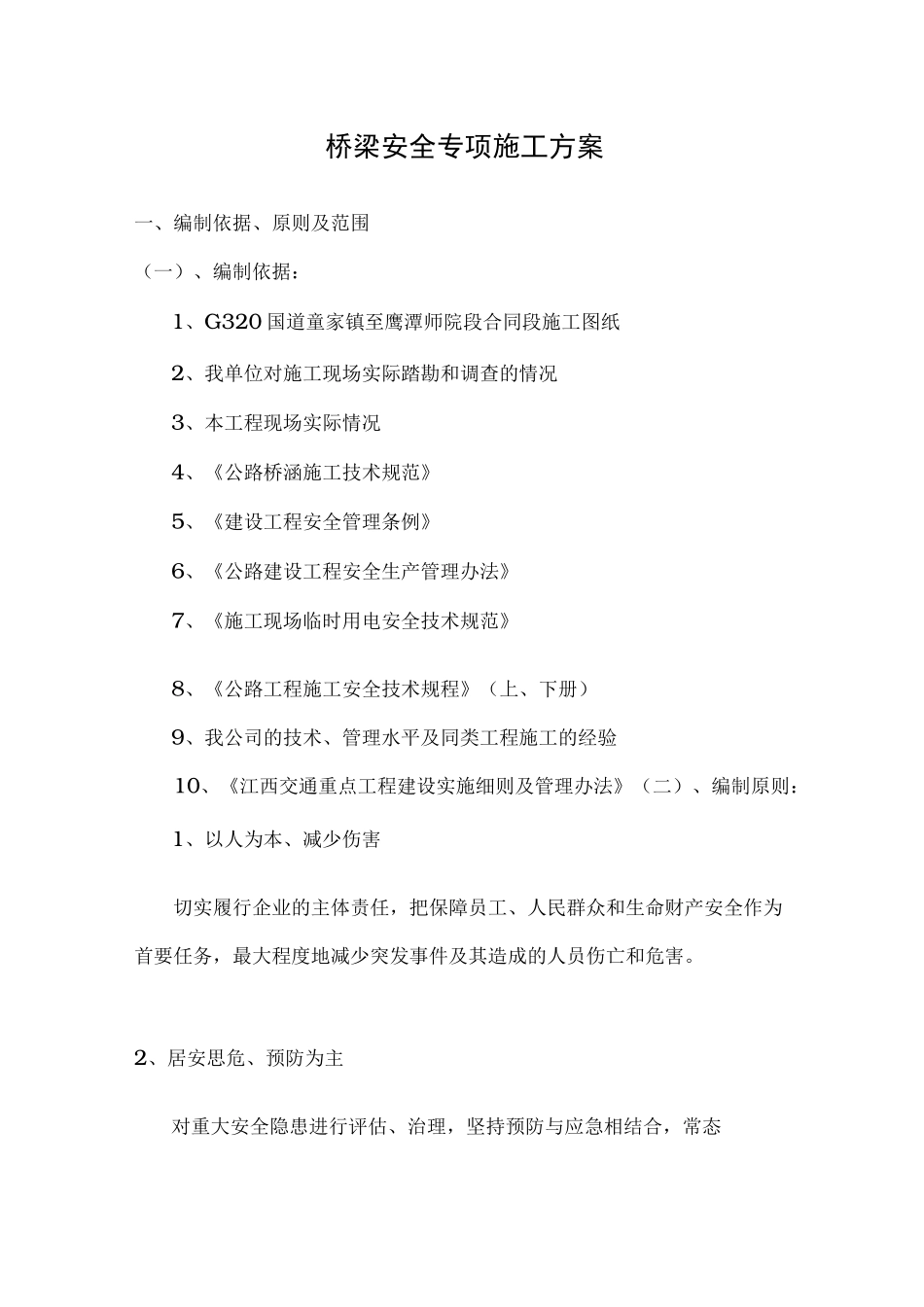

桥梁安全专项施工方案一、编制依据、原则及范围(一)、编制依据:1、G320 国道童家镇至鹰潭师院段合同段施工图纸2、我单位对施工现场实际踏勘和调查的情况3、本工程现场实际情况4、《公路桥涵施工技术规范》5、《建设工程安全管理条例》6、《公路建设工程安全生产管理办法》7、《施工现场临时用电安全技术规范》8、《公路工程施工安全技术规程》(上、下册)9、我公司的技术、管理水平及同类工程施工的经验10、《江西交通重点工程建设实施细则及管理办法》(二)、编制原则:1、以人为本、减少伤害切实履行企业的主体责任,把保障员工、人民群众和生命财产安全作为首要任务,最大程度地减少突发事件及其造成的人员伤亡和危害。2、居安思危、预防为主对重大安全隐患进行评估、治理,坚持预防与应急相结合,常态与非常态相结合,做好应对突发事件的各项准备工作。3、统一领导、分级负责在项目部领导小组统一领导下,健全分类管理、分级负责的管理体制,落实行政领导责任制,切实履行项目部的管理、监督、协调、服务职能,充分发挥管理机构的作用。(三)编制范围:G320 国道童家镇至鹰潭师院段公路改建工程。本合同段共计有 2 座桥及 K647+680 中桥,K651+785 小桥。二、桥梁工程概况本标段钻孔灌注桩共计 24 根.箱梁工程数量共计 3 跨(孔)桥梁施工主要施工工序有:下部施工的桩基钻孔、桩基、桥台的浇注;上部施工的现浇砼箱梁、预应力砼箱梁面铺筑、防撞护栏及附属工程等。三、计划开竣工日期本工程计划 2015 年 8 月 30 日开工,计划工期为 4 个月,预计2015 年 12 月 30 日主体工程完工。四、安全生产管理体系1、安全生产目标总目标:杜绝因工死亡事故,非因工死亡率在 0・1%0,力争消灭民工重大伤亡事故;力争减少一般事故,消灭重大经济损失事故。2、安全防范重点(1) 防交通事故、(2)防起重伤害事故、(3)防机械伤害事故、(4)防火灾事故、(5)防触电事故3、安全生产保证体系安全保证体系框图4、安全生产保证措施1、组织保证措施① 项目部成立以项目经理为第一责任人的安全生产领导小组,安质部配专职安全工程师。安全组织机构人员有:组长:史乃闪、副组长:秦社江、组员:董艳兵、姜磊。② 作业班组配兼职安全员建立各级网络,做到“专管成线,群管成片”。2、制度保证措施① 严格按照交通部及当地有关保证安全生产的文件和规定执行。② 为加强施工中管理、保障施工人员和国家财产的安全,根据“谁主管谁负责”的原...
