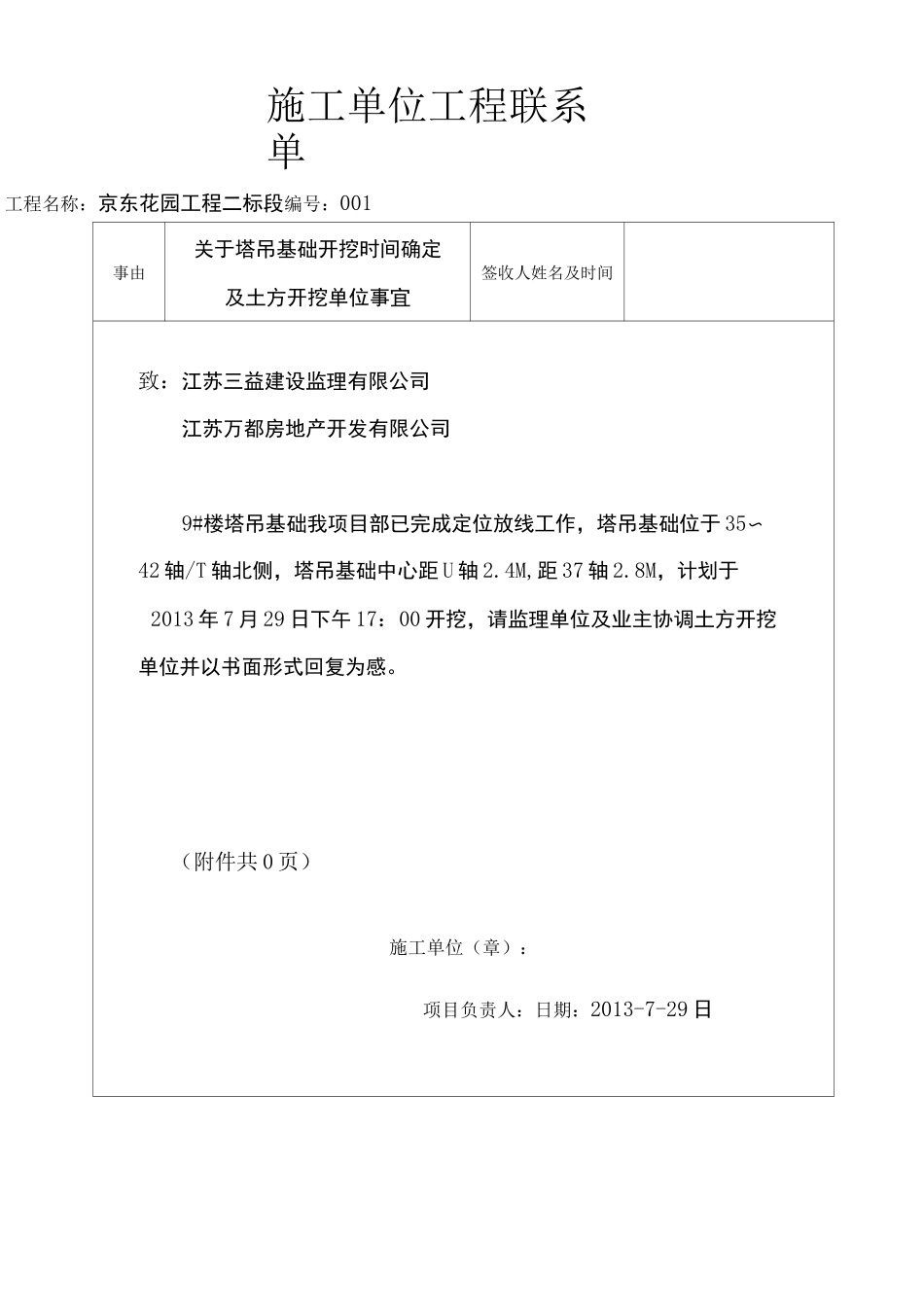

施工单位工程联系单工程名称:京东花园工程二标段编号:001事由关于塔吊基础开挖时间确定及土方开挖单位事宜签收人姓名及时间致:江苏三益建设监理有限公司江苏万都房地产开发有限公司9#楼塔吊基础我项目部已完成定位放线工作,塔吊基础位于 35〜42 轴/T 轴北侧,塔吊基础中心距 U 轴 2.4M,距 37 轴 2.8M,计划于2013 年 7 月 29 日下午 17:00 开挖,请监理单位及业主协调土方开挖单位并以书面形式回复为感。(附件共 0 页)施工单位(章):项目负责人:日期:2013-7-29 日欢迎下载 2工程名称句容市京东花园工程二标段建设单位江苏万都房地产开发有限公司监理单位江苏三益建设监理有限公司施工单位江苏南通二建集团有限公司事由关于工期延误事宜。内容:致:江苏万都房地产开发有限公司(建设单位)江苏三益建设监理有限公司(监理单位)由我单位承建的京东花园二标段,钢筋是甲供材,会议上确定上报的钢筋进场计划会在三天内进场。我单位上报的三级钢盘螺 8,三级钢盘螺 10 于2013.9.26 上报(有手机短信为证),按会议确定的进场日期应于 2013.9.29日进场,可是此批钢筋却于 2013.10.6 日进场,影响我公司进度 7 天,请业主和监理确认此事施工单位负责人:年月日建设单位意见:年月日监理单位意见:年月日欢迎下载 3工程名称句容市京东花园工程二标段建设单位江苏万都房地产开发有限公司监理单位江苏三益建设监理有限公司施工单位江苏南通二建集团有限公司事由关于转移临时道路的石材事宜内容:致:江苏万都房地产开发有限公司(建设单位)江苏三益建设监理有限公司(监理单位)由我公司承建的京东花园二标段,在 7#-1 北边一条路,由我公司安排人员和材料浇筑的道路,业主分包单位(干挂石材单位)石材材料堆放我道路上,我公司在工程例会多次提出请求业主和监理协调处理,可是到今天道路上只处理了一半石材,还有一半石材没有处理,请业主和监理接到此联系单在两天内协调处理掉,还有此道路由于分包土方单位的挖机和打桩单位的打桩机转场,破坏了道路,请业主和监理协调安排人员修复好,方便我公司后期施工。施工单位负责人:年月日建设单位意见:年月日监理单位意见:年月日施工单位工程联系单编号:008欢迎下载 4施工单位工程联系单编号:008欢迎下载 5工程名称句容市京东花园工程二标段建设单位江苏万都房地产开发有限公司监理单位江苏三益建设监理有限公司施工单位江苏南通二建集团有限公司事由关于关...
