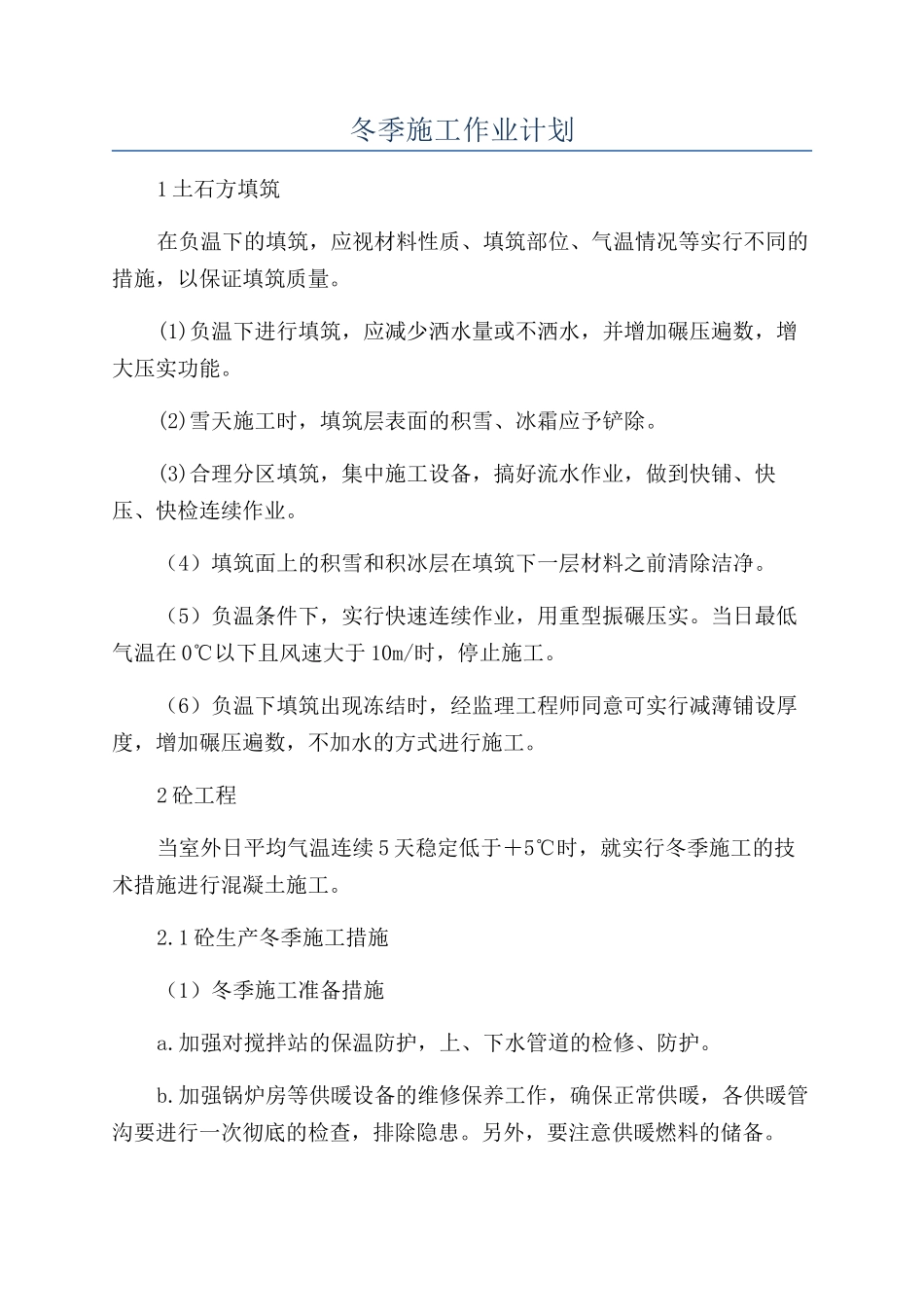

冬季施工作业计划

冬季施工作业计划_第1页
冬季施工作业计划_第2页
冬季施工作业计划_第3页

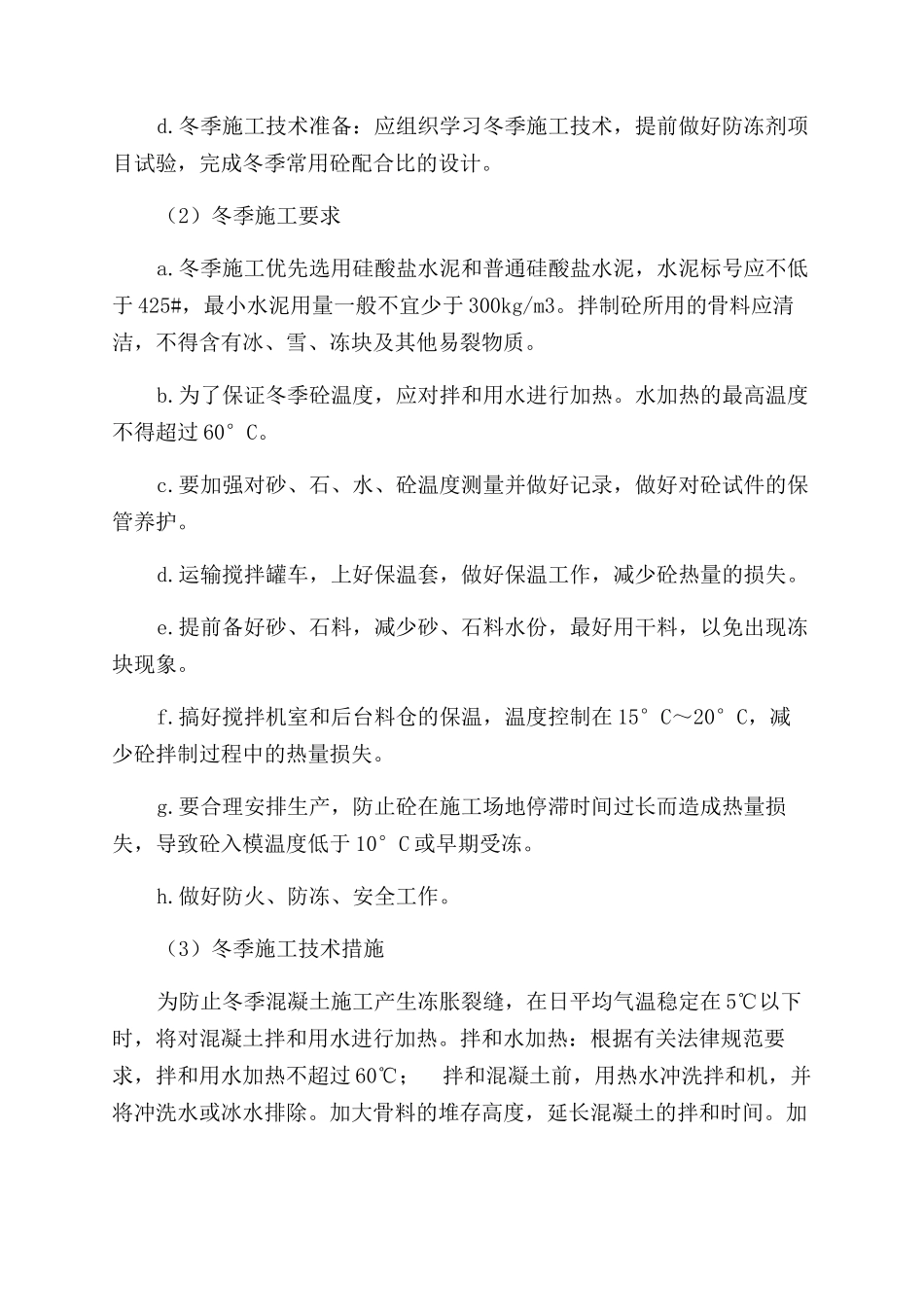

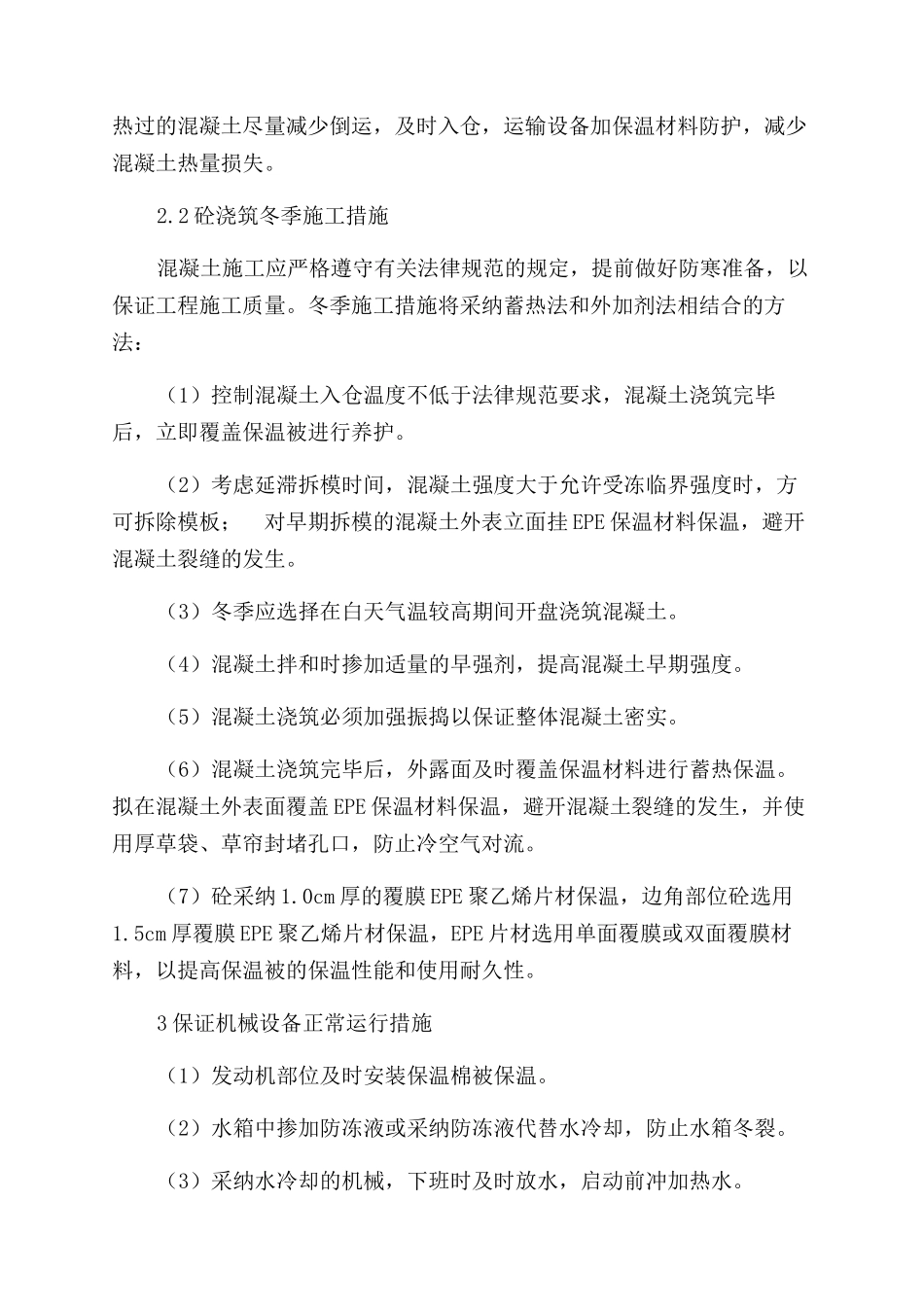

冬季施工作业计划1 土石方填筑在负温下的填筑,应视材料性质、填筑部位、气温情况等实行不同的措施,以保证填筑质量。(1)负温下进行填筑,应减少洒水量或不洒水,并增加碾压遍数,增大压实功能。(2)雪天施工时,填筑层表面的积雪、冰霜应予铲除。(3)合理分区填筑,集中施工设备,搞好流水作业,做到快铺、快压、快检连续作业。(4)填筑面上的积雪和积冰层在填筑下一层材料之前清除洁净。(5)负温条件下,实行快速连续作业,用重型振碾压实。当日最低气温在 0℃以下且风速大于 10m/时,停止施工。(6)负温下填筑出现冻结时,经监理工程师同意可实行减薄铺设厚度,增加碾压遍数,不加水的方式进行施工。2 砼工程当室外日平均气温连续 5 天稳定低于+5℃时,就实行冬季施工的技术措施进行混凝土施工。2.1 砼生产冬季施工措施(1)冬季施工准备措施a.加强对搅拌站的保温防护,上、下水管道的检修、防护。b.加强锅炉房等供暖设备的维修保养工作,确保正常供暖,各供暖管沟要进行一次彻底的检查,排除隐患。另外,要注意供暖燃料的储备。d.冬季施工技术准备:应组织学习冬季施工技术,提前做好防冻剂项目试验,完成冬季常用砼配合比的设计。(2)冬季施工要求a.冬季施工优先选用硅酸盐水泥和普通硅酸盐水泥,水泥标号应不低于 425#,最小水泥用量一般不宜少于 300kg/m3。拌制砼所用的骨料应清洁,不得含有冰、雪、冻块及其他易裂物质。b.为了保证冬季砼温度,应对拌和用水进行加热。水加热的最高温度不得超过 60°C。c.要加强对砂、石、水、砼温度测量并做好记录,做好对砼试件的保管养护。d.运输搅拌罐车,上好保温套,做好保温工作,减少砼热量的损失。e.提前备好砂、石料,减少砂、石料水份,最好用干料,以免出现冻块现象。f.搞好搅拌机室和后台料仓的保温,温度控制在 15°C~20°C,减少砼拌制过程中的热量损失。g.要合理安排生产,防止砼在施工场地停滞时间过长而造成热量损失,导致砼入模温度低于 10°C 或早期受冻。h.做好防火、防冻、安全工作。(3)冬季施工技术措施为防止冬季混凝土施工产生冻胀裂缝,在日平均气温稳定在 5℃以下时,将对混凝土拌和用水进行加热。拌和水加热:根据有关法律规范要求,拌和用水加热不超过 60℃; 拌和混凝土前,用热水冲洗拌和机,并将冲洗水或冰水排除。加大骨料的堆存高度,延长混凝土的拌和时间。加热过的混凝土尽量减少倒运,及时入仓,运输设备加保温材料防护,减少混凝土热量损失。2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
