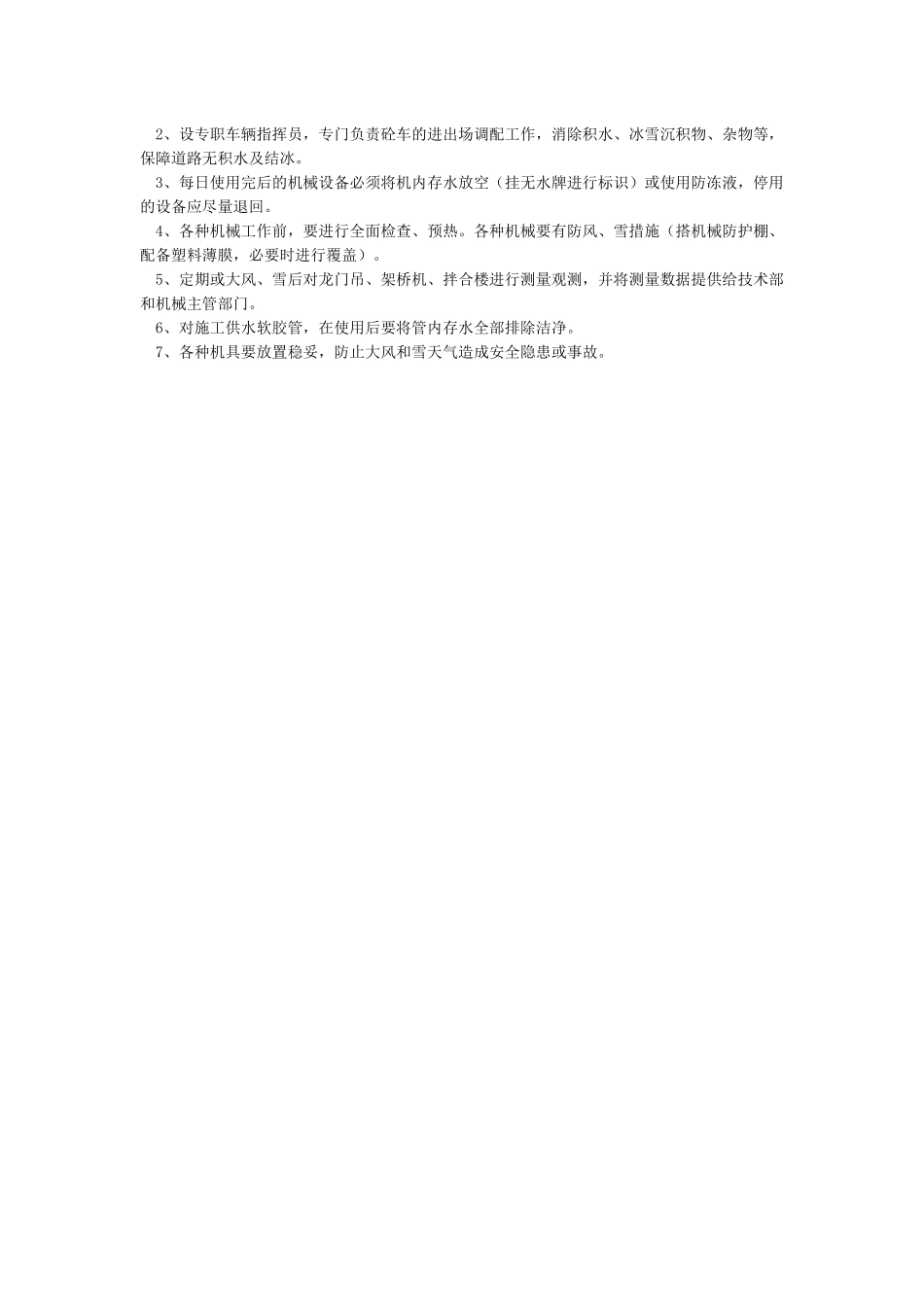

冬季施工安全防范措施冬季施工安全防范措施 为圆满完成本阶段的施工任务,保障***高速的正常建设进度,我标段确需开展冬季施工工作,且本标段冬季施工的主要内容为 60 片预应力箱梁的制作与架设,现根据我标段的实际情况,特制定冬季施工安全管控措施。 一、 工程概况 ***高速公路路基第二十二合同段为***路桥建设有限责任公司中标。本合同段起点桩号K254+400,终点桩号 K258+180,全长 3.78km,主要工程量有:挖方 1698881m3,路基填筑131142m2,大桥 1603m/5 座,(清水河 4 号大桥,清水河 5 号大桥,高家沟 1 号大桥,高家沟 2号大桥,清水河 6 号大桥),天桥一座,涵洞 5 道以及本合同段的路基、防护、排水工程。拟进行冬季施工的主要工程项目有:桥梁下部结构、桥梁桩基础、路基开挖、涵洞基础浇筑等。 冬季施工是指根据当地多年气温资料,室外平均气温连续 5 天稳定低于 5℃时,混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。 二、 工程内容: 1、桥梁工程:本合同段主要为 60 片预应力箱梁的制作和架设工作。其中制作为两个工点,即一号梁场和二号梁场。架梁两个工点,即清水河 4 号桥架梁点与清水河 6 号桥架梁点。其中清水河 4 号桥主要任务为左幅箱梁的架设。清水河 6 号桥为右幅的箱梁架设, 三、 冬季施工安全管理目标 坚持贯彻“安全第一,预防为主,综合治理”的原则,总体目标为:人员零伤亡,无重大、特大安全事故。 四、 冬季施工安全管理组织 以管安全的项目经理为核心,建立以各专职安全员为主,各施施工场地点兼职安全员为辅,全体施工人员共同参加的三级冬季施工安全管理体系,加强冬季施工的安全管理工作,明确安全管理人员的职责和责任,确保冬季施工安全达到预期目标。 项目部成立冬季施工安全管理领导小组,由项目经理李文照任领导小组组长,负责全项目部的安全部署工作。 各专职安全员及领导小组成员根据施工现场实际情况划分责任区域,各自对所负责区域的安全工作进行管理和监督并负责。 各施工作业面负责人为兼职安全员,对所负责施工的工作面进行安全管理,并接受专职安全员的监督。 五、 冬季施工安全管理措施 (一) 冬季施工生活区安全措施 1.冬季施工宿舍内采纳电暖气取暖,宿舍减少大功率电暖的长时间使用;并时常自觉检查用电设施是否安全,在人员不在房间的时间关闭电暖气的使用,用电高峰期自觉不使用大功率用电设施。 2.设专人对项目部及施工人...
