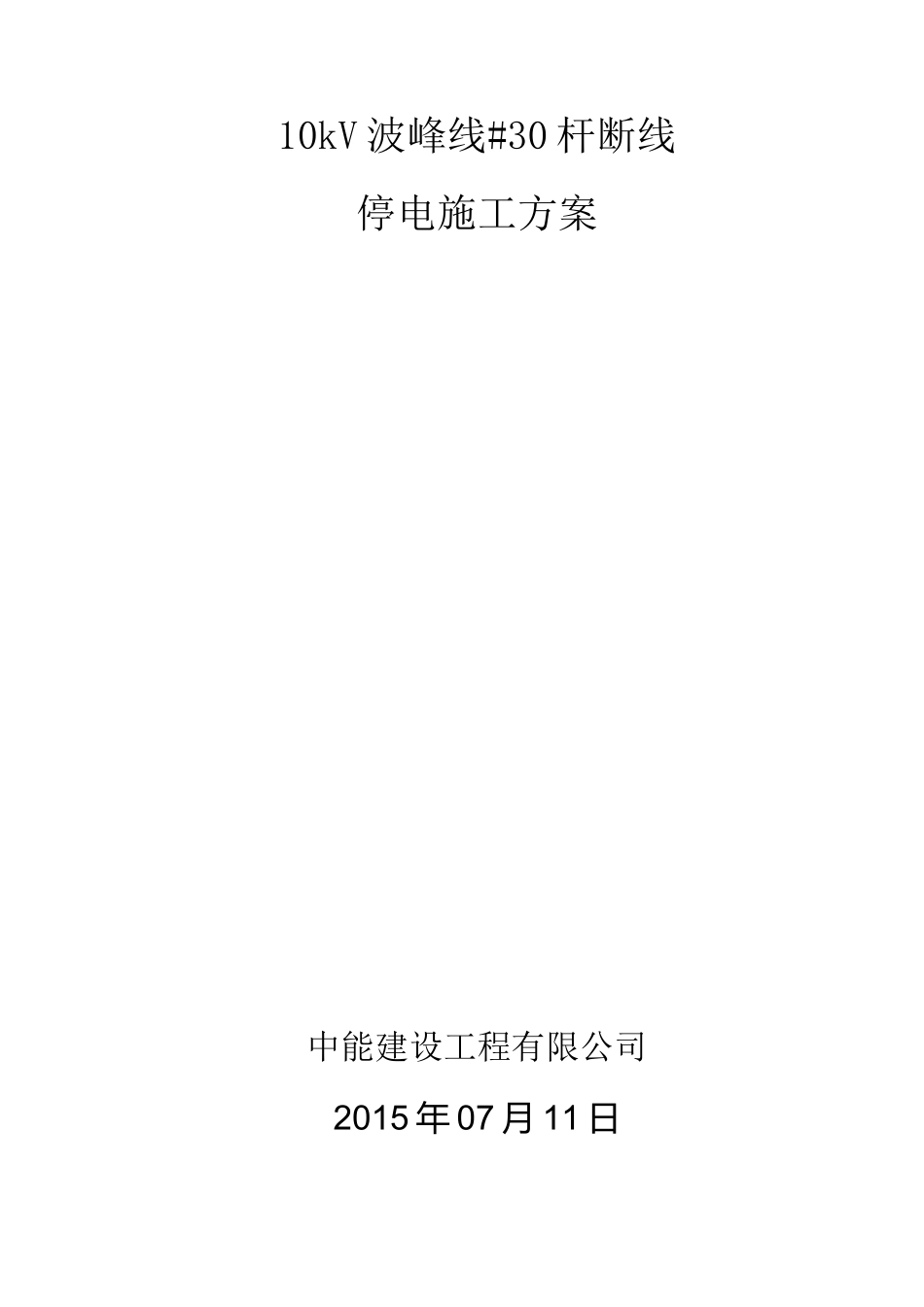

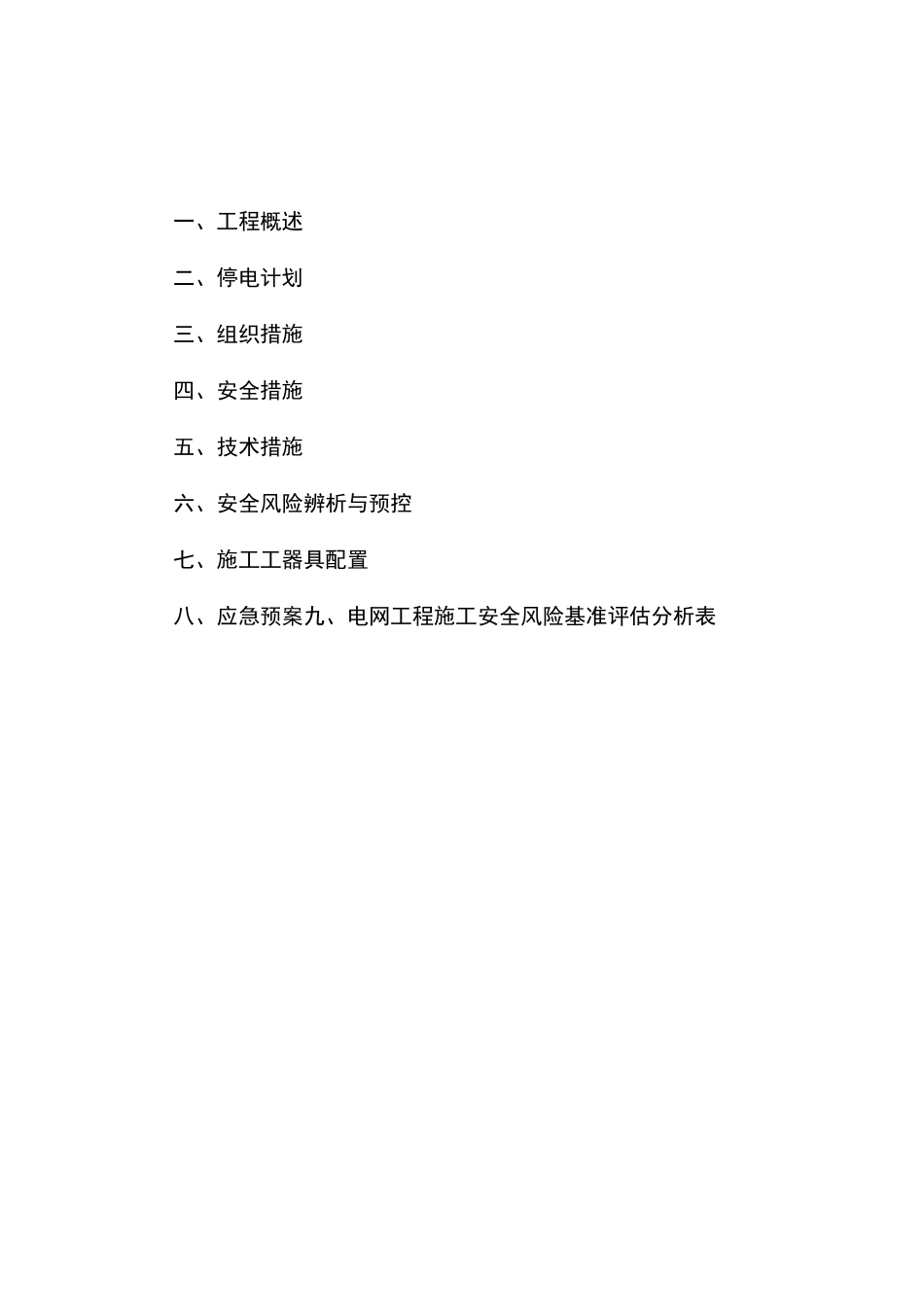

10kV 波峰线#30 杆断线停电施工方案中能建设工程有限公司2015 年 07 月 11 日一、工程概述二、停电计划三、组织措施四、安全措施五、技术措施六、安全风险辨析与预控七、施工工器具配置八、应急预案九、电网工程施工安全风险基准评估分析表0 三制施工工前隹备施工方案审批技术交底恢复送电第一章工程概况本工程为 10kV 波峰线#30 杆用户线路断线故障第二章停电计划1、本次停电施工任务:1)在 10kV 波峰线#30 杆断线处接线;2、停电施工:1)停电线路名称:35kV 金波站 10kV 波峰线;10kV 金波农场线2)停电开关名称:a
35kV 金波站 10kV 波峰线断路器及隔离刀闸;b
35kV 金波站 10kV 金波农场线断路器及隔离刀闸;3)停电范围:35kV 金波站 10kV 波峰线间隔及 35kV 金波站 10kV 金波农场线间隔4)计划停电施工时间:计划停电时间2016 年 07 月 12 日 08 时 00 分到 2016 年 07 月 12 日 18 时 00 分批准时间注:具体时间以调度批准实际时间为准
5)施工地段:10kV 波峰线#30 杆处
停电施工前内容:停电、验电和挂接地图 1 施工工艺流程1、停电施工前需编制施工方案,进行技术交底,组织有关人员学习安全规程及施工方案内容
按工具配备表,对准备在施工中使用的工器具逐件进行规格、数量、要求的检查与核对
2、方案报审批提前向监理、建设单位及供电局等相关单位报送方案,并取得批复
现场施工准备►工作票签发、递送4、停电施工计划安排:序号主要施工内容计划开始时间计划完成时间施工负责人安全员挂接地线点2015 年 02016 年 071停电、验电、月 12 日 8月 12 日苏庆杰高建峰挂接地18 时 00时 00 分分2015 年 07修复断线施2016 年 07月 12 日1、10kV 波峰
