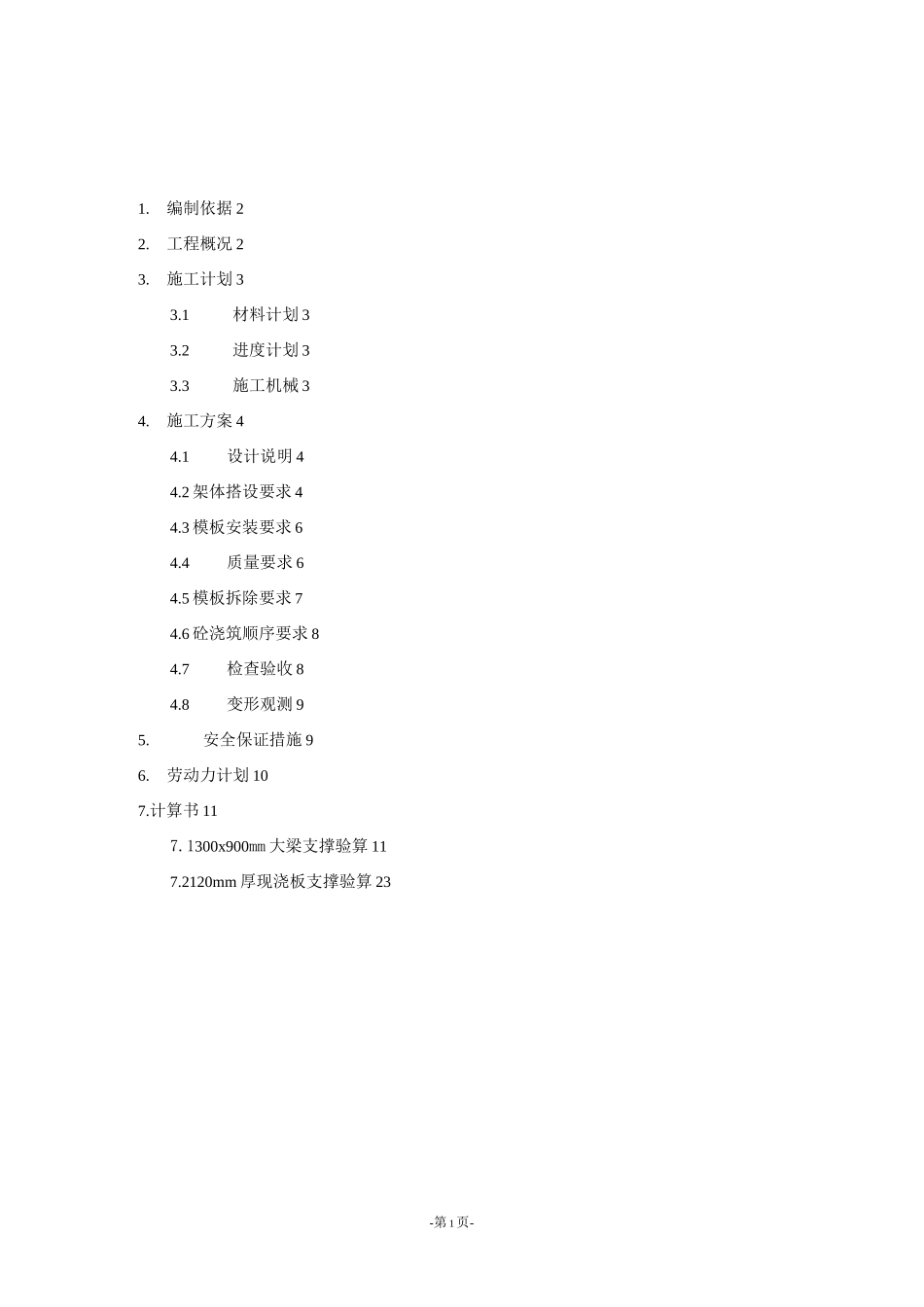

-第 1 页-1
编制依据 22
工程概况 23
施工计划 33
1材料计划 33
2进度计划 33

3施工机械 34
施工方案 44
1设计说明 44
2 架体搭设要求 44
3 模板安装要求 64
4质量要求 64
5 模板拆除要求 74
6 砼浇筑顺序要求 84
7检查验收 84
8变形观测 95
安全保证措施 96
劳动力计划 107
计算书 117
1300x900mm 大梁支撑验算 117
2120mm 厚现浇板支撑验算 23-第 2 页-1
《混凝土结构工程施工质量验收规范》GB50204-20022
《建筑工程施工质量验收统一标准》GB50300-20013
《钢筋混凝土高层建筑结构技术与施工规程》JGJ3-20024
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20115
《建筑施工模板安全技术规范》JGJ162-20086
建质【2009】87 号关于印发《危险性较大的分部分项工程安全管理办法》的通知7
成建安监发【2012】19 号文关于进一步加强建设工程模板支撑体系安全管理的通知8
经批准的施工组织设计2
工程概况工程名称建设单位设计单位监理单位建设地点建设规模项目抗震设防抗震等级结构形式层高梁截面尺寸板厚以上各栋相关楼层层高均大于 5m 小于 8m,属于普通高支模体系,根据建质[2009]87 号-第 3 页-文要求,本方案无需经过专家论证
1 材料计划1、施工采用的架管、木板、枋木、钢板、扣件等周转材料,必须派专人进行检查,发现有列缝,锈蚀严重及弯曲变形等均不得使用
2、主支撑架下方采用整钢管,不得进行倒管,标准管及顶托专门购买或租赁
3、建筑材料进场后均要见复试报告且合格后方能使用
4、始终保证 3 层楼的周转材料用量
2 进度计划各栋高支模区域进度安排如下:搭架 5 天一绑扎柱筋 2
