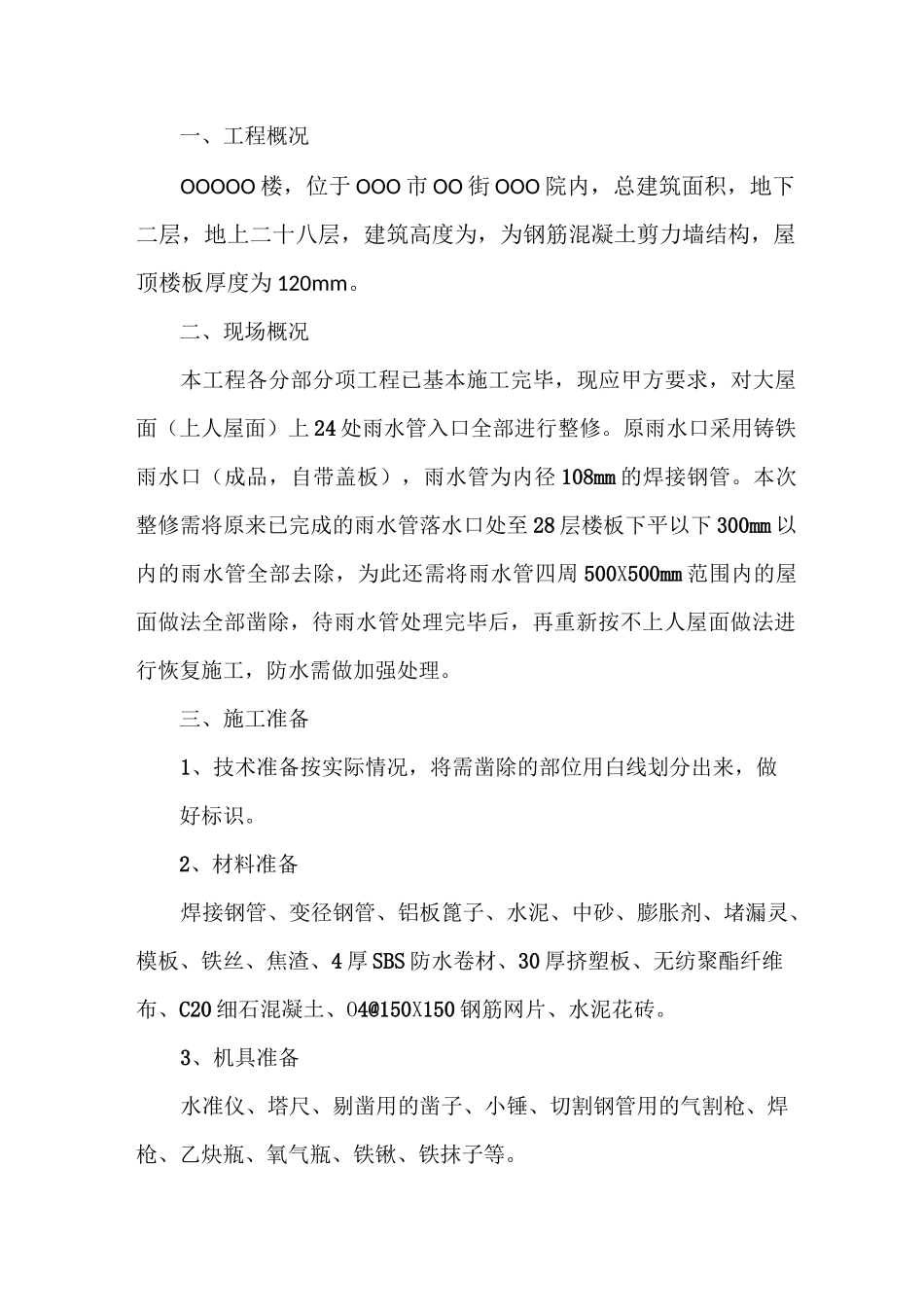

雨水管道整修施工方案OOOOO 项目部二 O 一二年一、工程概况二、现场概况三、施工准备四、施工方法五、质量保证措施六、安全文明、环保措施七、成品保护措施雨水管道整修施工方案一、工程概况OOOOO 楼,位于 OOO 市 OO 街 OOO 院内,总建筑面积,地下二层,地上二十八层,建筑高度为,为钢筋混凝土剪力墙结构,屋顶楼板厚度为 120mm
二、现场概况本工程各分部分项工程已基本施工完毕,现应甲方要求,对大屋面(上人屋面)上 24 处雨水管入口全部进行整修
原雨水口采用铸铁雨水口(成品,自带盖板),雨水管为内径 108mm 的焊接钢管
本次整修需将原来已完成的雨水管落水口处至 28 层楼板下平以下 300mm 以内的雨水管全部去除,为此还需将雨水管四周 500X500mm 范围内的屋面做法全部凿除,待雨水管处理完毕后,再重新按不上人屋面做法进行恢复施工,防水需做加强处理
三、施工准备1、技术准备按实际情况,将需凿除的部位用白线划分出来,做好标识
2、材料准备焊接钢管、变径钢管、铝板篦子、水泥、中砂、膨胀剂、堵漏灵、模板、铁丝、焦渣、4 厚 SBS 防水卷材、30 厚挤塑板、无纺聚酯纤维布、C20 细石混凝土、O4@150X150 钢筋网片、水泥花砖
3、机具准备水准仪、塔尺、剔凿用的凿子、小锤、切割钢管用的气割枪、焊枪、乙炔瓶、氧气瓶、铁锹、铁抹子等
四、施工方法1、按预先划分好的区域将屋面相应部位凿除,遇到钢筋网片时,将钢筋网片切开向上弯起
防水卷材要留有 100 宽的搭接位置,便于修复时防水卷材搭接严密
2、屋面做法去除后,在 28 层楼板底平以下 300mm 处开始切割开雨水管
切割前,预先固定 28 层雨水管位置,确保雨水管不得移位
3、切割开后,将原有雨水管去除时,用小锤轻轻的向上敲击,尽量避免对屋面楼板造成大面积的破坏
4、新的雨水口落水口采用变径钢管,下部与焊
