电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

(完整)人工顶管技术交底

(完整)人工顶管技术交底_第1页
(完整)人工顶管技术交底_第2页
(完整)人工顶管技术交底_第3页

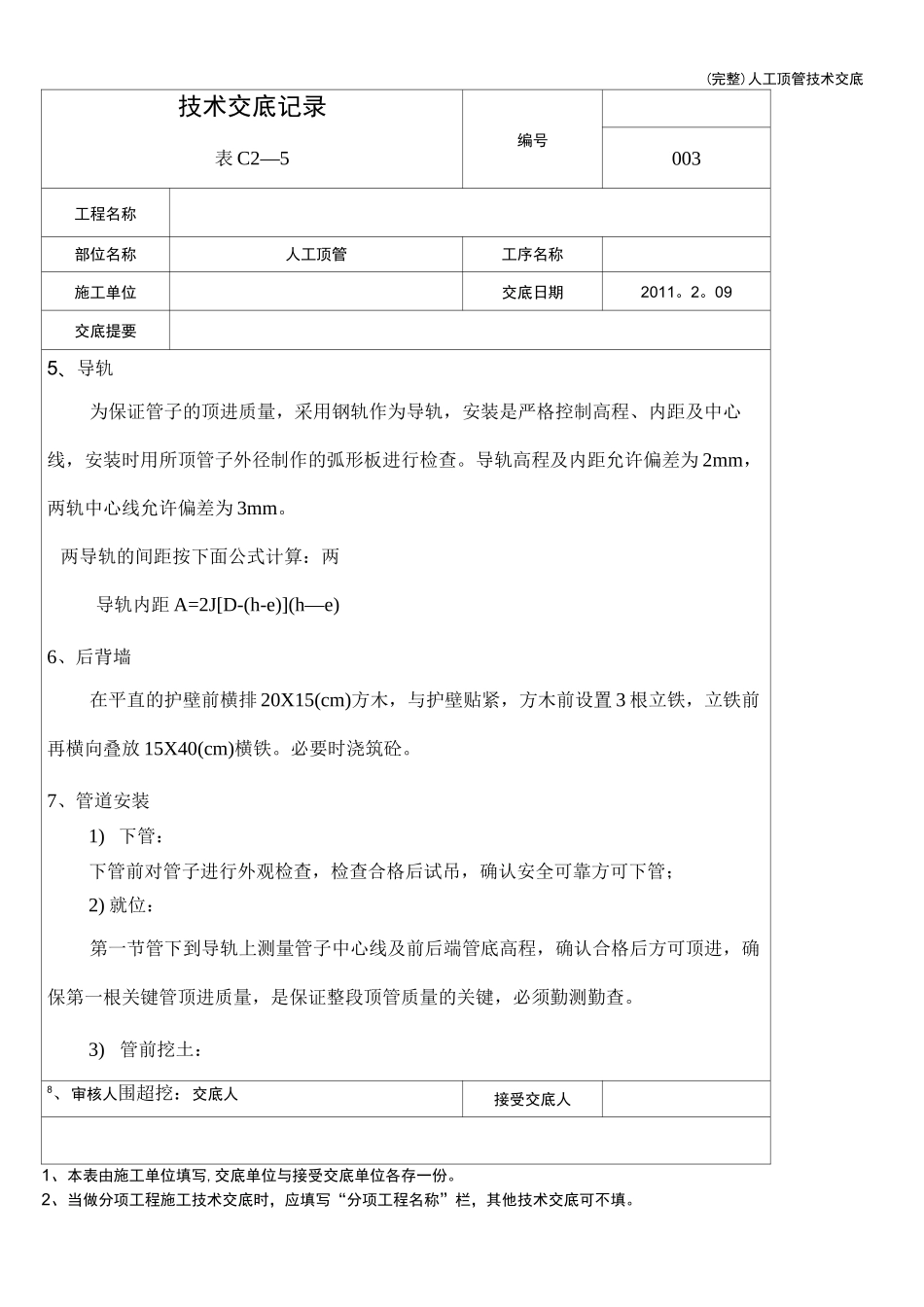

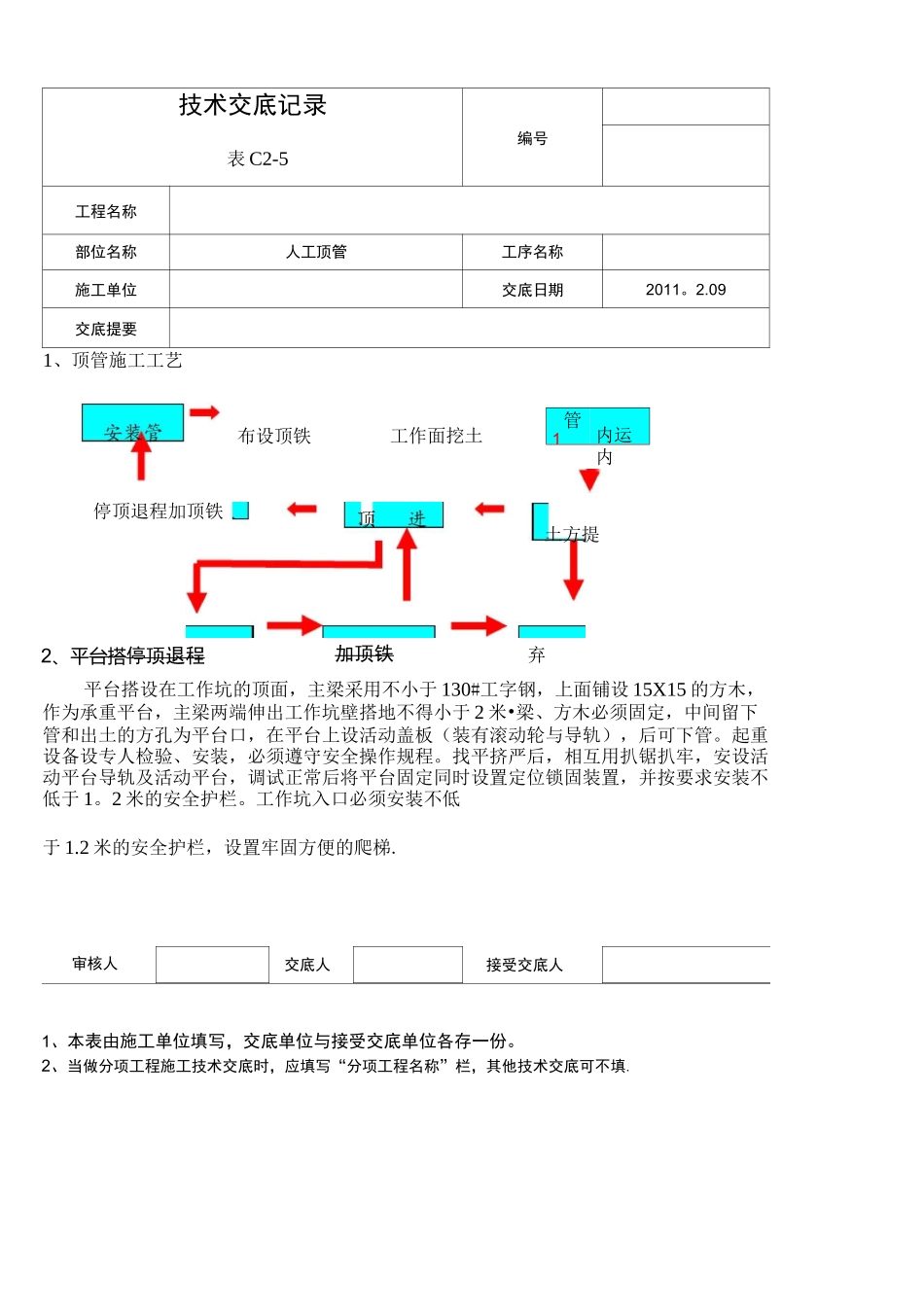

技术交底记录编号表 C2-5工程名称部位名称人工顶管工序名称施工单位交底日期2011。2.09交底提要1、顶管施工工艺平台搭设在工作坑的顶面,主梁采用不小于 130#工字钢,上面铺设 15X15 的方木,作为承重平台,主梁两端伸出工作坑壁搭地不得小于 2 米•梁、方木必须固定,中间留下管和出土的方孔为平台口,在平台上设活动盖板(装有滚动轮与导轨),后可下管。起重设备设专人检验、安装,必须遵守安全操作规程。找平挤严后,相互用扒锯扒牢,安设活动平台导轨及活动平台,调试正常后将平台固定同时设置定位锁固装置,并按要求安装不低于 1。2 米的安全护栏。工作坑入口必须安装不低于 1.2 米的安全护栏,设置牢固方便的爬梯.工作面挖土管1内运内土方提2、平台搭停顶退程布设顶铁停顶退程加顶铁顶弃加顶铁审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填.技术交底记录表 C2—5编号003工程名称部位名称人工顶管工序名称施工单位交底日期2011。2。09交底提要3、工作坑尺寸的确定工作坑的净空尺寸受到现况交通的影响,顶管前进方向坑的净空尺寸:长 4.5m*宽3。5m。宽度足以满去要求,长度最小要求:L 二管长 2+顶搞 1。5+护口铁 0。2+后背0.6+管外露 0。2=4.5m;在前进方向先向前挖土不小于 0。6m,根据土质情况决定是否需要洞内土壁支护,以确保施工安全。4、棚架棚架采用四角架支搭,支搭于平台上的起重架,安装牢固。支架的底脚必须固定在梁上,支架的横拉杆不少于四道。每道间距不大于 1.5 米,支架安装完成后,必须经验收合格后方可使用。拆除时必须设专人指挥,自上而下进行,工作坑内不得有人。平台上不得有非作业人员。起重设备设一大一小两台卷扬机,大卷扬机主要用于运管下管,承载力不小于 15 吨,并且设置一组动滑轮,以减少承载力;小卷扬机主要用于人工出土,承载力要求不小于 1 吨。卷扬机通过定滑轮以钢丝绳连接,钢丝绳必须采用^12.5 以上的、无断股钢丝绳,才能保证施工安全。安装前必须对起重设备进行全面检查,设备完好,方可安装。起重设备正式作业前必须进行试吊,吊离地面 10cm 左右,检查起重设备、卡环、吊钩、钢丝绳及支架等设备,吊钩必须有防脱钩装置,使用卡环时,严禁卡环侧向受力,起吊前必须检查封闭销是否拧紧,不得使用有裂纹、变形的卡环,严禁用焊补方法修复卡环,确保安全...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

wxg+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
