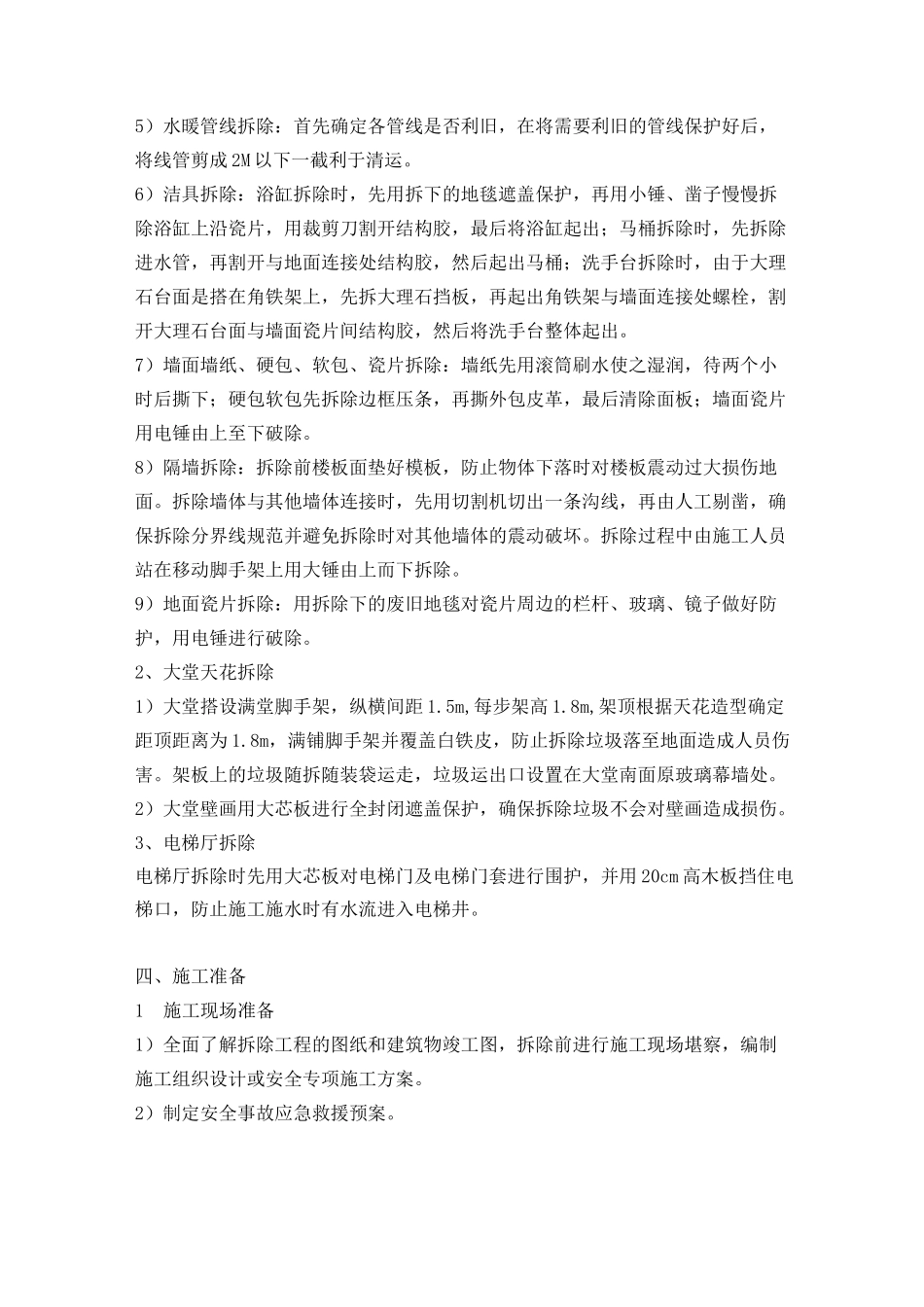

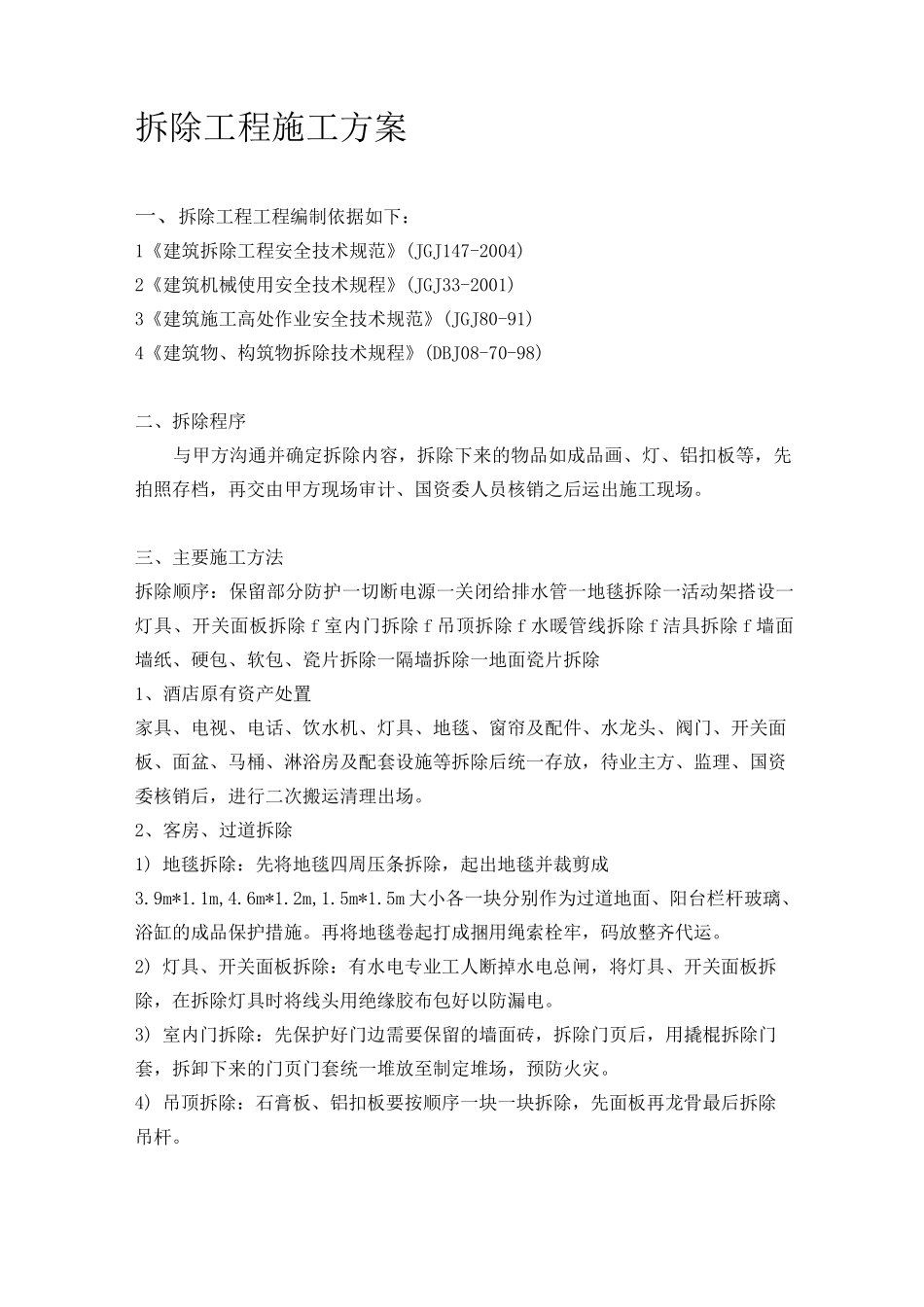

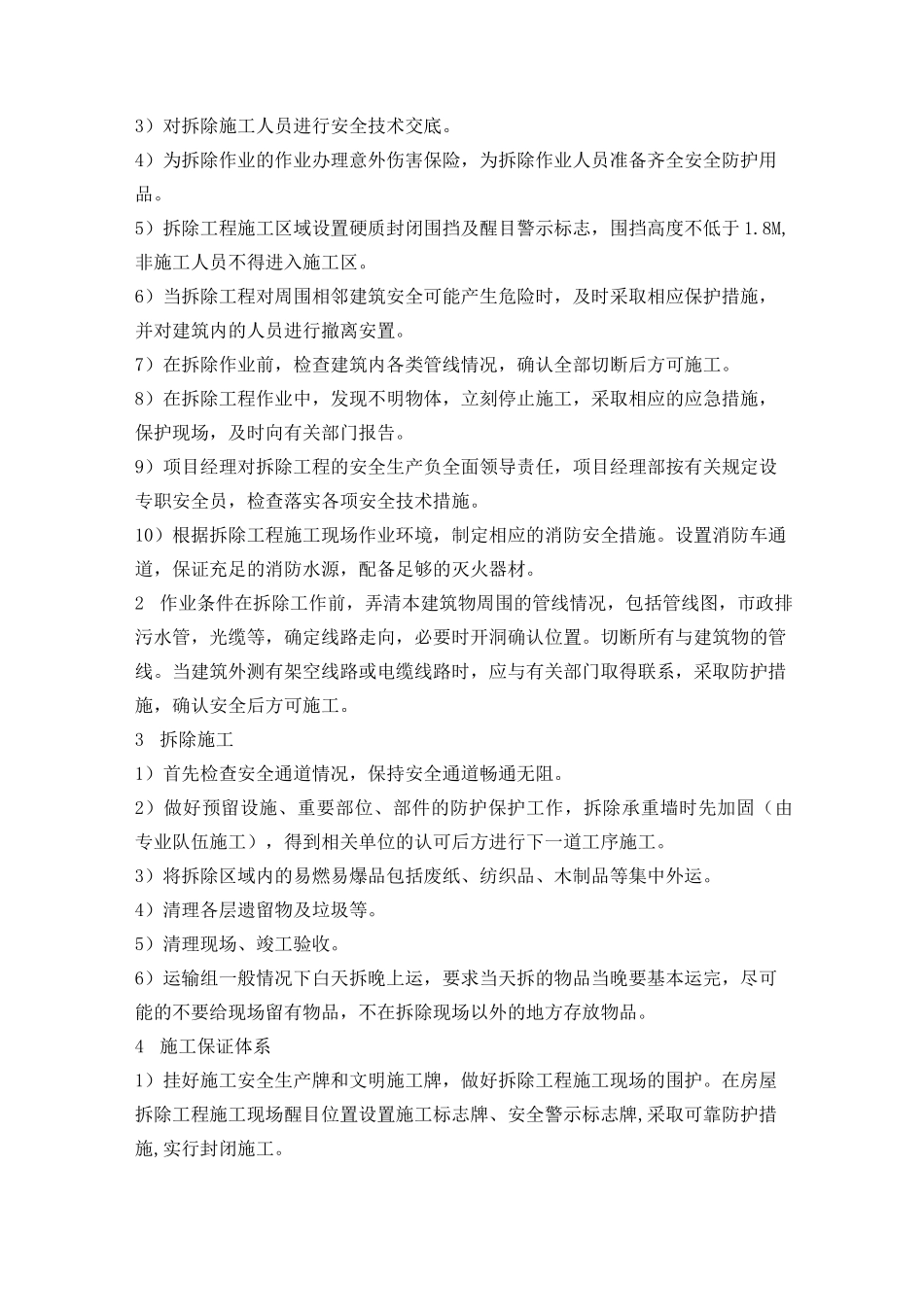

拆除工程施工方案一、拆除工程工程编制依据如下:1《建筑拆除工程安全技术规范》(JGJ147-2004)2《建筑机械使用安全技术规程》(JGJ33-2001)3《建筑施工高处作业安全技术规范》(JGJ80-91)4《建筑物、构筑物拆除技术规程》(DBJ08-70-98)二、拆除程序与甲方沟通并确定拆除内容,拆除下来的物品如成品画、灯、铝扣板等,先拍照存档,再交由甲方现场审计、国资委人员核销之后运出施工现场。三、主要施工方法拆除顺序:保留部分防护一切断电源一关闭给排水管一地毯拆除一活动架搭设一灯具、开关面板拆除 f 室内门拆除 f 吊顶拆除 f 水暖管线拆除 f 洁具拆除 f 墙面墙纸、硬包、软包、瓷片拆除一隔墙拆除一地面瓷片拆除1、酒店原有资产处置家具、电视、电话、饮水机、灯具、地毯、窗帘及配件、水龙头、阀门、开关面板、面盆、马桶、淋浴房及配套设施等拆除后统一存放,待业主方、监理、国资委核销后,进行二次搬运清理出场。2、客房、过道拆除1) 地毯拆除:先将地毯四周压条拆除,起出地毯并裁剪成3.9m*1.1m,4.6m*1.2m,1.5m*1.5m 大小各一块分别作为过道地面、阳台栏杆玻璃、浴缸的成品保护措施。再将地毯卷起打成捆用绳索栓牢,码放整齐代运。2) 灯具、开关面板拆除:有水电专业工人断掉水电总闸,将灯具、开关面板拆除,在拆除灯具时将线头用绝缘胶布包好以防漏电。3) 室内门拆除:先保护好门边需要保留的墙面砖,拆除门页后,用撬棍拆除门套,拆卸下来的门页门套统一堆放至制定堆场,预防火灾。4) 吊顶拆除:石膏板、铝扣板要按顺序一块一块拆除,先面板再龙骨最后拆除吊杆。5)水暖管线拆除:首先确定各管线是否利旧,在将需要利旧的管线保护好后,将线管剪成 2M 以下一截利于清运。6)洁具拆除:浴缸拆除时,先用拆下的地毯遮盖保护,再用小锤、凿子慢慢拆除浴缸上沿瓷片,用裁剪刀割开结构胶,最后将浴缸起出;马桶拆除时,先拆除进水管,再割开与地面连接处结构胶,然后起出马桶;洗手台拆除时,由于大理石台面是搭在角铁架上,先拆大理石挡板,再起出角铁架与墙面连接处螺栓,割开大理石台面与墙面瓷片间结构胶,然后将洗手台整体起出。7)墙面墙纸、硬包、软包、瓷片拆除:墙纸先用滚筒刷水使之湿润,待两个小时后撕下;硬包软包先拆除边框压条,再撕外包皮革,最后清除面板;墙面瓷片用电锤由上至下破除。8)隔墙拆除:拆除前楼板面垫好模板,防止物体下落时对楼板震动过大损伤地面。拆除墙体与其他墙体连接时,先用切割机切出...
