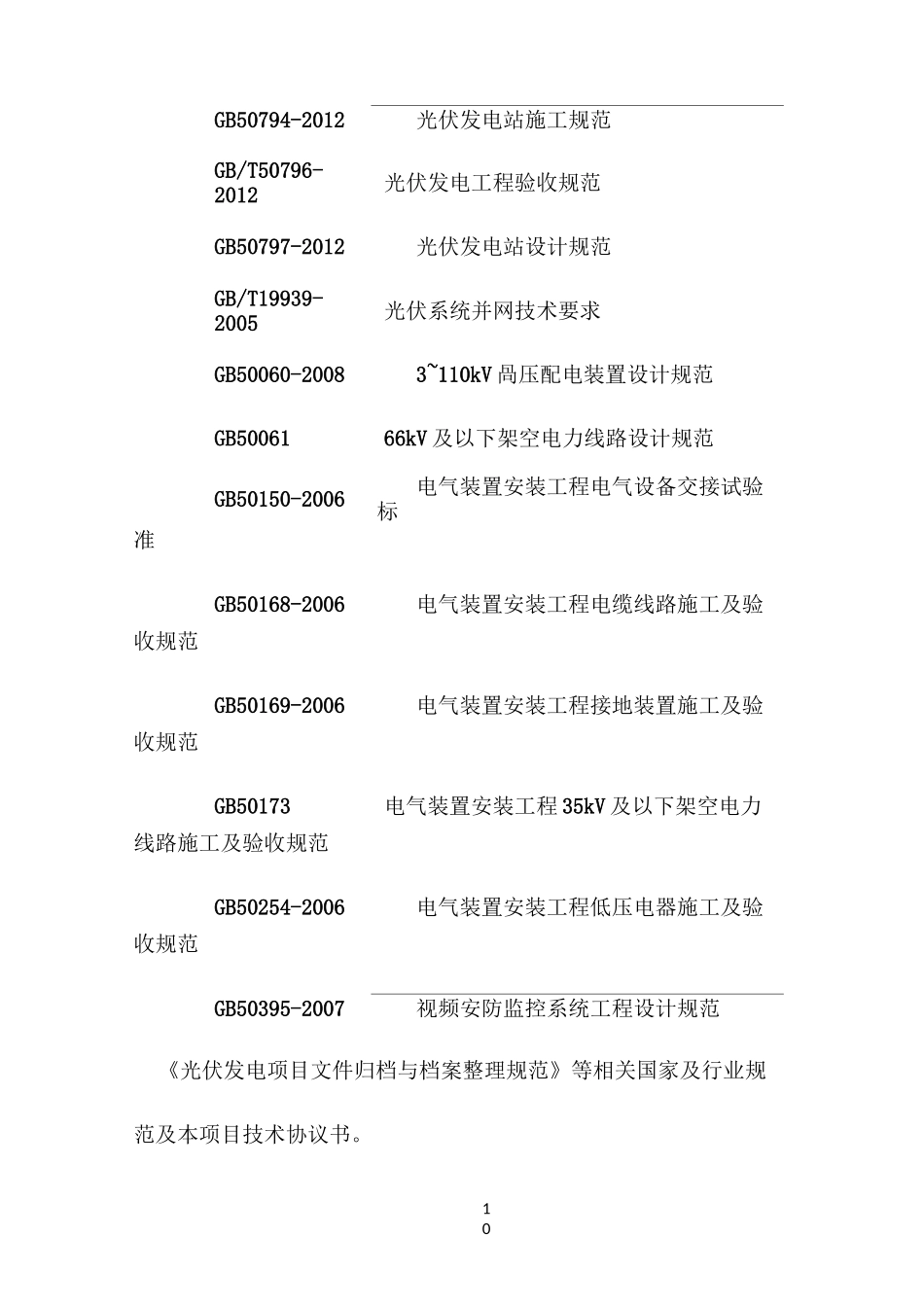

10试运行验收方案试运行验收方案、验收依据:10GB50794-2012光伏发电站施工规范GB/T50796-2012光伏发电工程验收规范GB50797-2012光伏发电站设计规范GB/T19939-2005光伏系统并网技术要求GB50060-20083~110kV 咼压配电装置设计规范GB5006166kV 及以下架空电力线路设计规范GB50150-2006电气装置安装工程电气设备交接试验标准GB50168-2006电气装置安装工程电缆线路施工及验收规范GB50169-2006电气装置安装工程接地装置施工及验收规范GB50173电气装置安装工程 35kV 及以下架空电力线路施工及验收规范GB50254-2006电气装置安装工程低压电器施工及验收规范GB50395-2007视频安防监控系统工程设计规范《光伏发电项目文件归档与档案整理规范》等相关国家及行业规范及本项目技术协议书

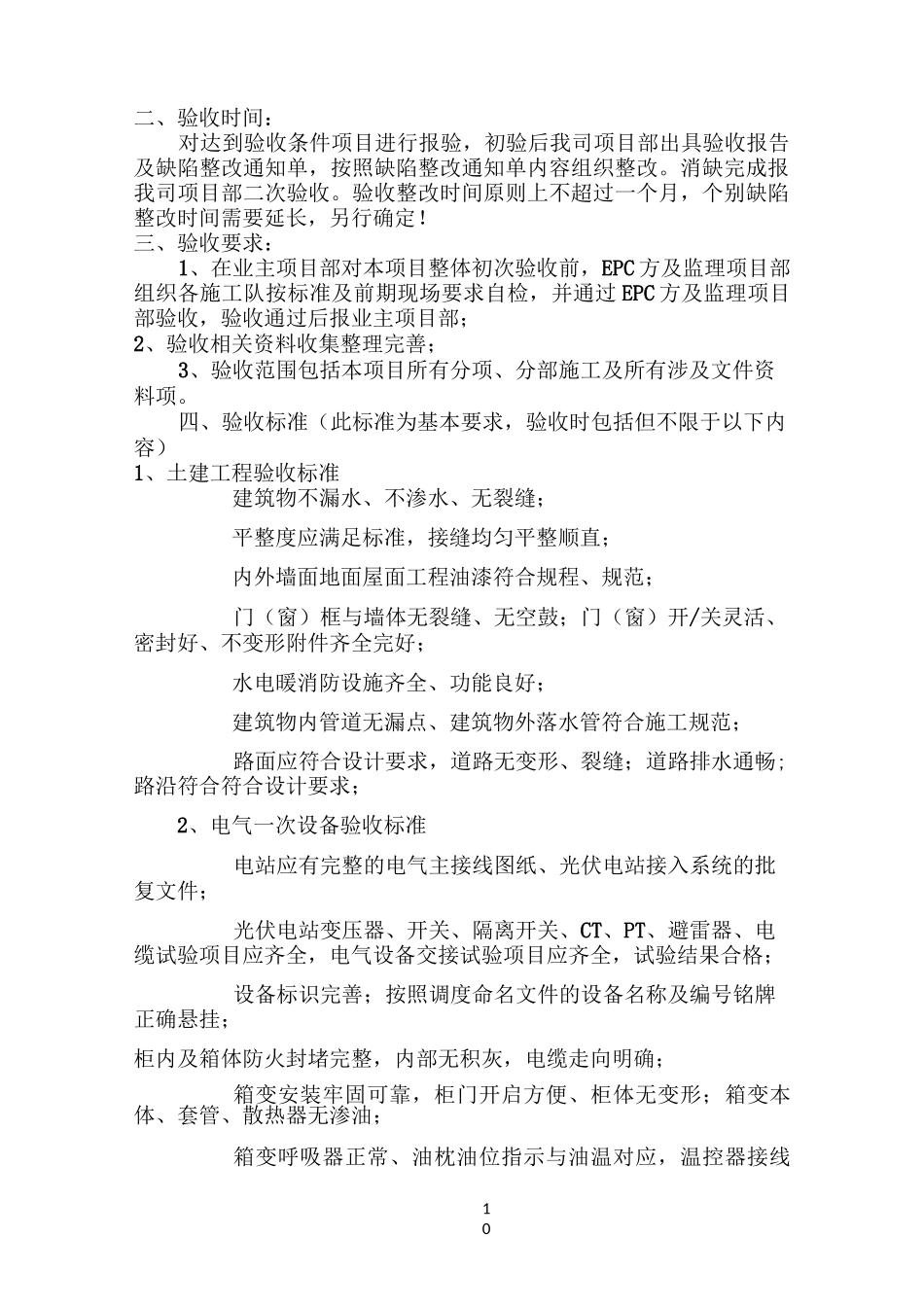

10二、验收时间:对达到验收条件项目进行报验,初验后我司项目部出具验收报告及缺陷整改通知单,按照缺陷整改通知单内容组织整改
消缺完成报我司项目部二次验收
验收整改时间原则上不超过一个月,个别缺陷整改时间需要延长,另行确定
三、验收要求:1、在业主项目部对本项目整体初次验收前,EPC 方及监理项目部组织各施工队按标准及前期现场要求自检,并通过 EPC 方及监理项目部验收,验收通过后报业主项目部;2、验收相关资料收集整理完善;3、验收范围包括本项目所有分项、分部施工及所有涉及文件资料项
四、验收标准(此标准为基本要求,验收时包括但不限于以下内容)1、土建工程验收标准建筑物不漏水、不渗水、无裂缝;平整度应满足标准,接缝均匀平整顺直;内外墙面地面屋面工程油漆符合规程、规范;门(窗)框与墙体无裂缝、无空鼓;门(窗)开/关灵活、密封好、不变形附件齐全完好;水电暖消防设施齐全、功能良好;建筑物内管道无漏点、建筑物外
