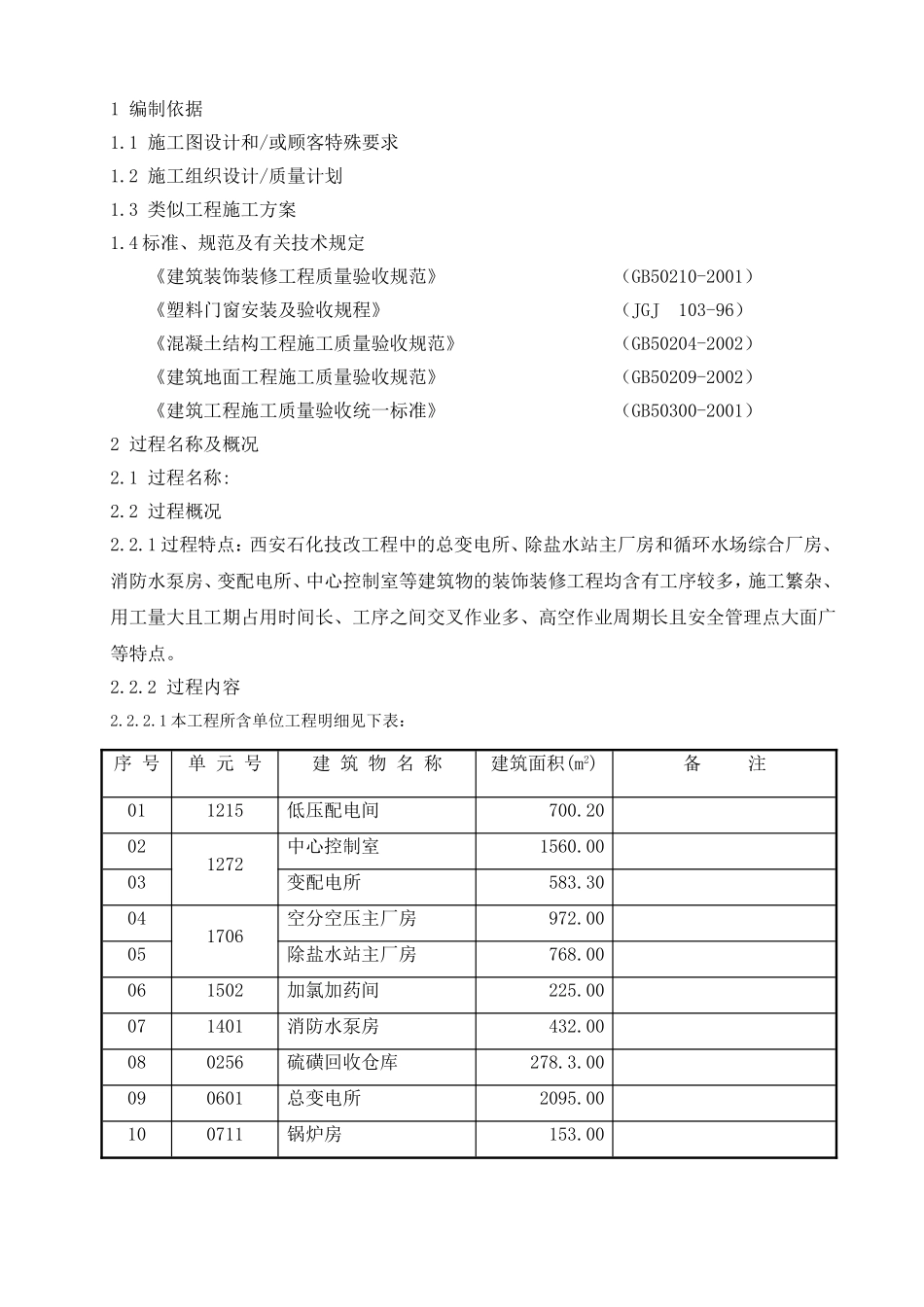

1编制依据1
1施工图设计和/或顾客特殊要求1
2施工组织设计/质量计划1
3类似工程施工方案1
4标准、规范及有关技术规定《建筑装饰装修工程质量验收规范》(GB50210-2001)《塑料门窗安装及验收规程》(JGJ103-96)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)2过程名称及概况2
1过程名称:2
2过程概况2
1过程特点:西安石化技改工程中的总变电所、除盐水站主厂房和循环水场综合厂房、消防水泵房、变配电所、中心控制室等建筑物的装饰装修工程均含有工序较多,施工繁杂、用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广等特点
2过程内容2
1本工程所含单位工程明细见下表:序号单元号建筑物名称建筑面积(m2)备注011215低压配电间700
20021272中心控制室1560
0003变配电所583
30041706空分空压主厂房972
0005除盐水站主厂房768
00061502加氯加药间225
00071401消防水泵房432
00080256硫磺回收仓库278
00090601总变电所2095
00100711锅炉房153

2本工程所含单位工程装饰装修具体做法详见下表:单位工程名称抹灰工程门窗工程吊顶工程饰面板(砖)工程涂饰工程建筑地面工程3施工部署由于装饰装修工程所含工序繁杂,交叉作业多,施工周期长,施工时总体上按抹灰工程、门窗工程、吊顶和饰面砖工程、楼地面工程、涂刷工程、细部工程的顺序施工,在确需进行交叉作业的地方将合理组织施工,由专人负责施工
其中部分子分部工程将要组织平行施工
1劳动力需求及要求劳动力需求计划如下:序号工种人数备注序号工种人数备注
